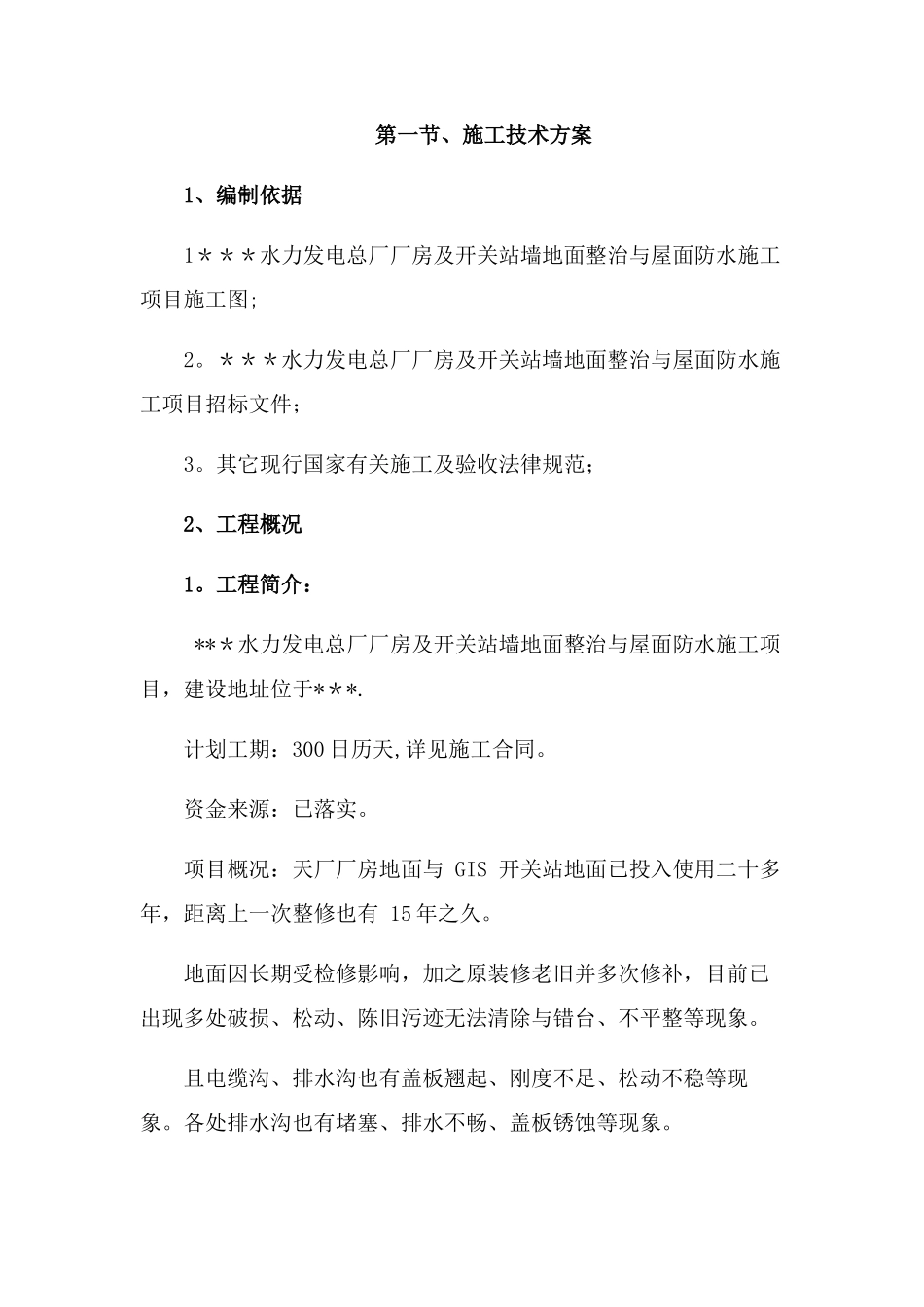

第一节、施工技术方案1、编制依据1***水力发电总厂厂房及开关站墙地面整治与屋面防水施工项目施工图;2
***水力发电总厂厂房及开关站墙地面整治与屋面防水施工项目招标文件;3
其它现行国家有关施工及验收法律规范;2、工程概况1
工程简介: ***水力发电总厂厂房及开关站墙地面整治与屋面防水施工项目,建设地址位于***
计划工期:300 日历天,详见施工合同
资金来源:已落实
项目概况:天厂厂房地面与 GIS 开关站地面已投入使用二十多年,距离上一次整修也有 15 年之久
地面因长期受检修影响,加之原装修老旧并多次修补,目前已出现多处破损、松动、陈旧污迹无法清除与错台、不平整等现象
且电缆沟、排水沟也有盖板翘起、刚度不足、松动不稳等现象
各处排水沟也有堵塞、排水不畅、盖板锈蚀等现象

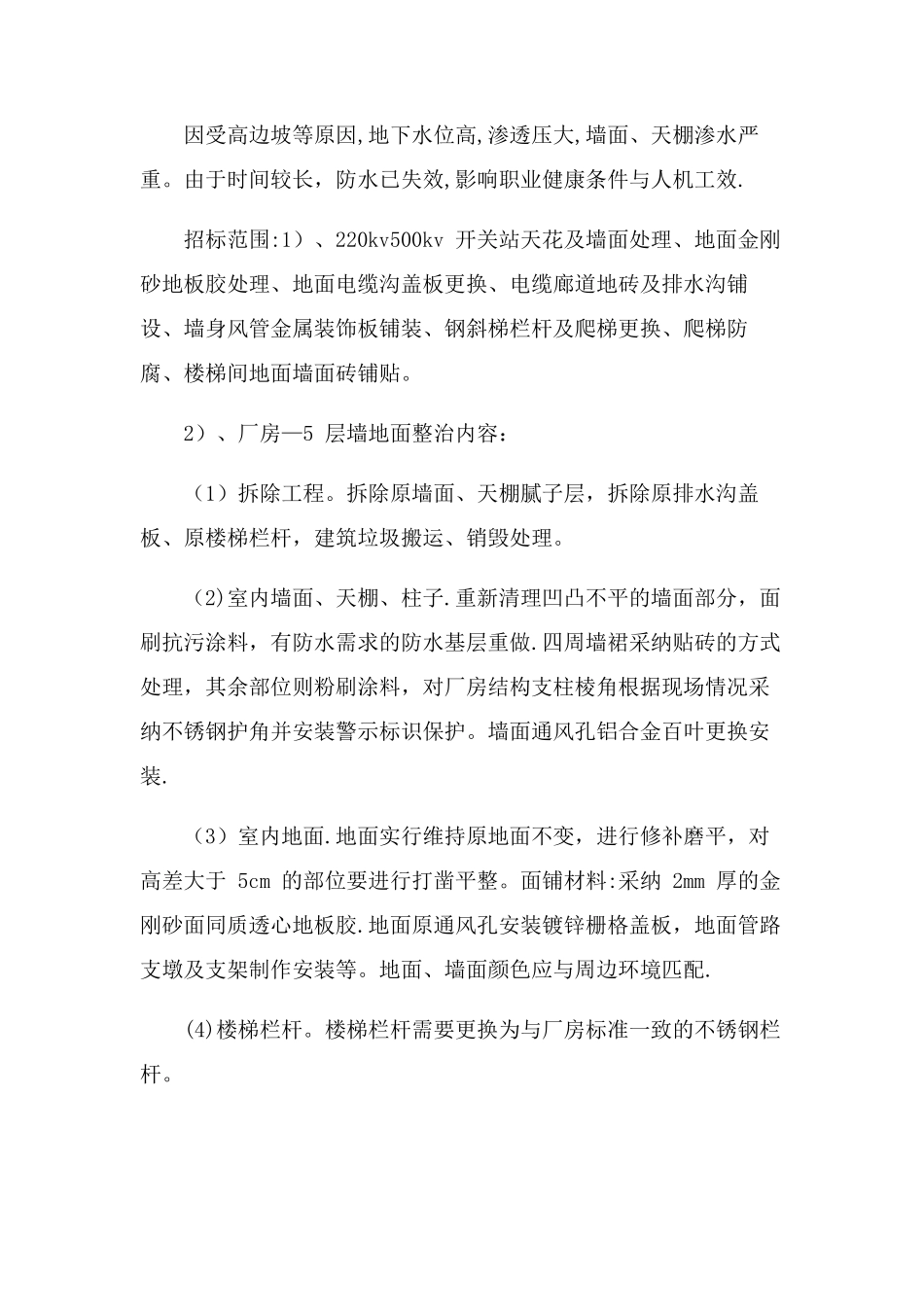

因受高边坡等原因,地下水位高,渗透压大,墙面、天棚渗水严重
由于时间较长,防水已失效,影响职业健康条件与人机工效
招标范围:1)、220kv500kv 开关站天花及墙面处理、地面金刚砂地板胶处理、地面电缆沟盖板更换、电缆廊道地砖及排水沟铺设、墙身风管金属装饰板铺装、钢斜梯栏杆及爬梯更换、爬梯防腐、楼梯间地面墙面砖铺贴
2)、厂房—5 层墙地面整治内容: (1)拆除工程
拆除原墙面、天棚腻子层,拆除原排水沟盖板、原楼梯栏杆,建筑垃圾搬运、销毁处理
(2)室内墙面、天棚、柱子
重新清理凹凸不平的墙面部分,面刷抗污涂料,有防水需求的防水基层重做
四周墙裙采纳贴砖的方式处理,其余部位则粉刷涂料,对厂房结构支柱棱角根据现场情况采纳不锈钢护角并安装警示标识保护
墙面通风孔铝合金百叶更换安装
(3)室内地面
地面实行维持原地面不变,进行修补磨平,对高差大于 5cm 的部位要进行打凿平整
面铺材料:采纳 2mm 厚的金刚砂面同质透心地板胶

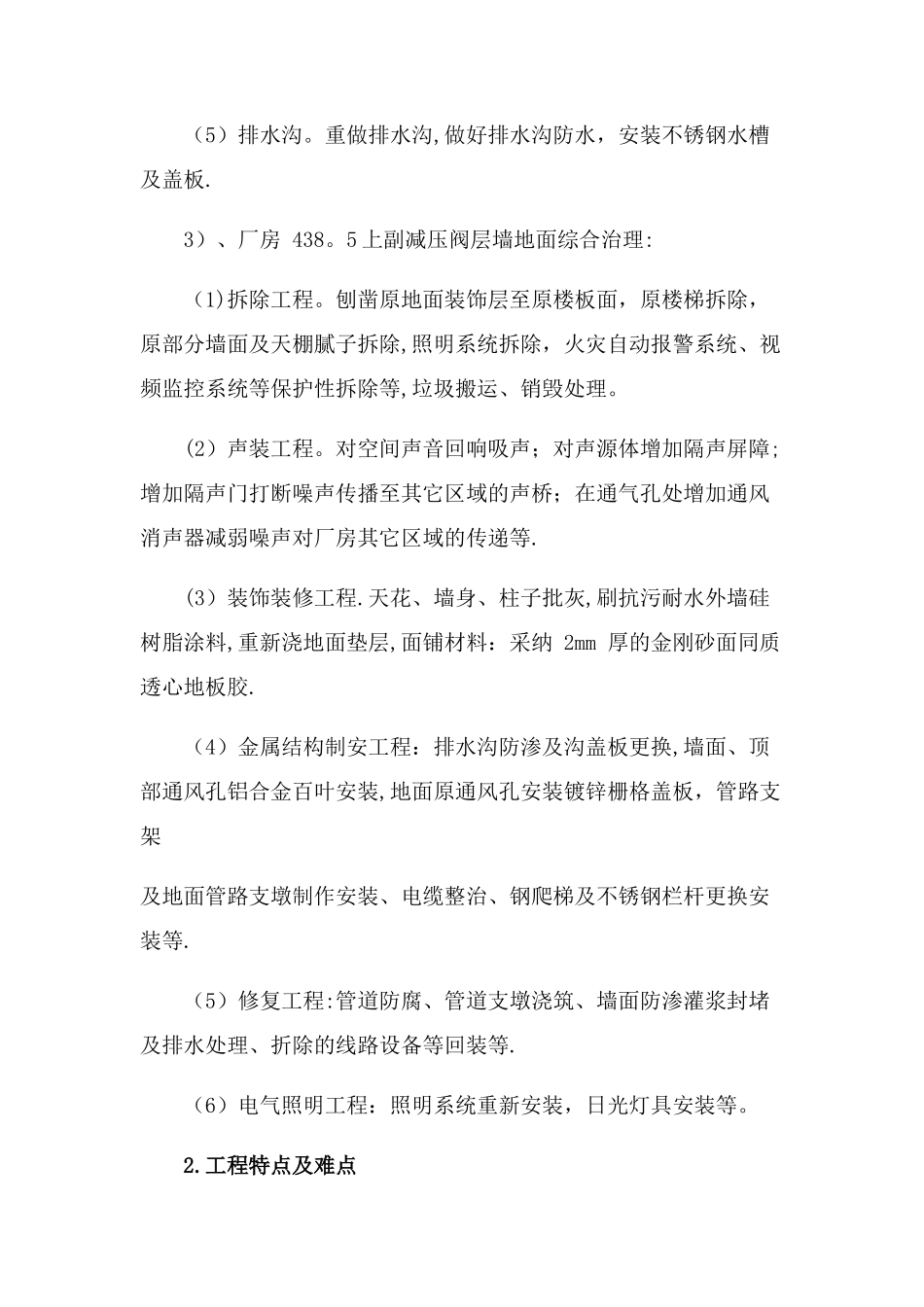

地面原通风孔安装镀锌栅格盖板,地面管路支墩及支架制作安装等
