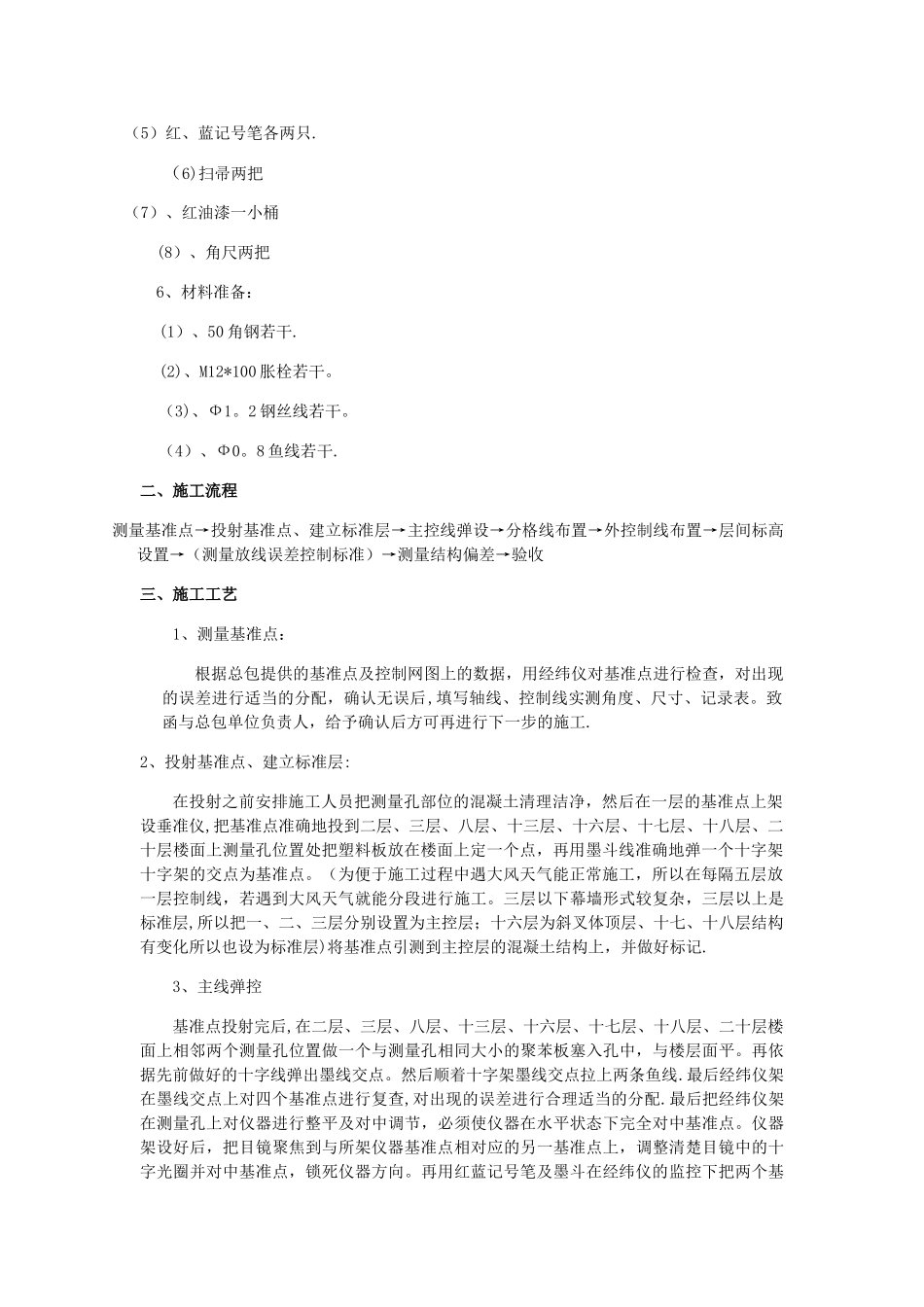

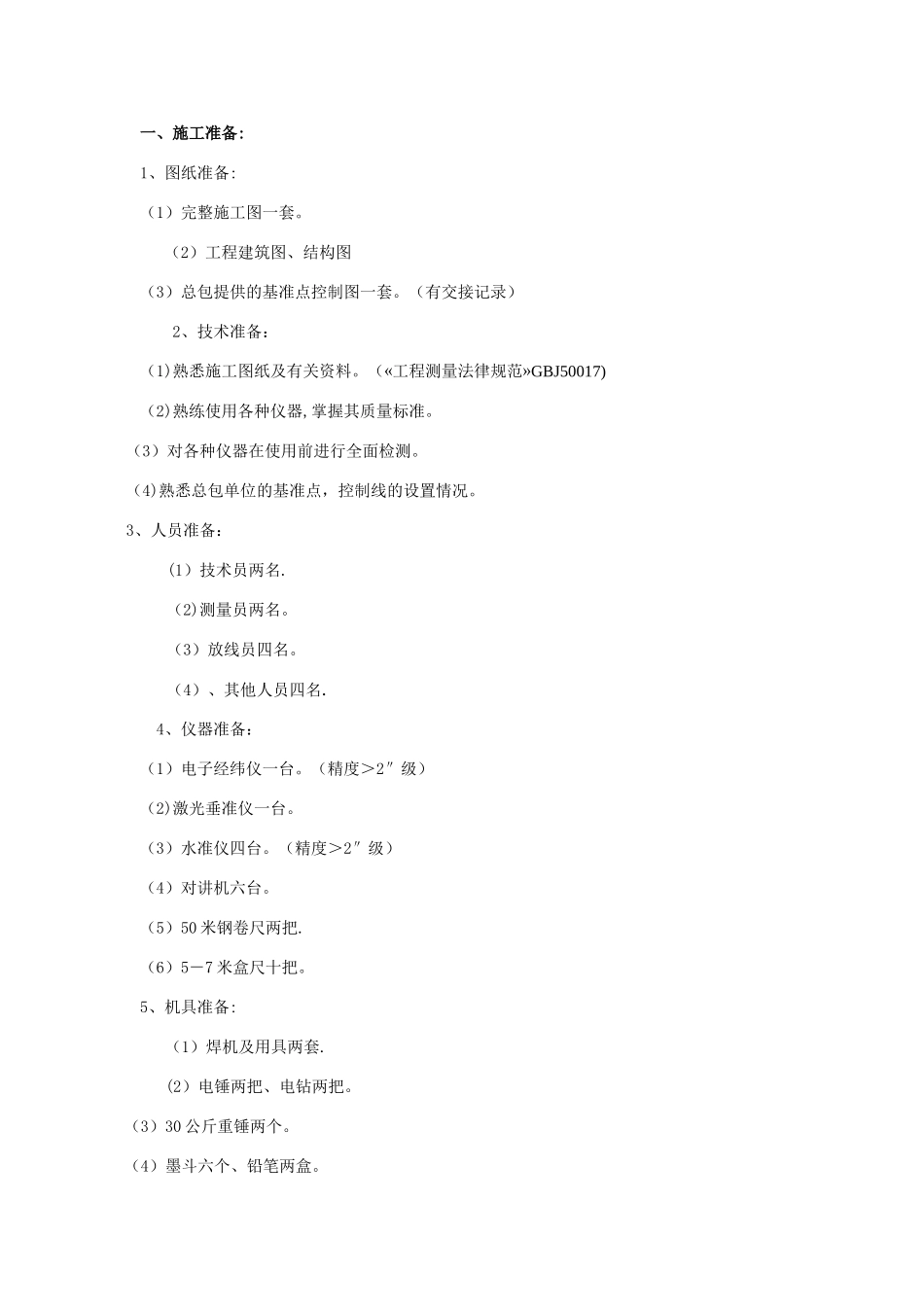

一、施工准备:1、图纸准备:(1)完整施工图一套
(2)工程建筑图、结构图(3)总包提供的基准点控制图一套
(有交接记录)2、技术准备:(1)熟悉施工图纸及有关资料
(«工程测量法律规范»GBJ50017)(2)熟练使用各种仪器,掌握其质量标准
(3)对各种仪器在使用前进行全面检测
(4)熟悉总包单位的基准点,控制线的设置情况
3、人员准备: (1)技术员两名
(2)测量员两名
(3)放线员四名
(4)、其他人员四名
4、仪器准备:(1)电子经纬仪一台
(精度>2″级)(2)激光垂准仪一台
(3)水准仪四台
(精度>2″级)(4)对讲机六台
(5)50 米钢卷尺两把
(6)5-7 米盒尺十把
5、机具准备: (1)焊机及用具两套
(2)电锤两把、电钻两把
(3)30 公斤重锤两个
(4)墨斗六个、铅笔两盒
(5)红、蓝记号笔各两只
(6)扫帚两把(7)、红油漆一小桶 (8)、角尺两把6、材料准备: (1)、50 角钢若干
(2)、M12*100 胀栓若干
(3)、Ф1
2 钢丝线若干
(4)、Ф0
8 鱼线若干
二、施工流程测量基准点→投射基准点、建立标准层→主控线弹设→分格线布置→外控制线布置→层间标高设置→(测量放线误差控制标准)→测量结构偏差→验收三、施工工艺 1、测量基准点:根据总包提供的基准点及控制网图上的数据,用经纬仪对基准点进行检查,对出现的误差进行适当的分配,确认无误后,填写轴线、控制线实测角度、尺寸、记录表
致函与总包单位负责人,给予确认后方可再进行下一步的施工
2、投射基准点、建立标准层:在投射之前安排施工人员把测量孔部位的混凝土清理洁净,然后在一层的基准点上架设垂准仪,把基准点准确地投到二层、三层、八层、十三层、十六层、十七层、十八层、二十层楼面上测量孔位置处把塑料板放在楼面上定一个点,再用墨斗线准确地弹一个十字架十字架的交点为基准点
