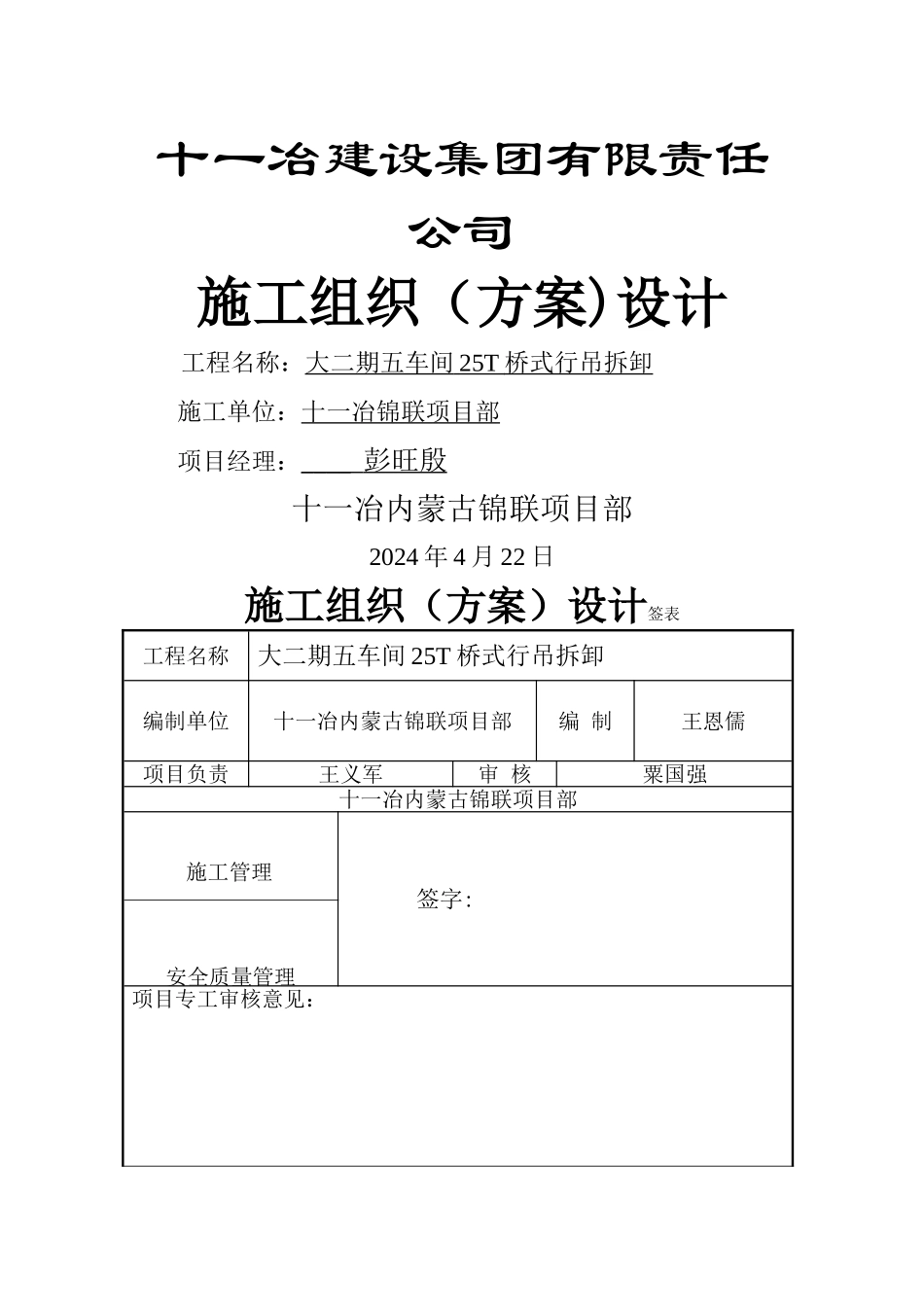

十一冶建设集团有限责任公司施工组织(方案)设计工程名称:大二期五车间 25T 桥式行吊拆卸 施工单位:十一冶锦联项目部项目经理:____ 彭旺殷 十一冶内蒙古锦联项目部2024 年 4 月 22 日施工组织(方案)设计签表工程名称大二期五车间 25T 桥式行吊拆卸编制单位十一冶内蒙古锦联项目部编 制王恩儒项目负责王义军审 核粟国强十一冶内蒙古锦联项目部施工管理签字:安全质量管理项目专工审核意见:项目监理审核意见:项目经理审核意见:目录一、编制依据 4二、工程特点 4 三、施工准备 6 3
1 人员准备 6 3
2 机具准备 4 3
3 施工用电准备 4 四、施工方法及步骤 4 4
1 主梁拆除 7 五、工期保证措施 8 六、安全环保措施 9 6
1 该工程的危险源的识别及对应措施 9 6
2 施工用电安全 9 6
3 施工现场的防火安全: 10 6

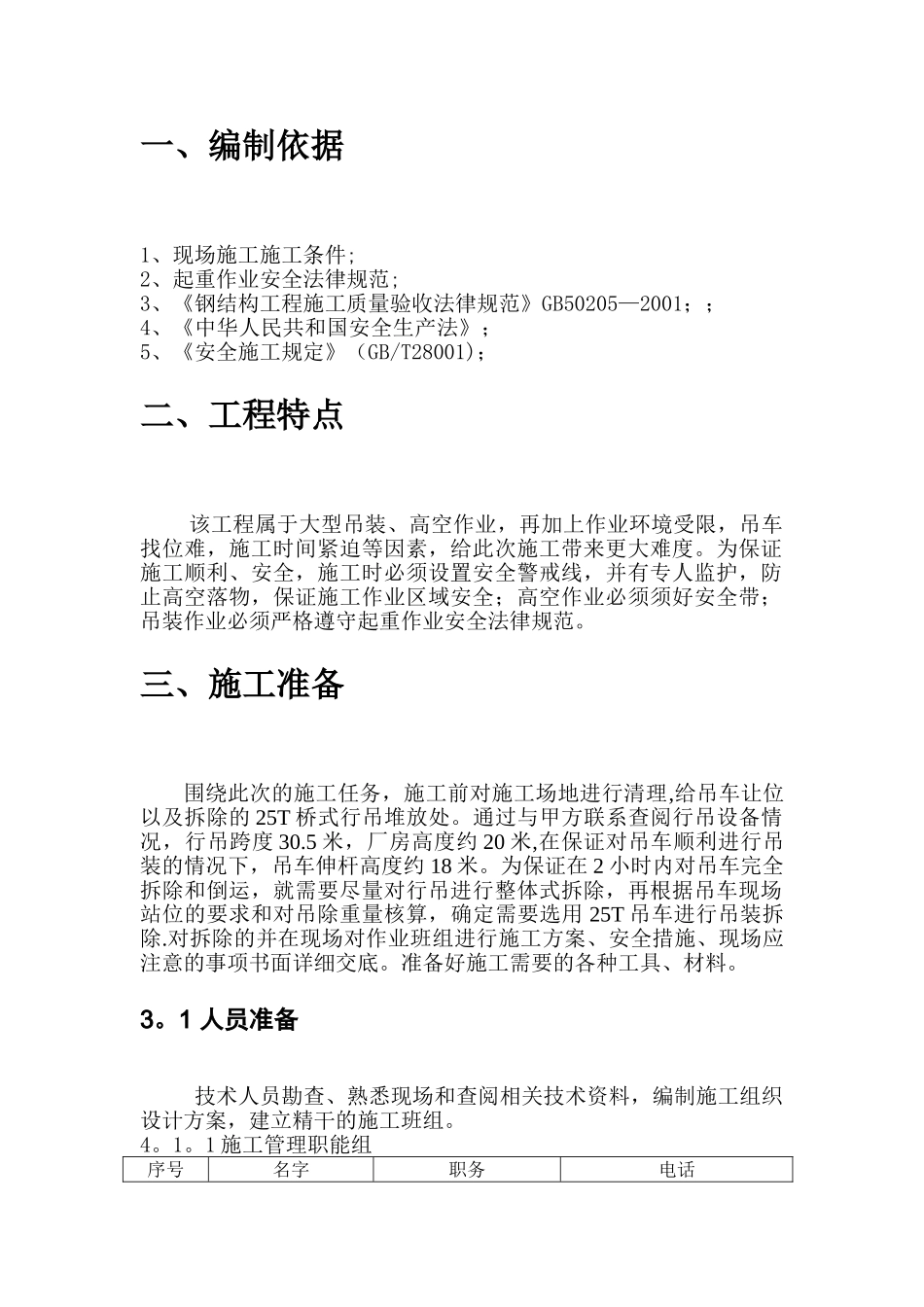

4 现场文明施工措施 10 大二期七车间 5T 行吊拆除施工方案一、编制依据1、现场施工施工条件;2、起重作业安全法律规范;3、《钢结构工程施工质量验收法律规范》GB50205—2001;;4、《中华人民共和国安全生产法》;5、《安全施工规定》(GB/T28001);二、工程特点该工程属于大型吊装、高空作业,再加上作业环境受限,吊车找位难,施工时间紧迫等因素,给此次施工带来更大难度
为保证施工顺利、安全,施工时必须设置安全警戒线,并有专人监护,防止高空落物,保证施工作业区域安全;高空作业必须须好安全带;吊装作业必须严格遵守起重作业安全法律规范
三、施工准备围绕此次的施工任务,施工前对施工场地进行清理,给吊车让位以及拆除的 25T 桥式行吊堆放处
通过与甲方联系查阅行吊设备情况,行吊跨度 30
5 米,厂房高度约 20 米,在保证对吊车顺利进行吊装的情况下,吊车伸杆高度约 18 米
为保证在 2 小时内对吊车
