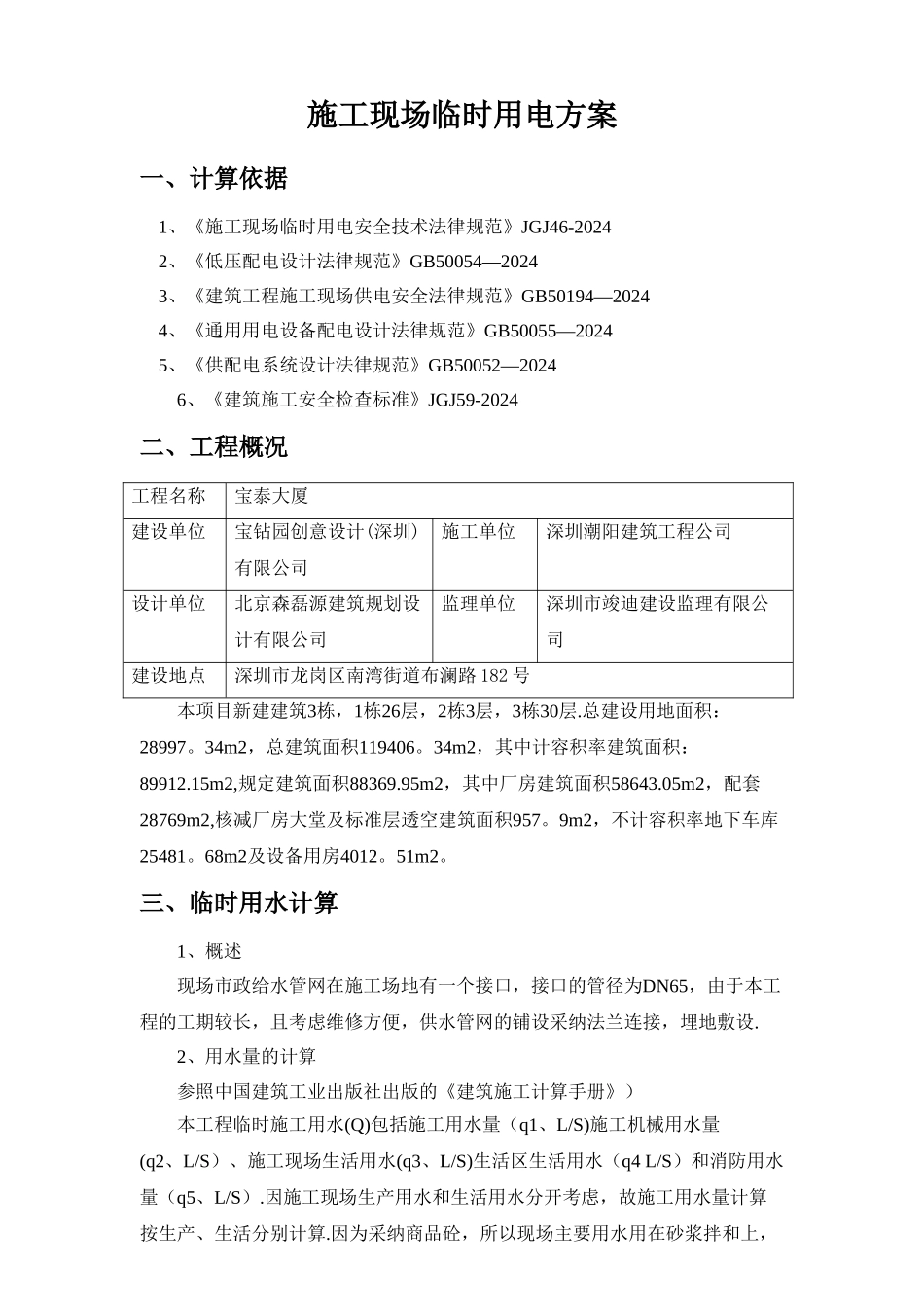

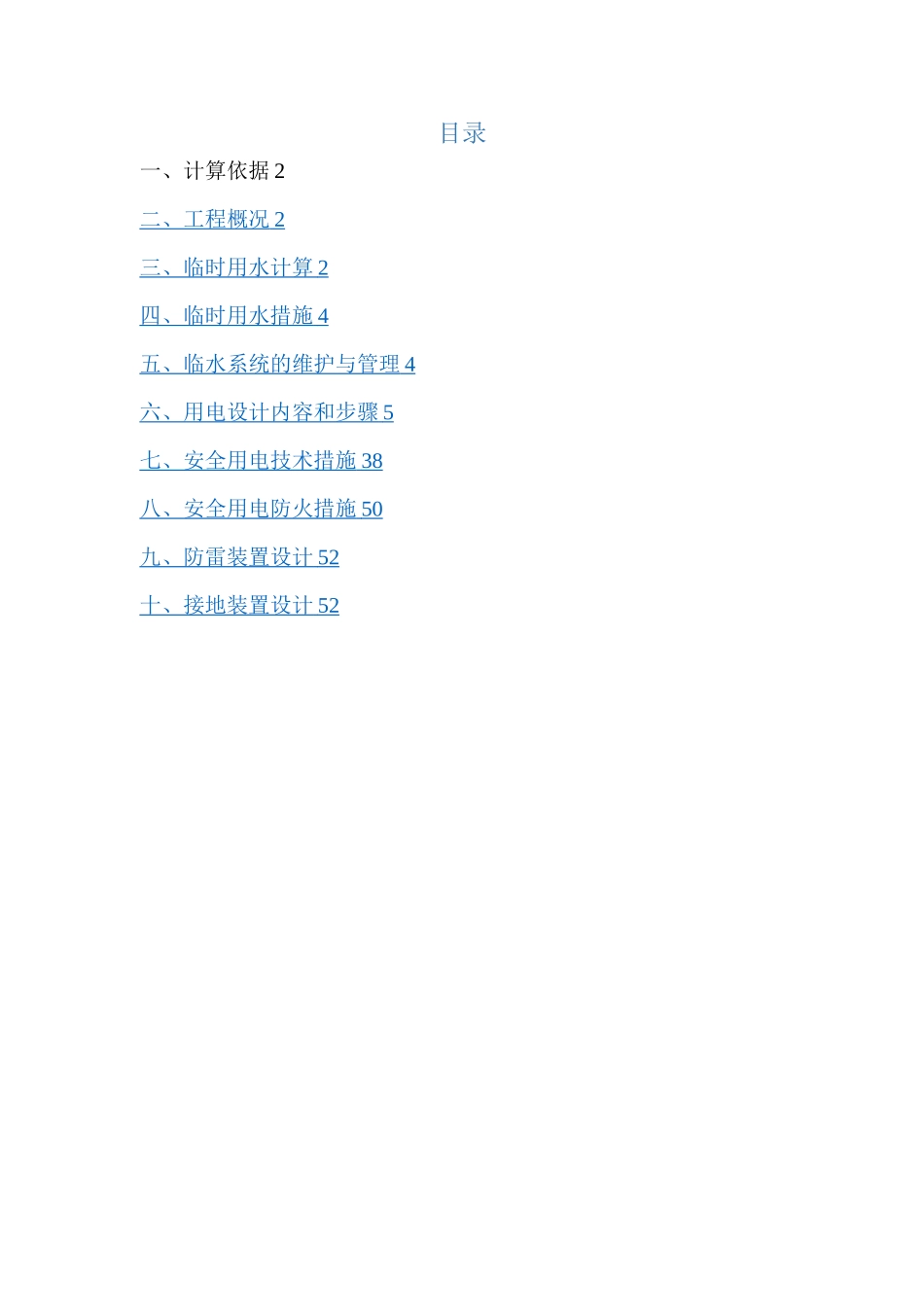

目录一、计算依据 2二、工程概况 2 三、临时用水计算 2 四、临时用水措施 4 五、临水系统的维护与管理 4 六、用电设计内容和步骤 5 七、安全用电技术措施 38 八、安全用电防火措施 50 九、防雷装置设计 52 十、接地装置设计 52 施工现场临时用电方案一、计算依据 1、《施工现场临时用电安全技术法律规范》JGJ46-2024 2、《低压配电设计法律规范》GB50054—2024 3、《建筑工程施工现场供电安全法律规范》GB50194—2024 4、《通用用电设备配电设计法律规范》GB50055—2024 5、《供配电系统设计法律规范》GB50052—20246、《建筑施工安全检查标准》JGJ59-2024二、工程概况工程名称宝泰大厦建设单位宝钻园创意设计(深圳)有限公司施工单位深圳潮阳建筑工程公司设计单位北京森磊源建筑规划设计有限公司监理单位深圳市竣迪建设监理有限公司建设地点深圳市龙岗区南湾街道布澜路 182 号本项目新建建筑3栋,1栋26层,2栋3层,3栋30层.总建设用地面积:28997。34m2,总建筑面积119406。34m2,其中计容积率建筑面积:89912.15m2,规定建筑面积88369.95m2,其中厂房建筑面积58643.05m2,配套28769m2,核减厂房大堂及标准层透空建筑面积957。9m2,不计容积率地下车库25481。68m2及设备用房4012。51m2。三、临时用水计算1、概述现场市政给水管网在施工场地有一个接口,接口的管径为DN65,由于本工程的工期较长,且考虑维修方便,供水管网的铺设采纳法兰连接,埋地敷设.2、用水量的计算参照中国建筑工业出版社出版的《建筑施工计算手册》)本工程临时施工用水(Q)包括施工用水量(q1、L/S)施工机械用水量(q2、L/S)、施工现场生活用水(q3、L/S)生活区生活用水(q4 L/S)和消防用水量(q5、L/S).因施工现场生产用水和生活用水分开考虑,故施工用水量计算按生产、生活分别计算.因为采纳商品砼,所以现场主要用水用在砂浆拌和上,为简化计算,以日用水量最大时的砂浆(包括混凝土现场拌和及养护)使用工程量计算,按计划每天浇灌最高峰混凝土量取100m3计,估量施工场地施工工人共260人。(1)现场施工用水量q1=K1×K2∑Q1×N1/(8×3600 ×t)式中:K1——未估计施工用水系数(取1。05); K2——用水不均衡系数(取1.5); Q1——最高的一天实物工程量;N1-—施工用水定额,混凝土浇注用水量取250(l/m3);t——有效工作日(天);。q1=1.05×1。5×100×250/(8×3600)=1。37(L/S)(2)施工机械用水量除搅拌和浇注混凝土以外的机械,无其...
