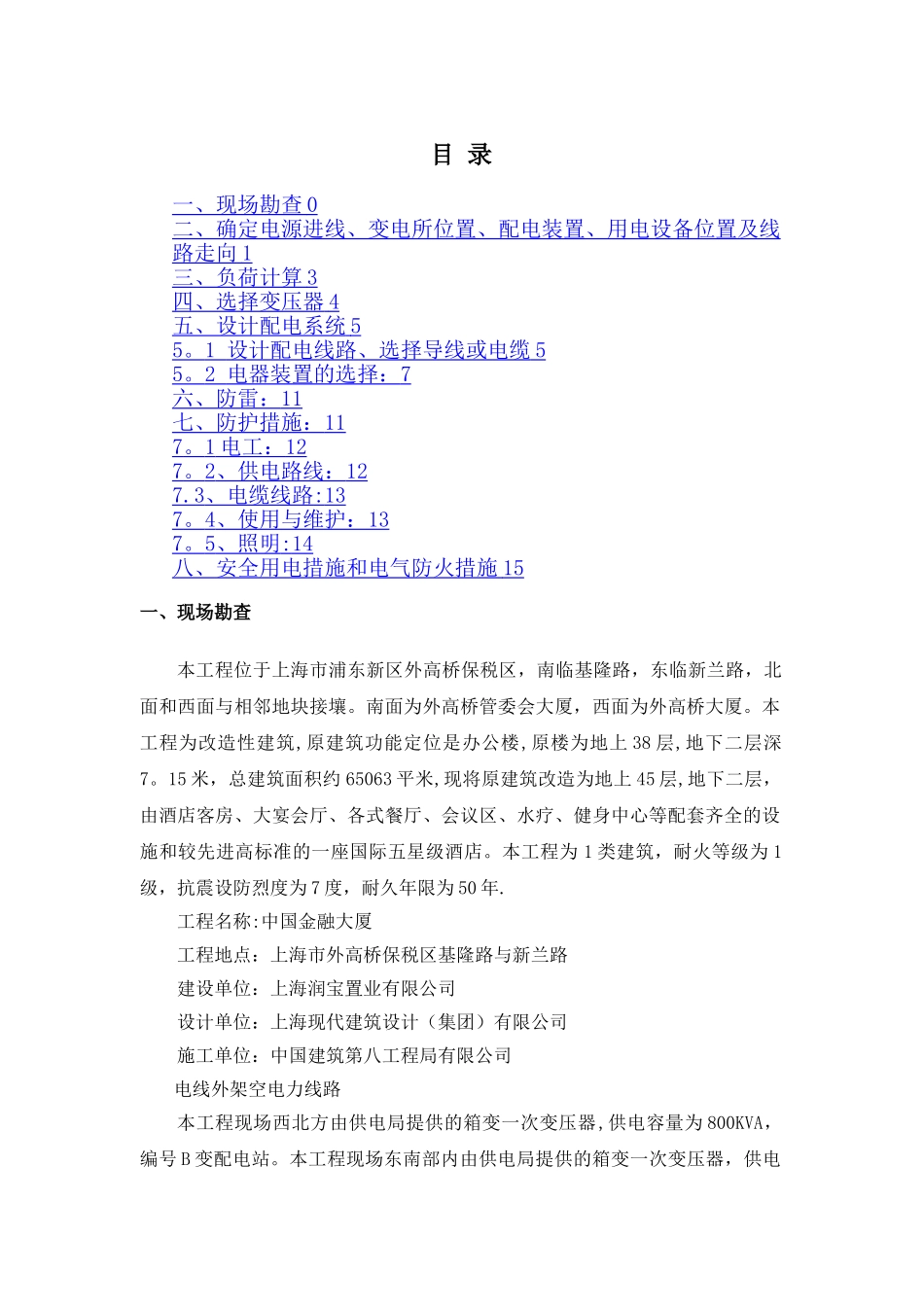

目 录一、现场勘查 0 二、确定电源进线、变电所位置、配电装置、用电设备位置及线路走向 1 三、负荷计算 3 四、选择变压器 4 五、设计配电系统 5 5 。 1 设计配电线路、选择导线或电缆 5 5 。 2 电器装置的选择: 7 六、防雷: 11 七、防护措施: 11 7 。 1 电工: 12 7 。 2 、供电路线: 12 7.3 、电缆线路 : 13 7 。 4 、使用与维护: 13 7 。 5 、照明 : 14 八、安全用电措施和电气防火措施 15 一、现场勘查本工程位于上海市浦东新区外高桥保税区,南临基隆路,东临新兰路,北面和西面与相邻地块接壤。南面为外高桥管委会大厦,西面为外高桥大厦。本工程为改造性建筑,原建筑功能定位是办公楼,原楼为地上 38 层,地下二层深7。15 米,总建筑面积约 65063 平米,现将原建筑改造为地上 45 层,地下二层,由酒店客房、大宴会厅、各式餐厅、会议区、水疗、健身中心等配套齐全的设施和较先进高标准的一座国际五星级酒店。本工程为 1 类建筑,耐火等级为 1级,抗震设防烈度为 7 度,耐久年限为 50 年.工程名称:中国金融大厦工程地点:上海市外高桥保税区基隆路与新兰路建设单位:上海润宝置业有限公司设计单位:上海现代建筑设计(集团)有限公司施工单位:中国建筑第八工程局有限公司电线外架空电力线路本工程现场西北方由供电局提供的箱变一次变压器,供电容量为 800KVA,编号 B 变配电站。本工程现场东南部内由供电局提供的箱变一次变压器,供电容量为 630KVA。编号 A 变配电站。二、确定电源进线、变电所位置、配电装置、用电设备位置及线路走向2。1 电源进线电源线从场外引至施工场地变压器.2。2 配电室的位置由业主与供电部门协商后,采纳箱式电源变压器,分别定在施工场地东南侧和西北侧.2.3 配电装置配电系统应设置总配电柜(盘)和分配电箱,实行分级配电。室内总配电柜(盘)的装设应符合下列规定:2。3.1 正面的通道宽度,单列布置或双列背对背布置不小于 1。5m,双列面对面布置不少于 2m,后面的维护通道单列布置或双列面对面布置不小于 0。8m,双列背对背布置不小于 1。5m,个别地点有建筑物结构凸出的地方,则此点通道宽度可减少 0。2m。2。3。2 电柜侧面的维护通道宽度不少于 lm。2。3。3 电室的顶棚距地面不低于 3m。2。3.4 在配电室设置值班或检修室时,距配电柜(盘)的水平距离大于 lm,并实行屏障隔离。2。3.5 配电室门应向外开,并配锁.2。3。6...
