施工砼道路施工方案一、道路土垫层施工1、植被与表土清理本工程植被与表土清理工作应根据现场实际情况进行掘除,清除表土不适宜土方,具体清挖深度应根据实际情况进行,清除的植被与表土应集中堆放,运至指定地点外弃
2、路基挖方(1)路槽挖方应按设计线进行,要保证路基宽度,开挖时要做好排水设施,保证路槽内不积水;开挖路槽距规定标高差 5—10cm 时,应注意根据不同土质预留碾压虚高
(2)整修路床应根据设计纵横断面高程清理土方,一般应根据各段实测高程点,对凸凹部分用刮平机填补刮平,局部机械整修不到之处用人工找补平整
(3)纵横断面标高允许误差欠挖不大于 5cm,超挖不大于 3cm,超挖部分不得采纳薄层贴补方法找平,挖方材料可再利用到其他指定的地方
3、填土压实路基填土要分层碾压,含水量要适度,过湿应进行翻晒,过干应洒水翻拌均匀,各种压路机碾压遍数根据要求压实度而定

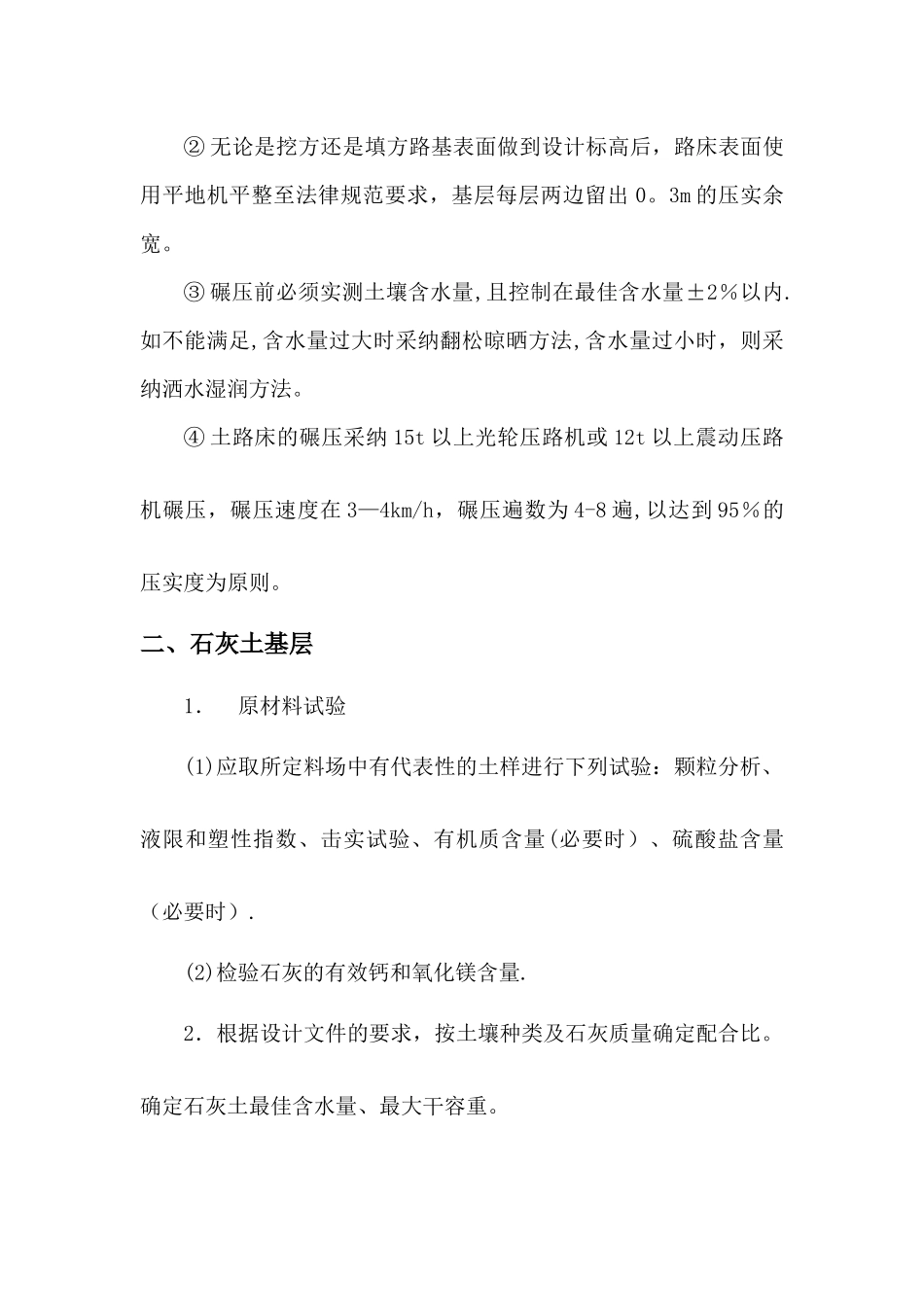

(3)路床修筑平整及碾压① 土路床的整修应在挖、填路基完成,恢复中线位置宽度,纵横边坡及相应标高等标桩;② 无论是挖方还是填方路基表面做到设计标高后,路床表面使用平地机平整至法律规范要求,基层每层两边留出 0
3m 的压实余宽
③ 碾压前必须实测土壤含水量,且控制在最佳含水量±2%以内
如不能满足,含水量过大时采纳翻松晾晒方法,含水量过小时,则采纳洒水湿润方法
④ 土路床的碾压采纳 15t 以上光轮压路机或 12t 以上震动压路机碾压,碾压速度在 3—4km/h,碾压遍数为 4-8 遍,以达到 95%的压实度为原则
二、石灰土基层1. 原材料试验 (1)应取所定料场中有代表性的土样进行下列试验:颗粒分析、液限和塑性指数、击实试验、有机质含量(必要时)、硫酸盐含量(必要时)
(2)检验石灰的有效钙和氧化镁含量
2.根据设计文件的要求,按土壤种类及石灰质量确定配合比
确定石灰土最佳含水量、最大干容重

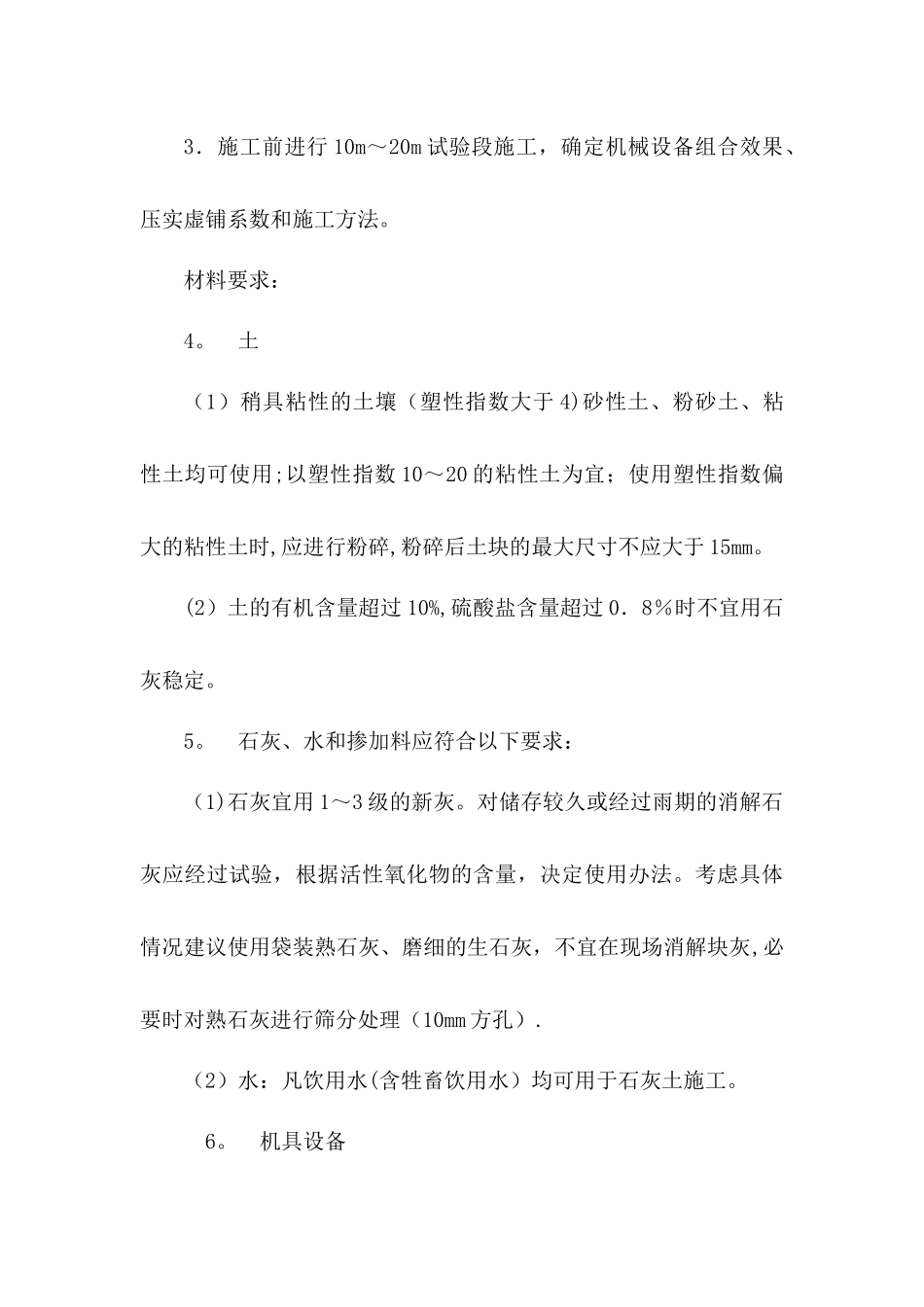

3.施工前进行 10m
