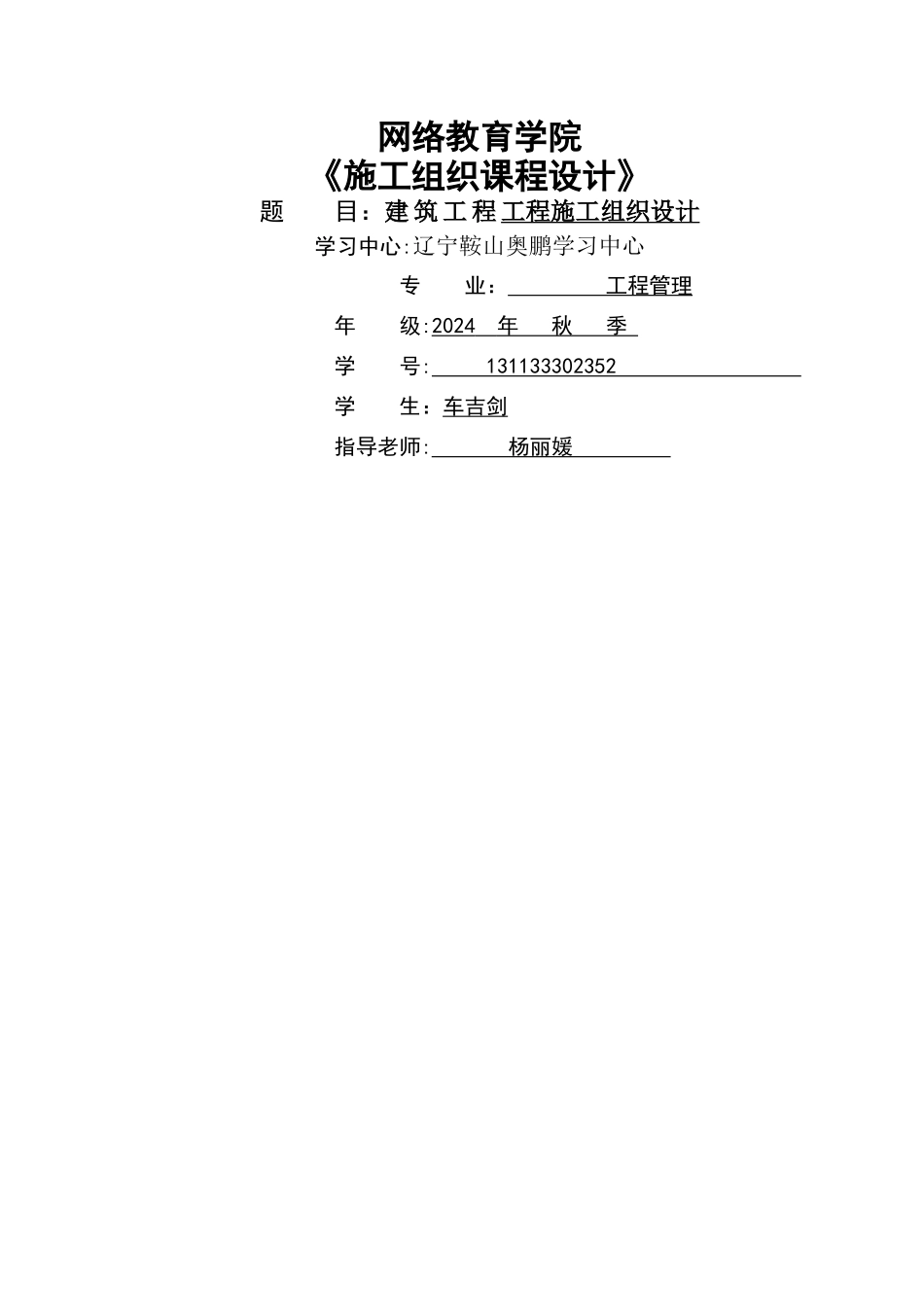

网络教育学院《施工组织课程设计》题 目:建 筑 工 程 工程施工组织设计学习中心:辽宁鞍山奥鹏学习中心专 业: 工程管理 年 级:2024 年 秋 季 学 号: 131133302352 学 生:车吉剑指导老师: 杨丽媛 1 工程概况1

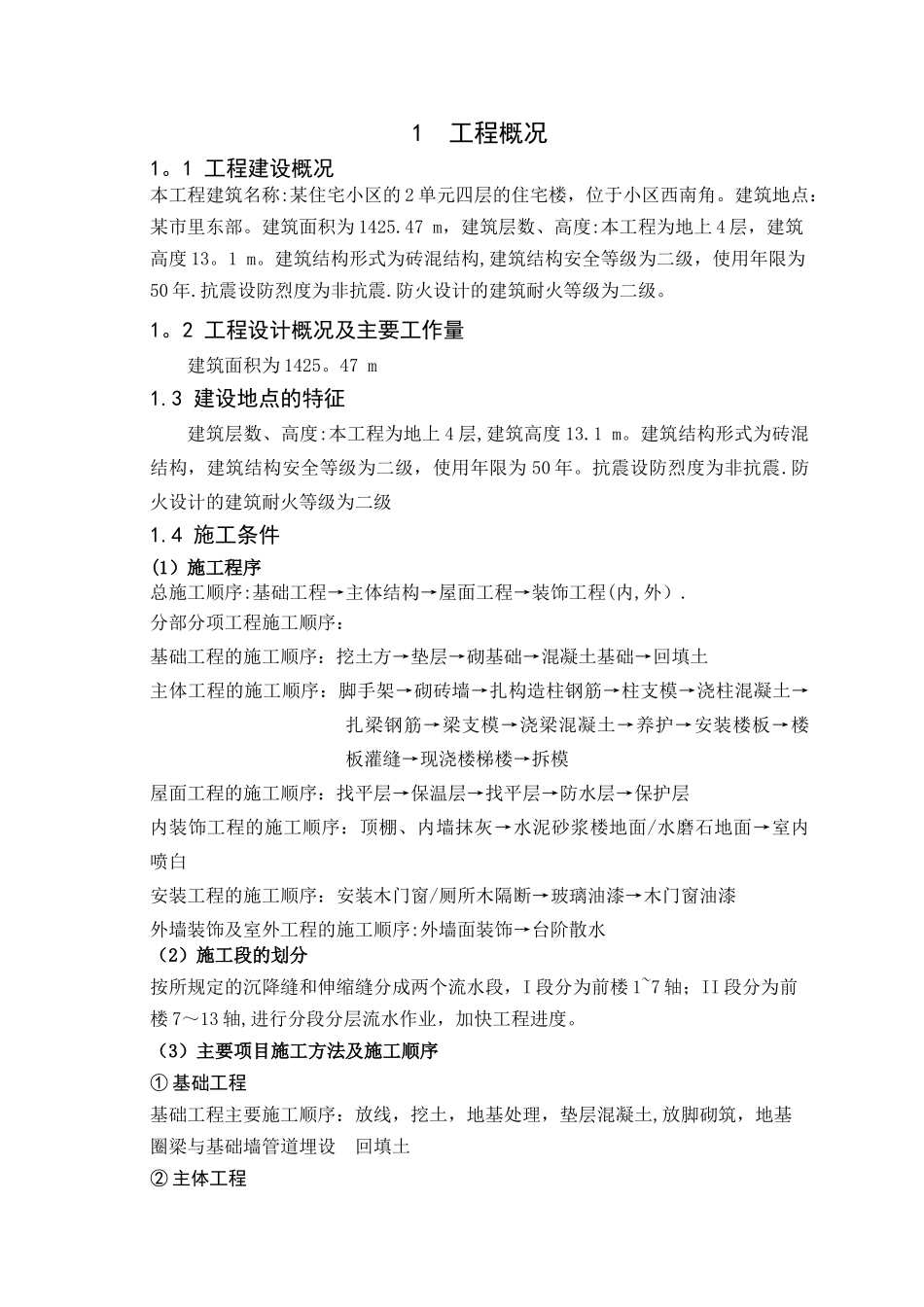

1 工程建设概况本工程建筑名称:某住宅小区的 2 单元四层的住宅楼,位于小区西南角
建筑地点:某市里东部
建筑面积为 1425
47 m,建筑层数、高度:本工程为地上 4 层,建筑高度 13
建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50 年
抗震设防烈度为非抗震
防火设计的建筑耐火等级为二级
2 工程设计概况及主要工作量建筑面积为 1425
3 建设地点的特征建筑层数、高度:本工程为地上 4 层,建筑高度 13
建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为 50 年
抗震设防烈度为非抗震
防火设计的建筑耐火等级为二级1
4 施工条件(1)施工程序总施工顺序:基础工程→主体结构→屋面工程→装饰工程(内,外)
分部分项工程施工顺序:基础工程的施工顺序:挖土方→垫层→砌基础→混凝土基础→回填土主体工程的施工顺序:脚手架→砌砖墙→扎构造柱钢筋→柱支模→浇柱混凝土→扎梁钢筋→梁支模→浇梁混凝土→养护→安装楼板→楼板灌缝→现浇楼梯楼→拆模屋面工程的施工顺序:找平层→保温层→找平层→防水层→保护层内装饰工程的施工顺序:顶棚、内墙抹灰→水泥砂浆楼地面/水磨石地面→室内喷白安装工程的施工顺序:安装木门窗/厕所木隔断→玻璃油漆→木门窗油漆外墙装饰及室外工程的施工顺序:外墙面装饰→台阶散水(2)施工段的划分按所规定的沉降缝和伸缩缝分成两个流水段,I 段分为前楼 1~7 轴;II 段分为前楼 7~13 轴,进行分段分层流水作业,加快工程进度

(3)主要项目施工方法及施工顺序① 基础工程基础工程主要施工
