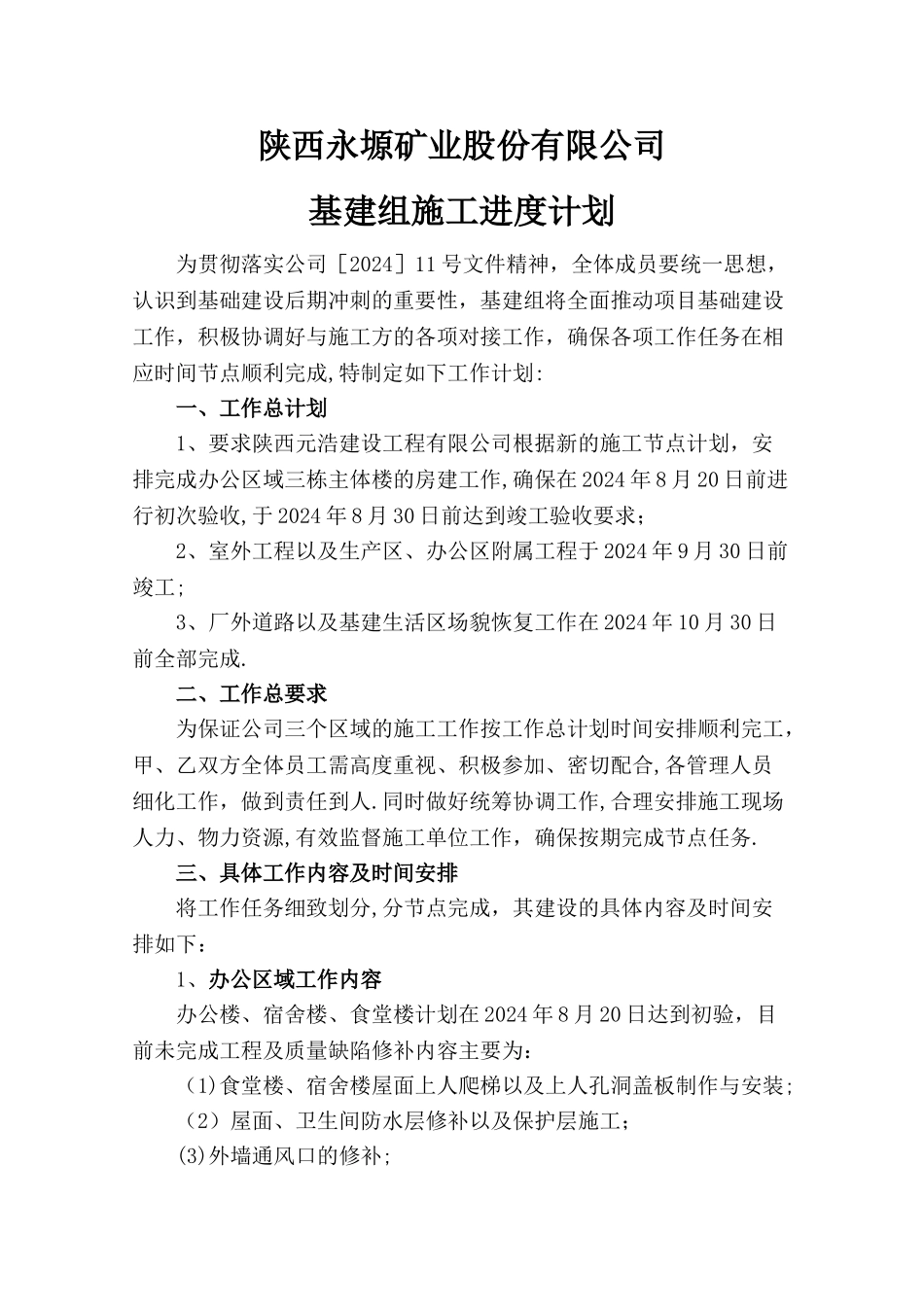

陕西永塬矿业股份有限公司基建组施工进度计划为贯彻落实公司[2024]11 号文件精神,全体成员要统一思想,认识到基础建设后期冲刺的重要性,基建组将全面推动项目基础建设工作,积极协调好与施工方的各项对接工作,确保各项工作任务在相应时间节点顺利完成,特制定如下工作计划:一、工作总计划1、要求陕西元浩建设工程有限公司根据新的施工节点计划,安排完成办公区域三栋主体楼的房建工作,确保在 2024 年 8 月 20 日前进行初次验收,于 2024 年 8 月 30 日前达到竣工验收要求;2、室外工程以及生产区、办公区附属工程于 2024 年 9 月 30 日前竣工;3、厂外道路以及基建生活区场貌恢复工作在 2024 年 10 月 30 日前全部完成
二、工作总要求为保证公司三个区域的施工工作按工作总计划时间安排顺利完工,甲、乙双方全体员工需高度重视、积极参加、密切配合,各管理人员细化工作,做到责任到人
同时做好统筹协调工作,合理安排施工现场人力、物力资源,有效监督施工单位工作,确保按期完成节点任务

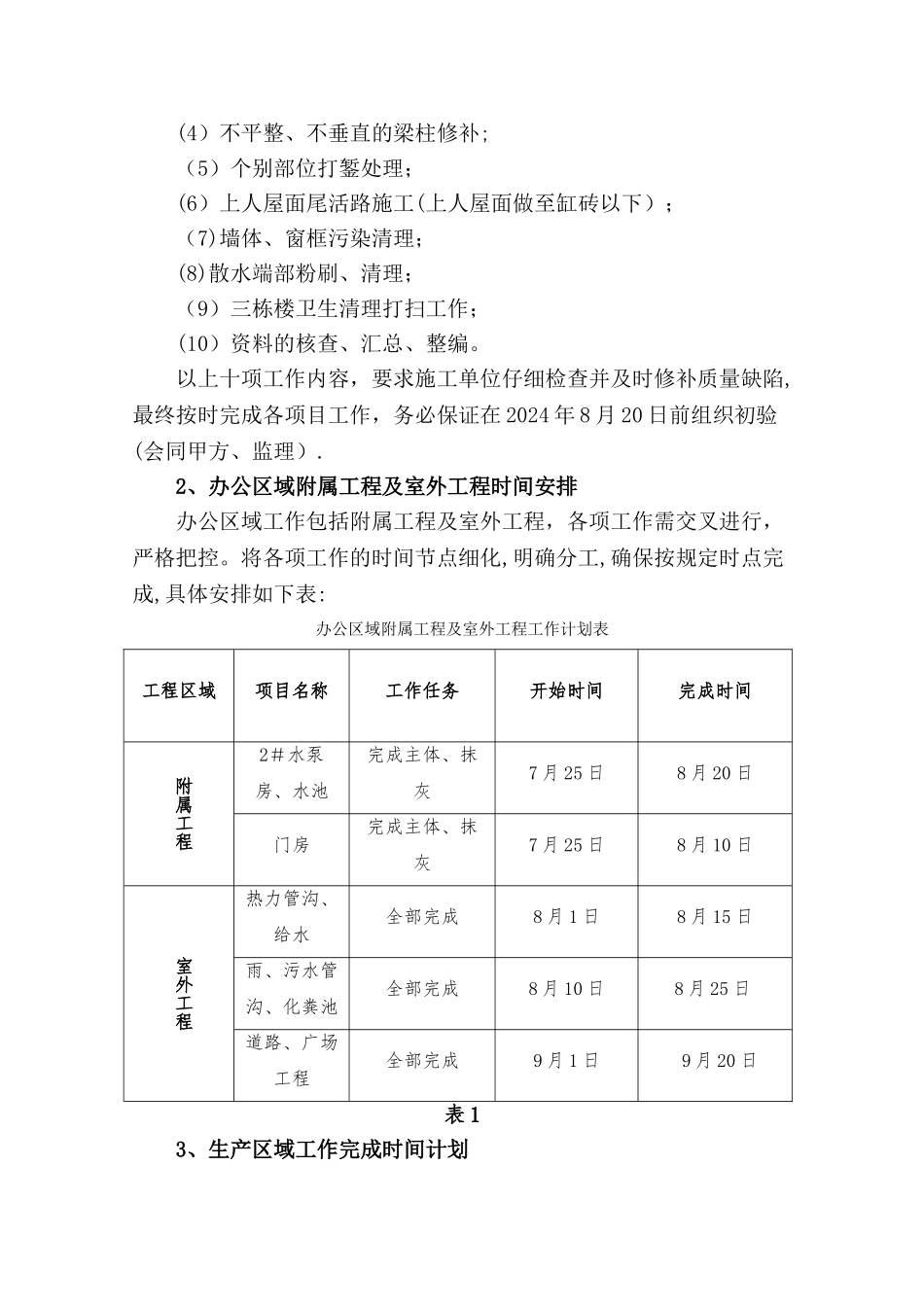

三、具体工作内容及时间安排将工作任务细致划分,分节点完成,其建设的具体内容及时间安排如下:1、办公区域工作内容办公楼、宿舍楼、食堂楼计划在 2024 年 8 月 20 日达到初验,目前未完成工程及质量缺陷修补内容主要为:(1)食堂楼、宿舍楼屋面上人爬梯以及上人孔洞盖板制作与安装;(2)屋面、卫生间防水层修补以及保护层施工;(3)外墙通风口的修补;(4)不平整、不垂直的梁柱修补; (5)个别部位打錾处理; (6)上人屋面尾活路施工(上人屋面做至缸砖以下); (7)墙体、窗框污染清理; (8)散水端部粉刷、清理; (9)三栋楼卫生清理打扫工作; (10)资料的核查、汇总、整编
以上十项工作内容,要求施工单位仔细检查并及时修补质量缺陷,最终按时完成各项目工作,务必保证在 2024 年 8 月 20
