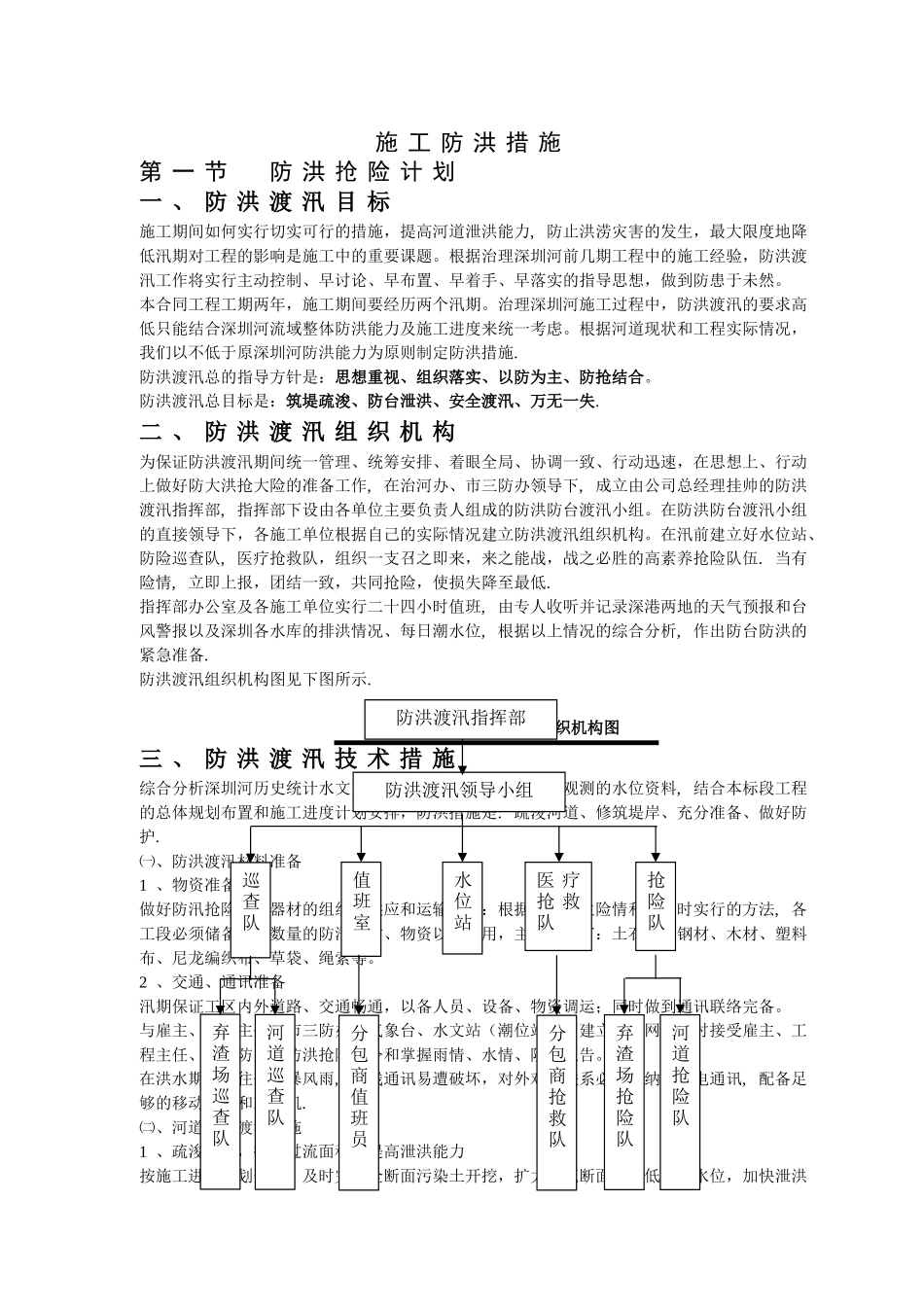

施 工 防 洪 措 施第 一 节 防 洪 抢 险 计 划一 、 防 洪 渡 汛 目 标施工期间如何实行切实可行的措施,提高河道泄洪能力, 防止洪涝灾害的发生,最大限度地降低汛期对工程的影响是施工中的重要课题
根据治理深圳河前几期工程中的施工经验,防洪渡汛工作将实行主动控制、早讨论、早布置、早着手、早落实的指导思想,做到防患于未然
本合同工程工期两年,施工期间要经历两个汛期
治理深圳河施工过程中,防洪渡汛的要求高低只能结合深圳河流域整体防洪能力及施工进度来统一考虑
根据河道现状和工程实际情况,我们以不低于原深圳河防洪能力为原则制定防洪措施
防洪渡汛总的指导方针是:思想重视、组织落实、以防为主、防抢结合
防洪渡汛总目标是:筑堤疏浚、防台泄洪、安全渡汛、万无一失
二 、 防 洪 渡 汛 组 织 机 构为保证防洪渡汛期间统一管理、统筹安排、着眼全局、协调一致、行动迅速,在思想上、行动上做好防大洪抢大险的准备工作, 在治河办、市三防办领导下, 成立由公司总经理挂帅的防洪渡汛指挥部, 指挥部下设由各单位主要负责人组成的防洪防台渡汛小组
在防洪防台渡汛小组的直接领导下,各施工单位根据自己的实际情况建立防洪渡汛组织机构
在汛前建立好水位站、防险巡查队, 医疗抢救队,组织一支召之即来,来之能战,战之必胜的高素养抢险队伍
当有险情, 立即上报,团结一致,共同抢险,使损失降至最低
指挥部办公室及各施工单位实行二十四小时值班, 由专人收听并记录深港两地的天气预报和台风警报以及深圳各水库的排洪情况、每日潮水位, 根据以上情况的综合分析, 作出防台防洪的紧急准备
防洪渡汛组织机构图见下图所示

1 防洪渡汛组织机构图三 、 防 洪 渡 汛 技 术 措 施综合分析深圳河历史统计水文资料及一期工程施工期间我们观测的水位资料, 结合本标段工程的总体规划布置和施工进度计划安排,防洪措施是: 疏浚
