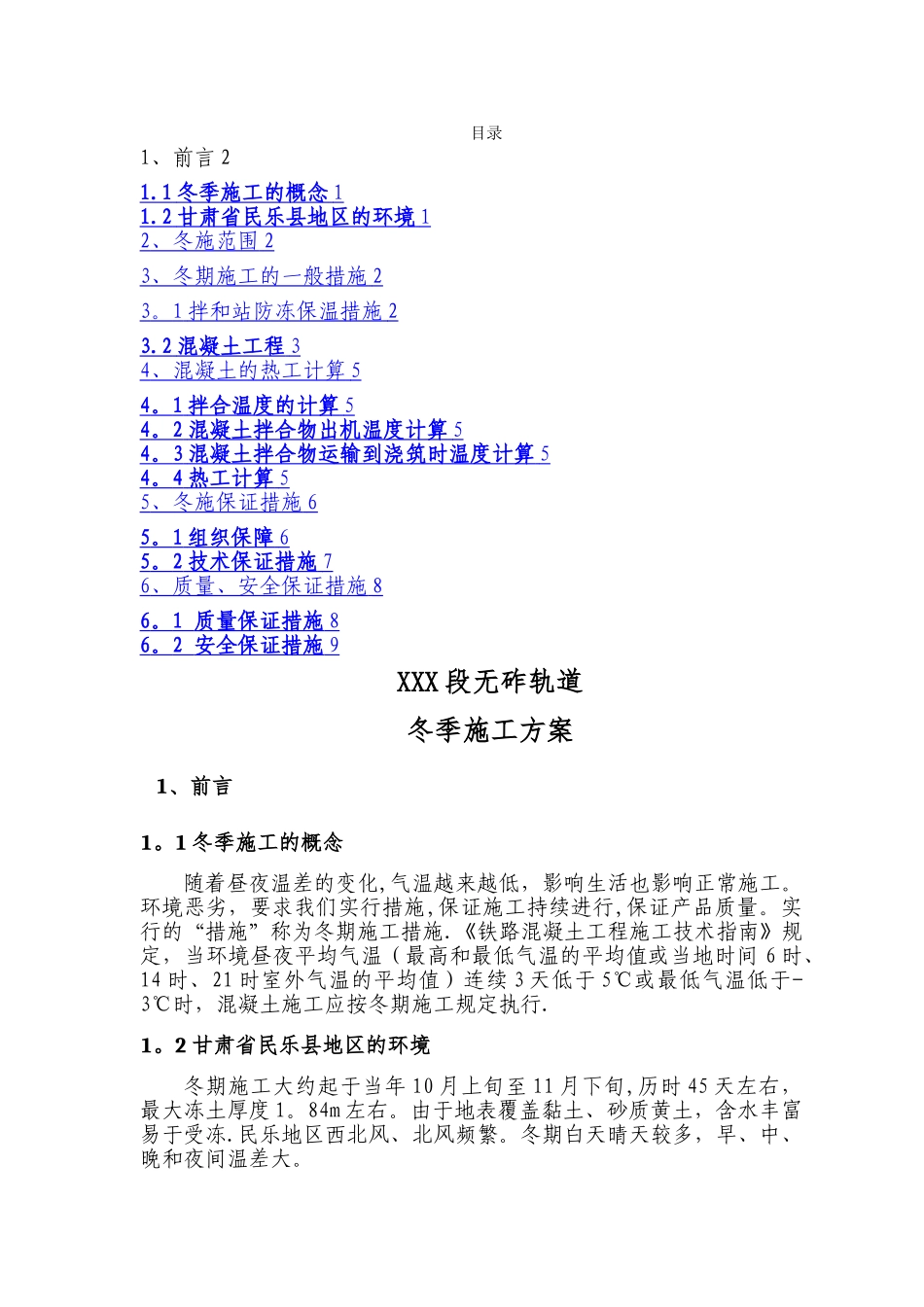

目录1、前言 21
1 冬季施工的概念 1 1
2 甘肃省民乐县地区的环境 1 2 、冬施范围 2 3 、冬期施工的一般措施 2 3
1 拌和站防冻保温措施 2 3
2 混凝土工程 3 4 、混凝土的热工计算 5 4
1 拌合温度的计算 5 4
2 混凝土拌合物出机温度计算 5 4
3 混凝土拌合物运输到浇筑时温度计算 5 4
4 热工计算 5 5 、冬施保证措施 6 5
1 组织保障 6 5
2 技术保证措施 7 6 、质量、安全保证措施 8 6
1 质量保证措施 8 6
2 安全保证措施 9 XXX 段无砟轨道冬季施工方案1、前言1
1 冬季施工的概念随着昼夜温差的变化,气温越来越低,影响生活也影响正常施工
环境恶劣,要求我们实行措施,保证施工持续进行,保证产品质量
实行的“措施”称为冬期施工措施
《铁路混凝土工程施工技术指南》规定,当环境昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时、21 时室外气温的平均值)连续 3 天低于 5℃或最低气温低于-3℃时,混凝土施工应按冬期施工规定执行
2 甘肃省民乐县地区的环境冬期施工大约起于当年 10 月上旬至 11 月下旬,历时 45 天左右,最大冻土厚度 1
84m 左右
由于地表覆盖黏土、砂质黄土,含水丰富易于受冻
民乐地区西北风、北风频繁
冬期白天晴天较多,早、中、晚和夜间温差大
2、冬施范围根据新建兰新铁路第二双线西宁至张掖段站前工程 LXS—9 标中铁X 局第 X 工区 2024 年年度施工计划安排,本工区进入冬季施工的施工部位为:XXX 无砟轨道施工

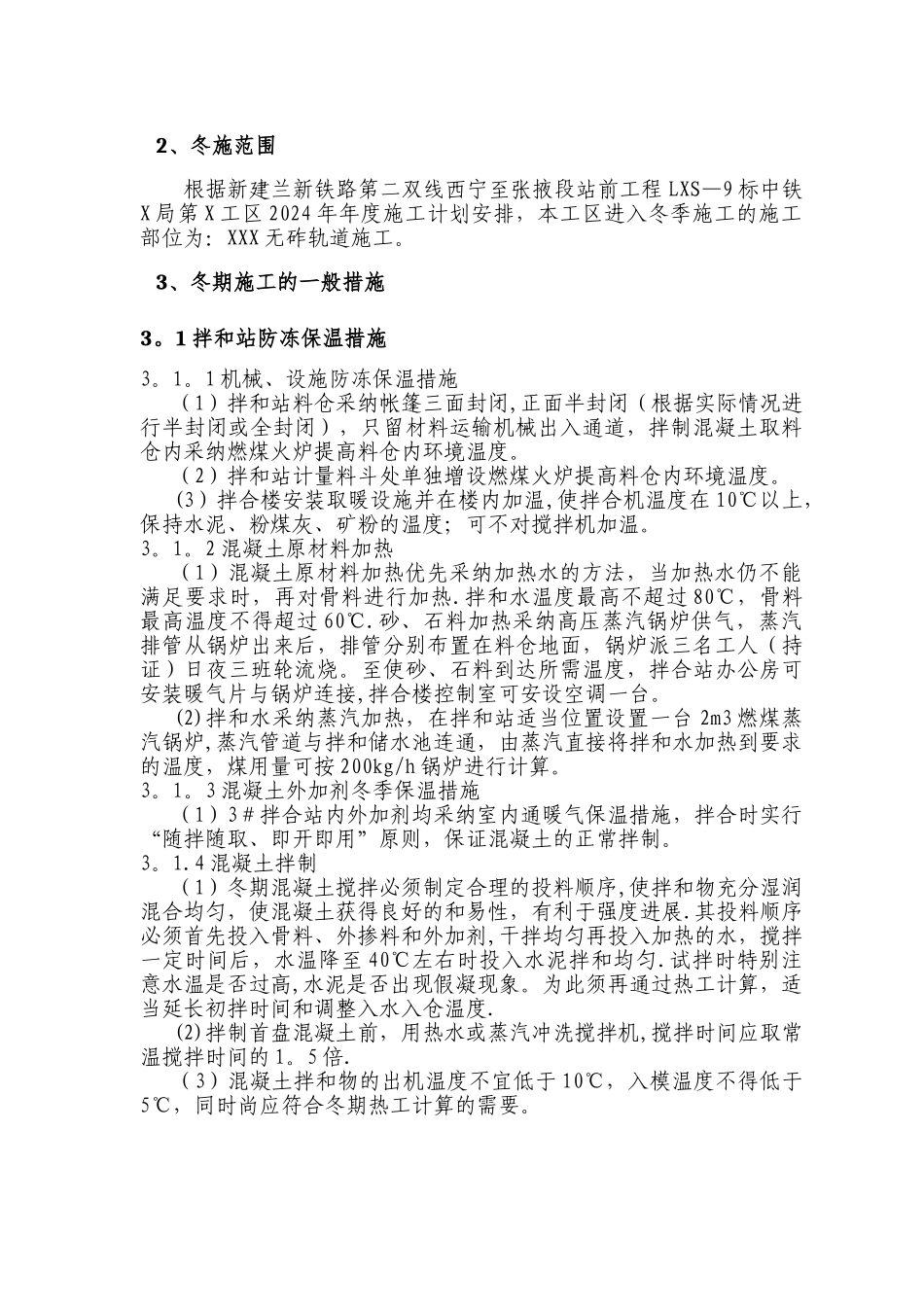

3、冬期施工的一般措施3
1 拌和站防冻保温措施3
1 机械、设施防冻保温措施(1)拌和站料仓采纳帐篷三面封闭,正面半封闭(根据实际情况进行半封闭或全封闭),只留材料运输机械出入通道,拌制混凝土取料仓内采纳燃
