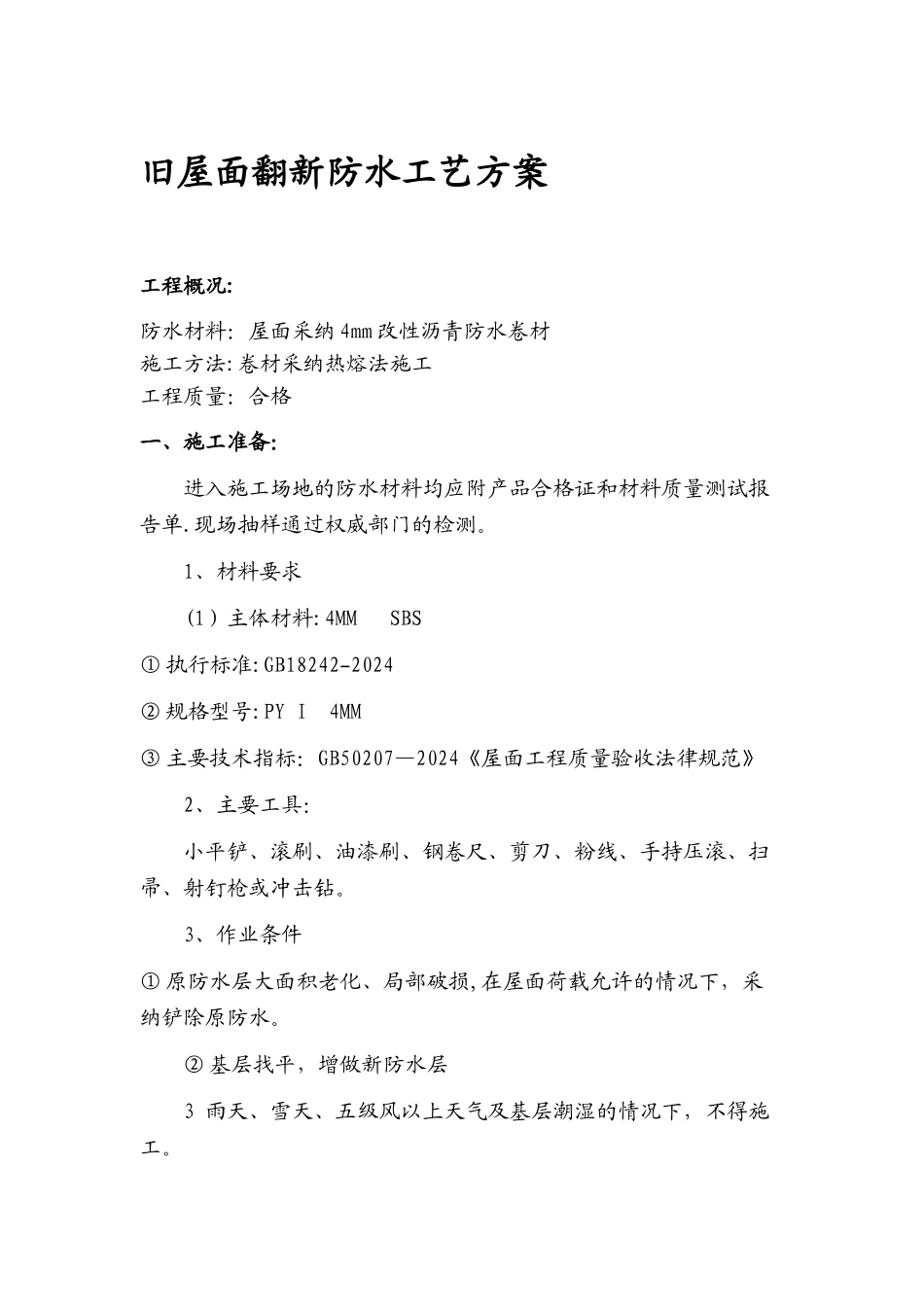

旧屋面翻新防水工艺方案工程概况:防水材料:屋面采纳 4mm 改性沥青防水卷材 施工方法:卷材采纳热熔法施工工程质量:合格一、施工准备: 进入施工场地的防水材料均应附产品合格证和材料质量测试报告单.现场抽样通过权威部门的检测。 1、材料要求 (1)主体材料:4MM SBS① 执行标准:GB18242–2024② 规格型号:PY I 4MM③ 主要技术指标:GB50207—2024《屋面工程质量验收法律规范》 2、主要工具: 小平铲、滚刷、油漆刷、钢卷尺、剪刀、粉线、手持压滚、扫帚、射钉枪或冲击钻。 3、作业条件① 原防水层大面积老化、局部破损,在屋面荷载允许的情况下,采纳铲除原防水。② 基层找平,增做新防水层3 雨天、雪天、五级风以上天气及基层潮湿的情况下,不得施工。二、施工操作工艺 根据 GB50207 法律规范及工程实情制定本工艺.1、工艺流程: 原防水层清理——刷底油——阴阳角粘贴附加层-—铺贴防水卷才——防水层表面清理检查—-验收签证2、施工要点:(1)将屋面上的尘土、砂粒、杂物清扫洁净。(2)涂刷底油,基层干燥后,涂刷基层处理剂.用长把排刷把冷底子油涂刷在洁净干燥的基层表面上,复杂部位用油漆刷刷涂,要求不露白,涂刷均匀。干燥 4h 以上至不粘脚后方可进行下道工序。。(3) 做附加层,排气道、分格缝等部位:附加层宽度 250mm.(4)铺贴卷材防水层。试铺定位在基层上弹出基准线,把卷材试铺定位。卷材的配置—应将卷材顺长方向进行配置,使卷材长向与排水方向垂直,卷材搭接要顺流水坡方向,不应成逆向如下图先铺设排水比较集中的部位,按标高由低向高的顺序铺设6 卷材搭接缝施工在热熔粘结搭接缝前,先将下一层卷材表面的隔离层用喷灯熔化,具体操作,由持喷灯的工人用抹子当挡板沿搭接线向后移动,喷灯火焰随挡板一起动,喷灯应紧靠挡板,距离卷材约 50~100mm。(如下图)。7.卷材的搭接宽度为长、短边均不小于 100mm,搭接缝的边缘以溢出热熔的改性沥青为宜,然后用喷灯均匀热熔卷材搭接缝用小抹子把边抹好(如下图)。8 铺贴平面和立面连接部位的卷材在铺平面与立面相连的卷材,应先铺贴平面,然后由下向上铺贴,并使卷材紧贴阴角,不应空鼓。立面墙上防水层应满粘。9 屋面女儿墙防水施工。女儿墙防水层施工时,应先铺贴平面,然后由下向上铺贴,使卷材紧贴阴角,不能空鼓.在女儿墙上满粘卷材,粘贴要牢固,在女儿墙预留收口处满粘卷材,并使上层卷材长出下层卷材不小于 30mm,收头用水泥砂浆固定。或者将卷材至女儿...
