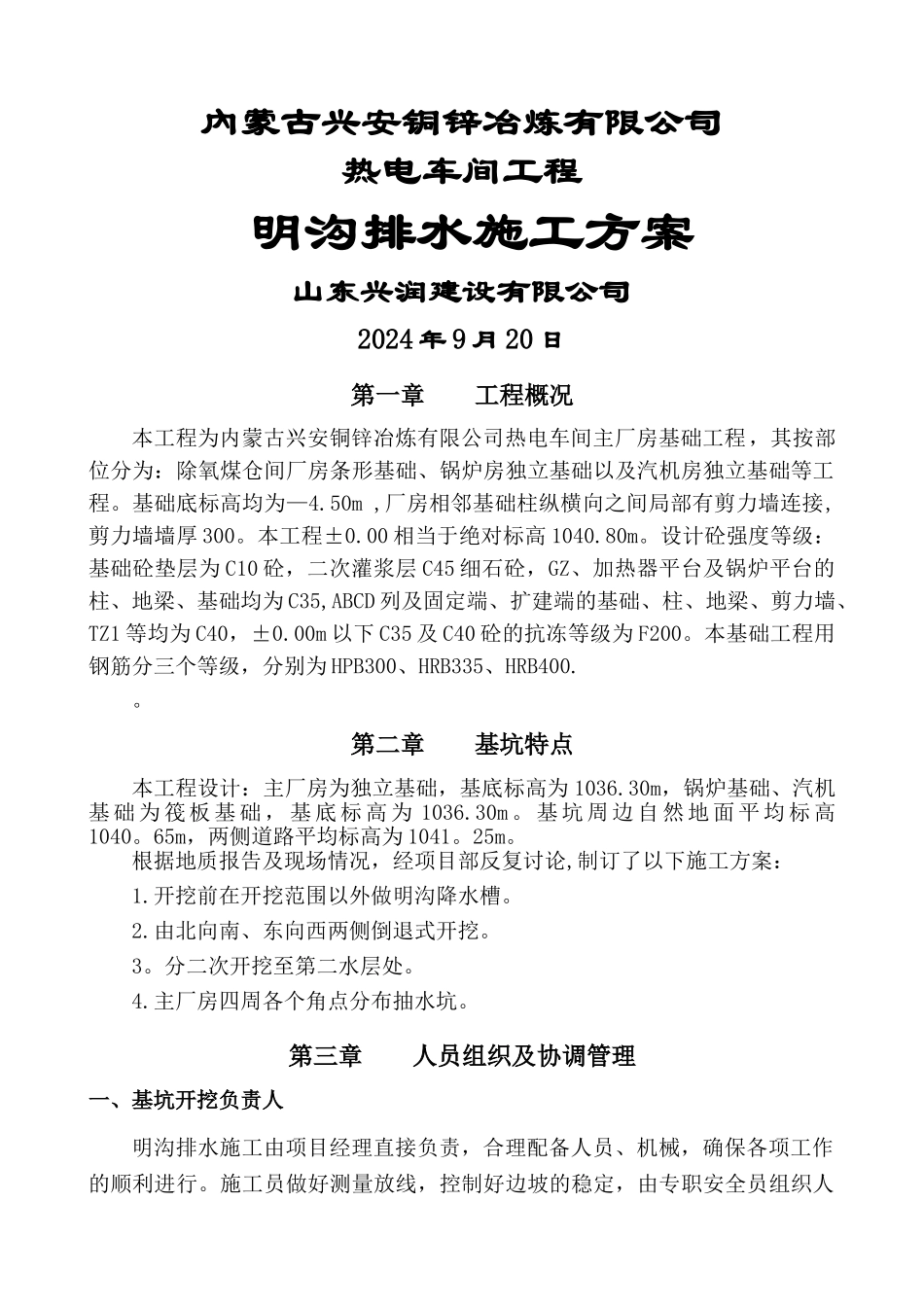

內蒙古兴安铜锌冶炼有限公司热电车间工程明沟排水施工方案山东兴润建设有限公司2024 年 9 月 20 日第一章 工程概况本工程为内蒙古兴安铜锌冶炼有限公司热电车间主厂房基础工程,其按部位分为:除氧煤仓间厂房条形基础、锅炉房独立基础以及汽机房独立基础等工程
基础底标高均为—4
50m ,厂房相邻基础柱纵横向之间局部有剪力墙连接,剪力墙墙厚 300
00 相当于绝对标高 1040
设计砼强度等级:基础砼垫层为 C10 砼,二次灌浆层 C45 细石砼,GZ、加热器平台及锅炉平台的柱、地梁、基础均为 C35,ABCD 列及固定端、扩建端的基础、柱、地梁、剪力墙、TZ1 等均为 C40,±0
00m 以下 C35 及 C40 砼的抗冻等级为 F200
本基础工程用钢筋分三个等级,分别为 HPB300、HRB335、HRB400
第二章 基坑特点本工程设计:主厂房为独立基础,基底标高为 1036
30m,锅炉基础、汽机基 础 为 筏 板 基 础 , 基 底 标 高 为 1036
基 坑 周 边 自 然 地 面 平 均 标 高1040
65m,两侧道路平均标高为 1041
根据地质报告及现场情况,经项目部反复讨论,制订了以下施工方案:1

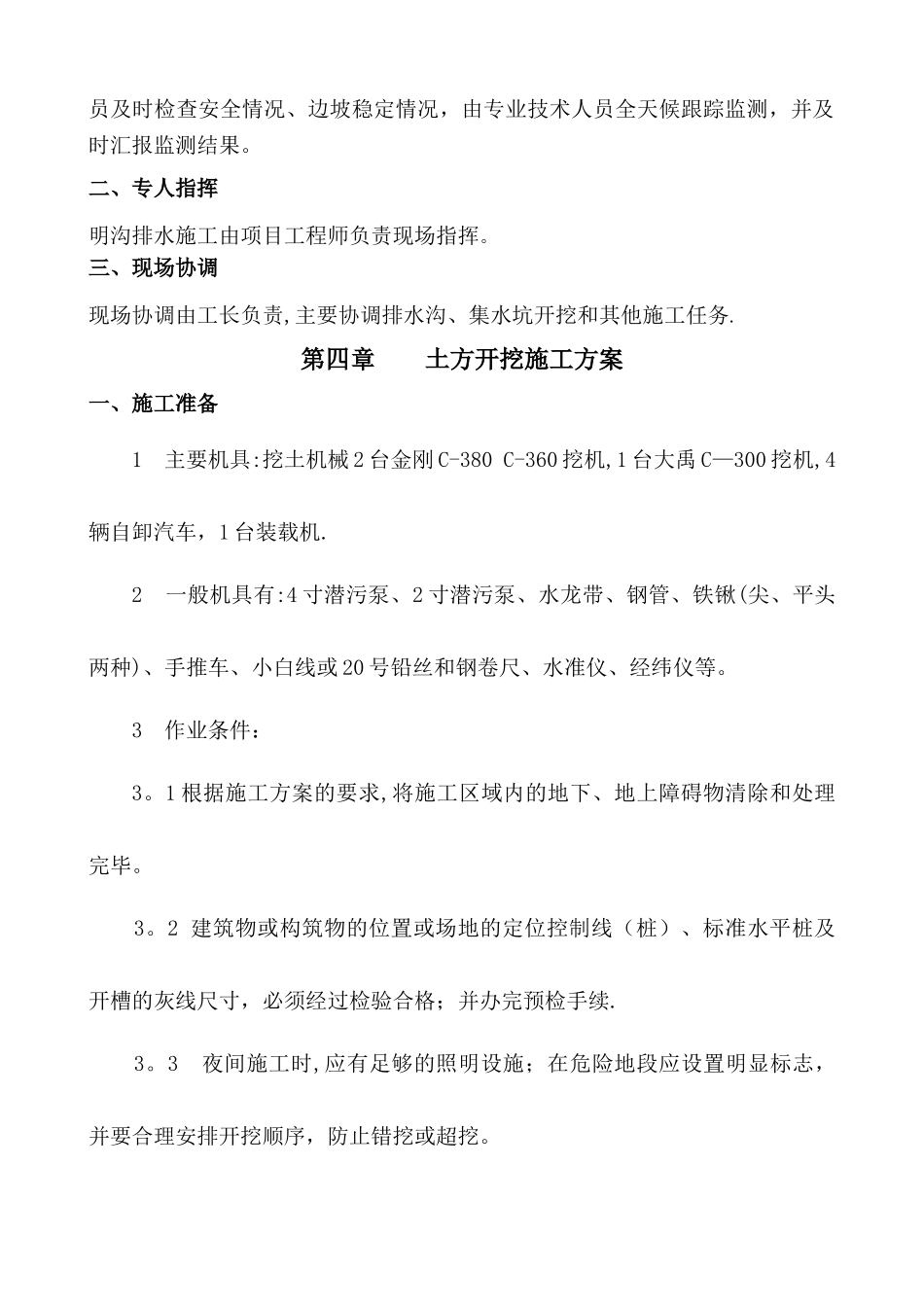

开挖前在开挖范围以外做明沟降水槽
由北向南、东向西两侧倒退式开挖
分二次开挖至第二水层处
主厂房四周各个角点分布抽水坑
第三章 人员组织及协调管理一、基坑开挖负责人明沟排水施工由项目经理直接负责,合理配备人员、机械,确保各项工作的顺利进行

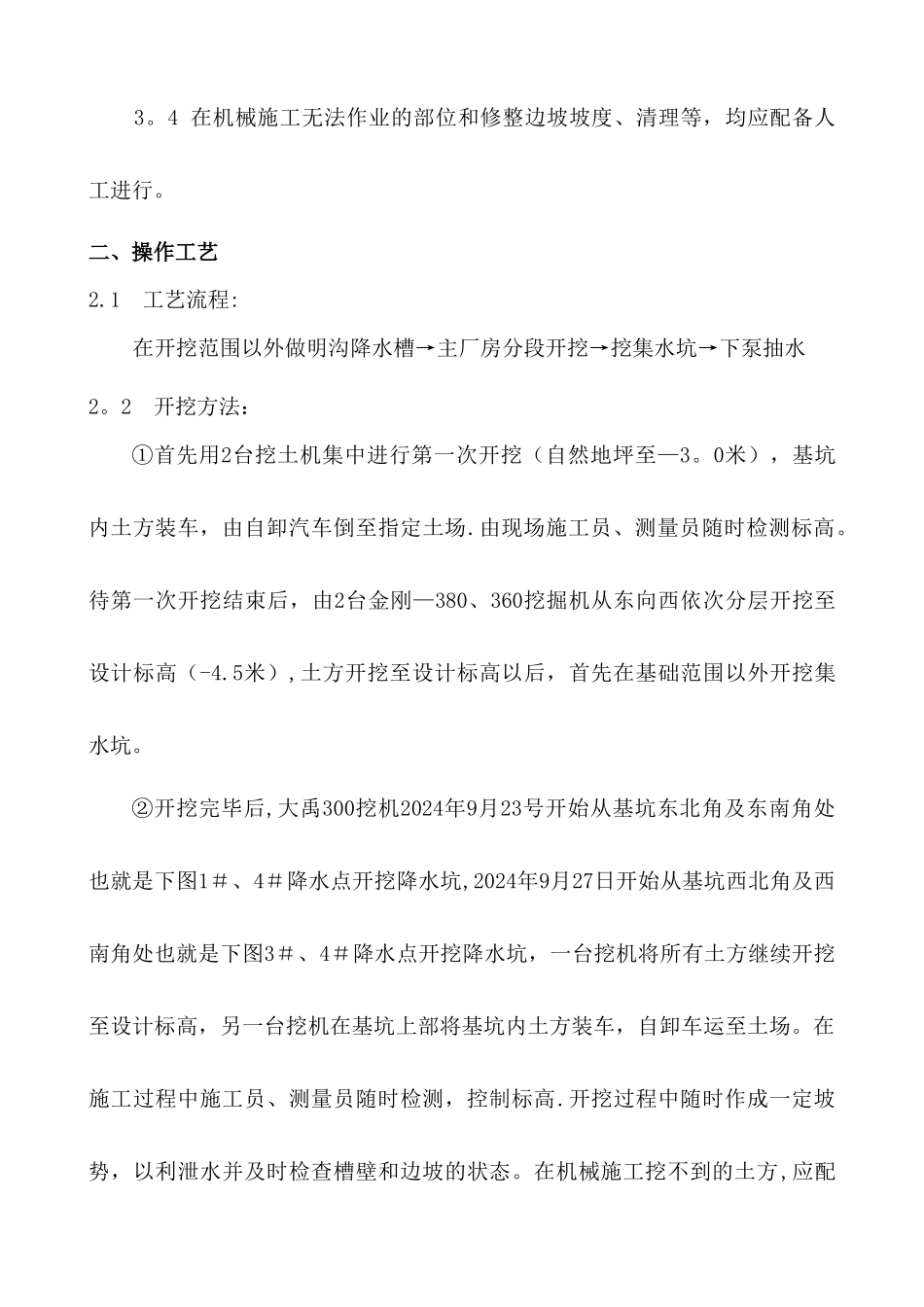

施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况、边坡稳定情况,由专业技术人员全天候跟踪监测,并及时汇报监测结果
二、专人指挥明沟排水施工由项目工程师负责现场指挥
三、现场协调现场协调由工长负责,主要协调排水沟、集水坑开挖和其他施工任务
