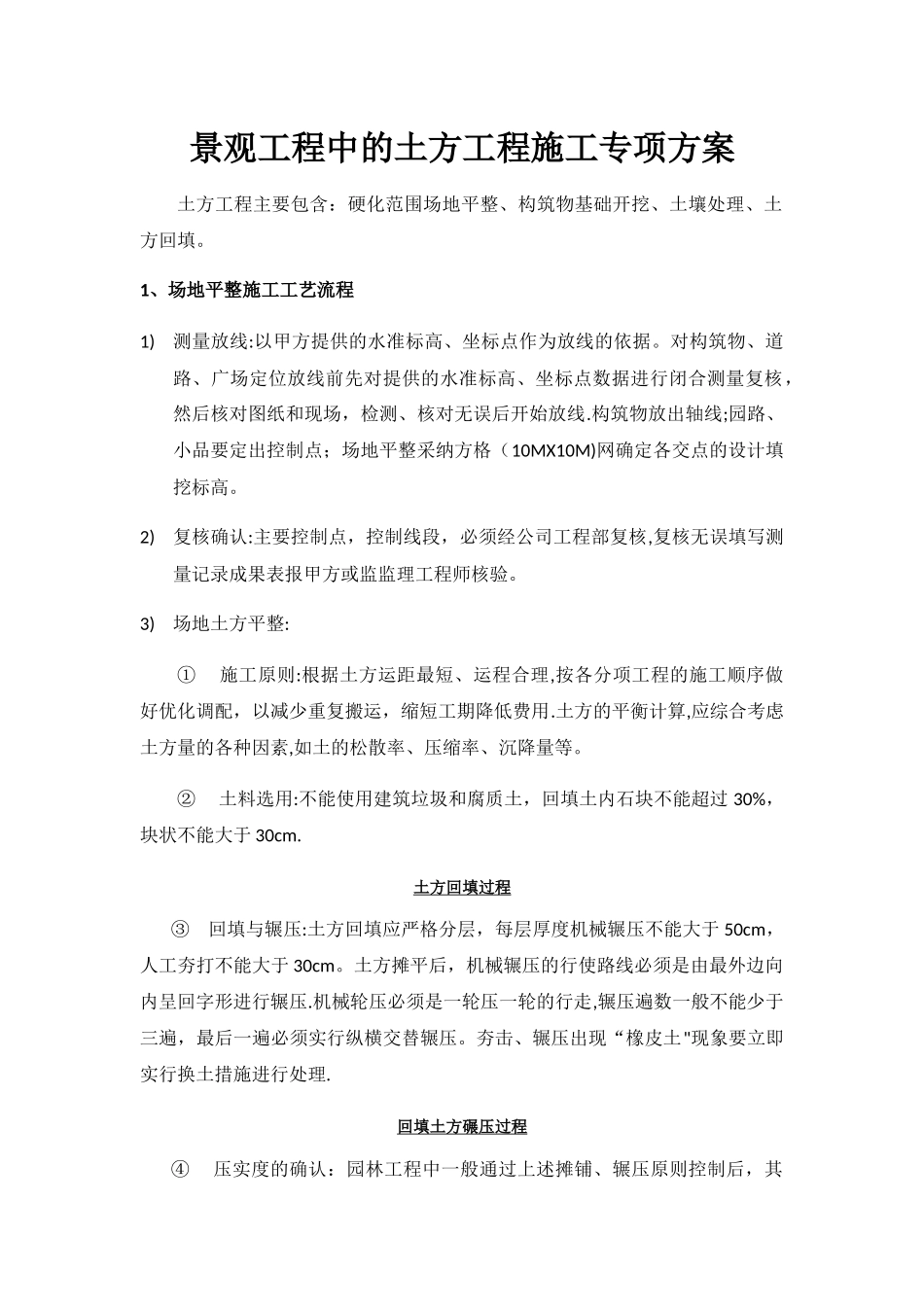

景观工程中的土方工程施工专项方案土方工程主要包含:硬化范围场地平整、构筑物基础开挖、土壤处理、土方回填
1、场地平整施工工艺流程1)测量放线:以甲方提供的水准标高、坐标点作为放线的依据
对构筑物、道路、广场定位放线前先对提供的水准标高、坐标点数据进行闭合测量复核,然后核对图纸和现场,检测、核对无误后开始放线
构筑物放出轴线;园路、小品要定出控制点;场地平整采纳方格(10MX10M)网确定各交点的设计填挖标高
2)复核确认:主要控制点,控制线段,必须经公司工程部复核,复核无误填写测量记录成果表报甲方或监监理工程师核验
3)场地土方平整:① 施工原则:根据土方运距最短、运程合理,按各分项工程的施工顺序做好优化调配,以减少重复搬运,缩短工期降低费用
土方的平衡计算,应综合考虑土方量的各种因素,如土的松散率、压缩率、沉降量等
② 土料选用:不能使用建筑垃圾和腐质土,回填土内石块不能超过 30%,块状不能大于 30cm
土方回填过程③ 回填与辗压:土方回填应严格分层,每层厚度机械辗压不能大于 50cm,人工夯打不能大于 30cm
土方摊平后,机械辗压的行使路线必须是由最外边向内呈回字形进行辗压
机械轮压必须是一轮压一轮的行走,辗压遍数一般不能少于三遍,最后一遍必须实行纵横交替辗压
夯击、辗压出现“橡皮土"现象要立即实行换土措施进行处理
回填土方碾压过程④ 压实度的确认:园林工程中一般通过上述摊铺、辗压原则控制后,其压实度均可以保证,现场目测标准为:没有明显的机械轮印

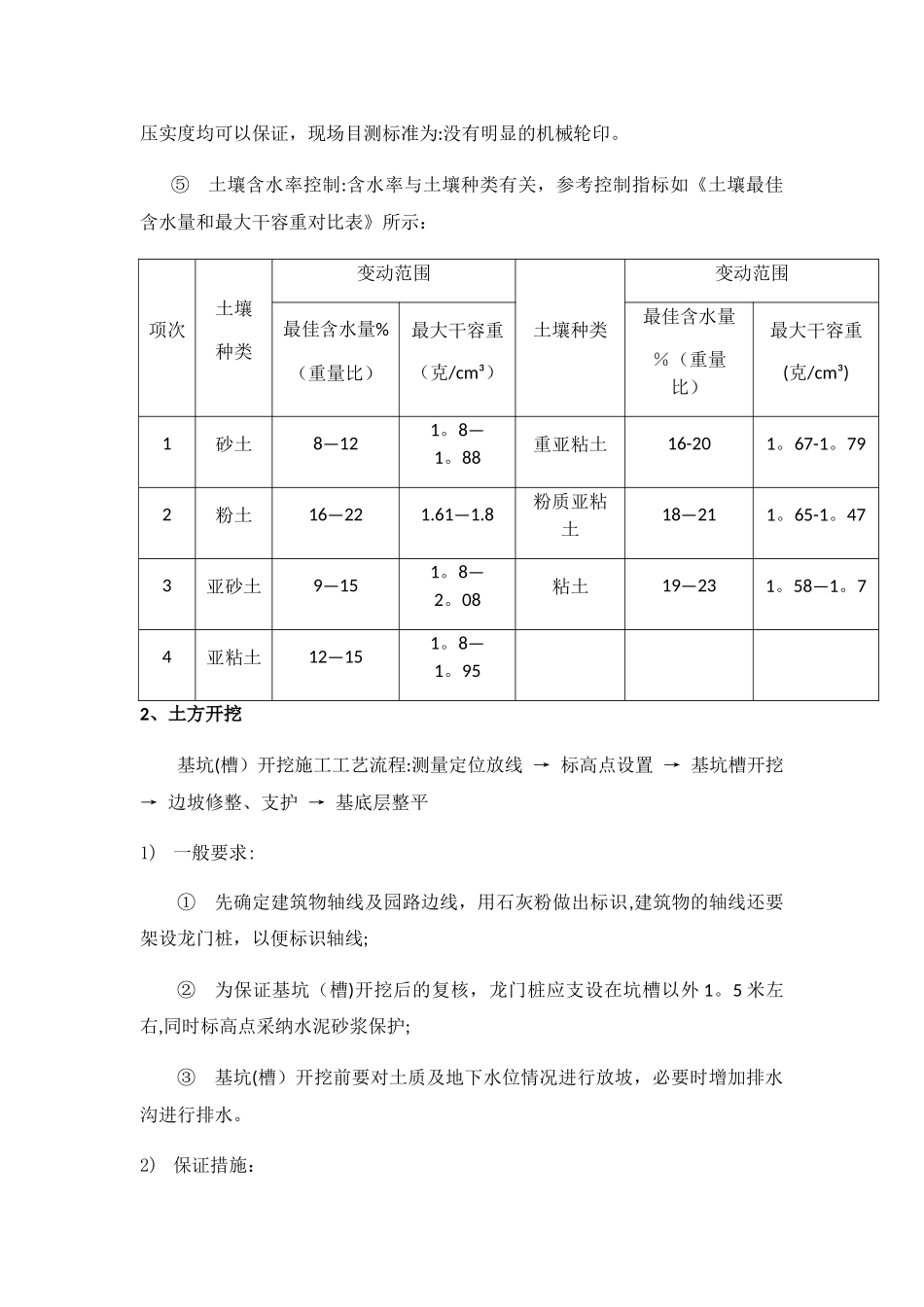

⑤ 土壤含水率控制:含水率与土壤种类有关,参考控制指标如《土壤最佳含水量和最大干容重对比表》所示:项次土壤种类变动范围土壤种类变动范围最佳含水量%(重量比)最大干容重(克/cm³)最佳含水量%(重量比)最大干容重(克/cm³)1砂土8—121
88重亚粘土16-201
792粉土16—221
