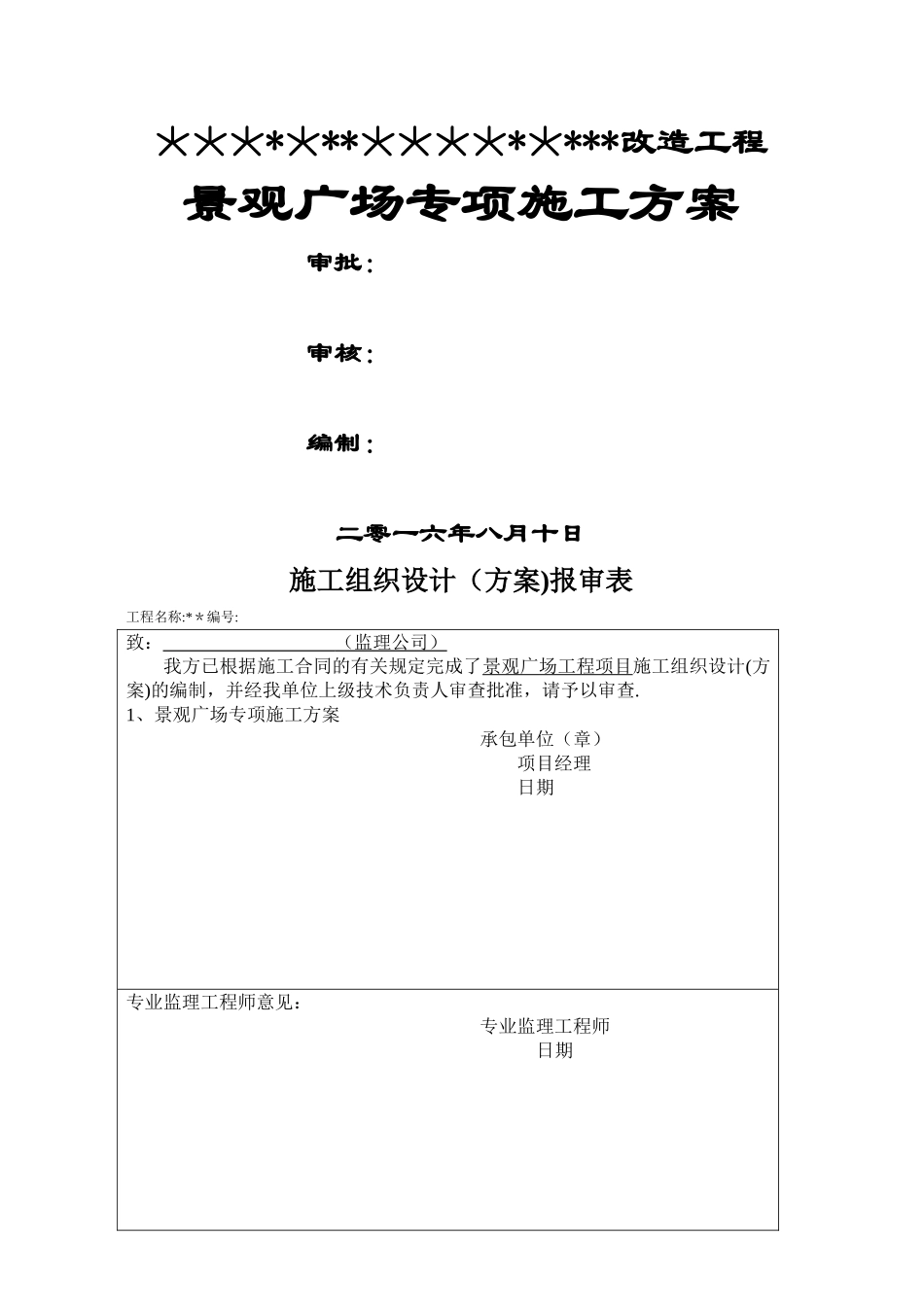

****************改造工程景观广场专项施工方案审批:审核:编制:二零一六年八月十日施工组织设计(方案)报审表工程名称:**编号:致: (监理公司) 我方已根据施工合同的有关规定完成了景观广场工程项目施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查.1、景观广场专项施工方案承包单位(章)项目经理日期专业监理工程师意见:专业监理工程师日期总监理工程师审查意见:项目监理机构总监理工程师日期一、编制依据1。 《工程质量管理条例》2.中华人民共和国工程建设标准强制性条文3。广场施工图纸4、安全规程5、建筑工程施工质量验收统一标准;6、建筑工程施工质量评价标准;7、城镇道路工程施工与质量验收法律规范8、混凝土结构工程施工质量验收法律规范;9、建筑地面工程施工质量验收法律规范;10、建筑电气工程施工质量验收法律规范;11、城市园林绿化工程施工及验收法律规范;二、工程概况本工程为广安区花桥镇特色集镇甲方项目市政改造工程,主要对场镇道路设施进行升级改造.其基本情况如下:◇甲方地点:***********◇甲方规模:***************************************************************************************************三。 作业条件。和作业方案以上的配套工作完成后才能根据景观图纸施工,本工程作业方案顺序如下:现场定位放线—--复核位置准确—-——景观石周边砌筑---—-—景观石位置土石方回填达到标高要求———管线预埋-—-—夯实。平整--——景观石基础—-————-景观石吊装—--喷泉安装-—-景观石以外的墙体砌筑-———景观道路.台阶混凝土垫层(预留灯口)---—检查复核————-跌水垫层。施工————铺砌。镶贴————--—灯具。座椅安装——-—调试运行————竣工评估.一、土石方工程1、定位放线(撒灰线)→机械挖土→清槽→回填处理→回填砖渣垫层→夯实平整达到设计高程。2、根据 提供的厂区测量方格网和设计坐标用全站仪一侧到圆形广场施工现场区域,并在景观石基础外围设置控制桩,在场外适当位置设水准基点一个并用于对基础标高控制,对测量结果进行记录并复核验收.控制点固定后立即将控制轴线用经纬仪投射到基层土上用钢尺拉出中间轴线,然后根据方格网图纸按比例进行定位放线, 边角部位,机械开挖不到之处,用少量人工配合清理。植树绿化位置用机械挖坑至有机土,清理周边建筑垃圾,保...
