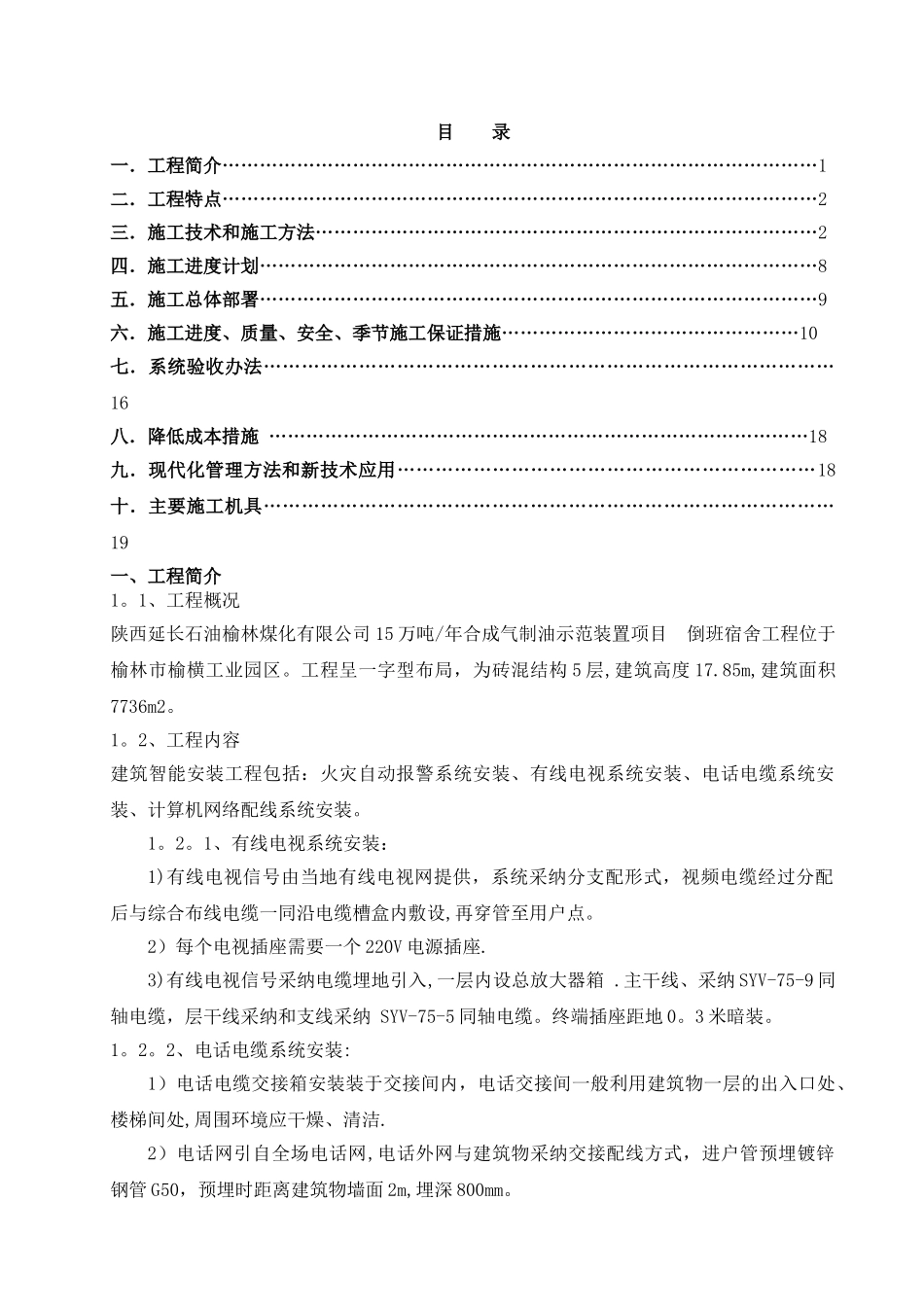

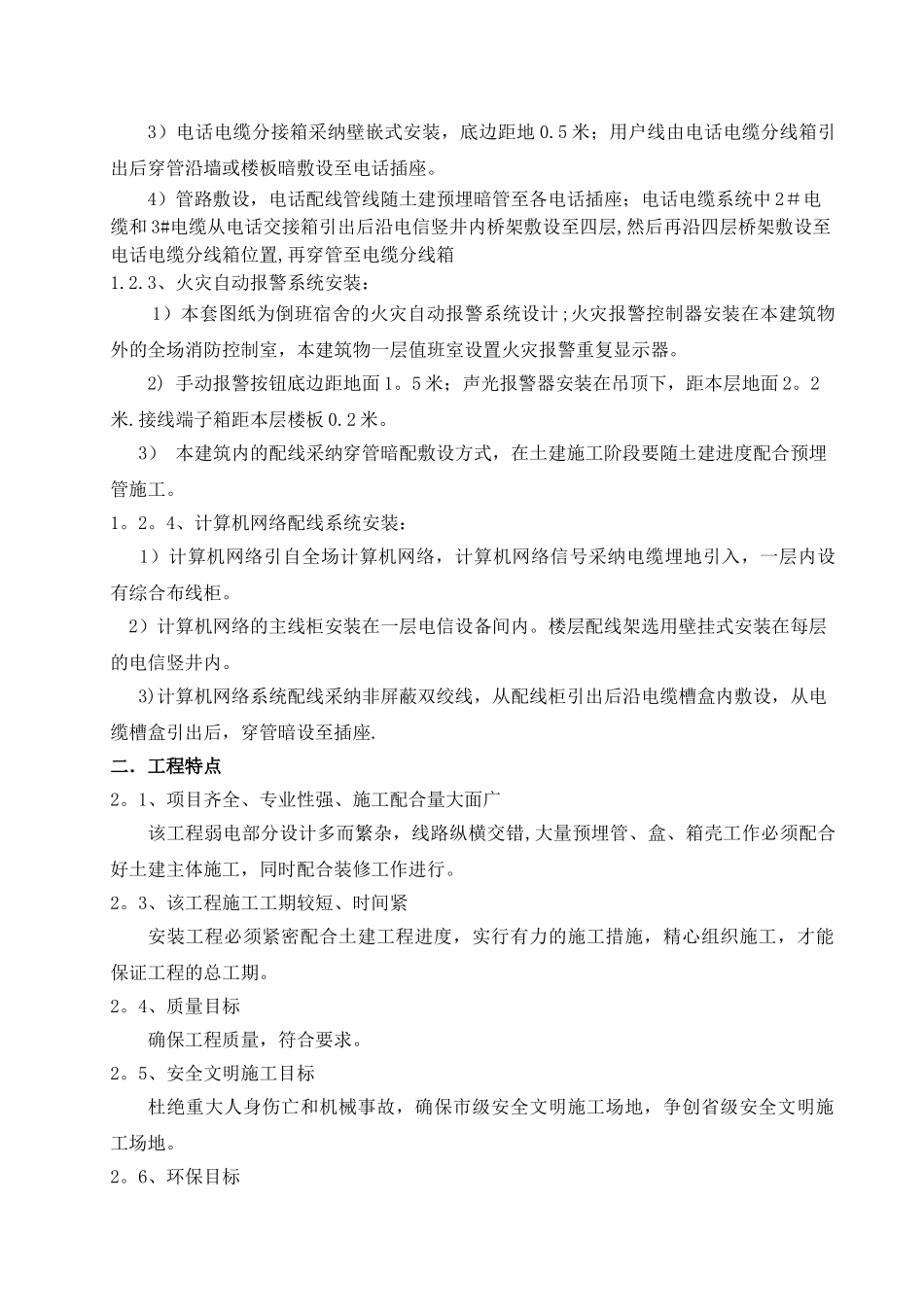

目 录一.工程简介……………………………………………………………………………………1二.工程特点……………………………………………………………………………………2三.施工技术和施工方法………………………………………………………………………2四.施工进度计划………………………………………………………………………………8五.施工总体部署………………………………………………………………………………9六.施工进度、质量、安全、季节施工保证措施…………………………………………10七.系统验收办法………………………………………………………………………………16八.降低成本措施 ……………………………………………………………………………18九.现代化管理方法和新技术应用…………………………………………………………18十.主要施工机具………………………………………………………………………………19一、工程简介1。1、工程概况陕西延长石油榆林煤化有限公司 15 万吨/年合成气制油示范装置项目 倒班宿舍工程位于榆林市榆横工业园区。工程呈一字型布局,为砖混结构 5 层,建筑高度 17.85m,建筑面积7736m2。1。2、工程内容建筑智能安装工程包括:火灾自动报警系统安装、有线电视系统安装、电话电缆系统安装、计算机网络配线系统安装。1。2。1、有线电视系统安装:1)有线电视信号由当地有线电视网提供,系统采纳分支配形式,视频电缆经过分配后与综合布线电缆一同沿电缆槽盒内敷设,再穿管至用户点。2)每个电视插座需要一个 220V 电源插座. 3)有线电视信号采纳电缆埋地引入,一层内设总放大器箱 .主干线、采纳 SYV-75-9 同轴电缆,层干线采纳和支线采纳 SYV-75-5 同轴电缆。终端插座距地 0。3 米暗装。1。2。2、电话电缆系统安装:1)电话电缆交接箱安装装于交接间内,电话交接间一般利用建筑物一层的出入口处、楼梯间处,周围环境应干燥、清洁.2)电话网引自全场电话网,电话外网与建筑物采纳交接配线方式,进户管预埋镀锌钢管 G50,预埋时距离建筑物墙面 2m,埋深 800mm。3)电话电缆分接箱采纳壁嵌式安装,底边距地 0.5 米;用户线由电话电缆分线箱引出后穿管沿墙或楼板暗敷设至电话插座。 4)管路敷设,电话配线管线随土建预埋暗管至各电话插座;电话电缆系统中 2#电缆和 3#电缆从电话交接箱引出后沿电信竖井内桥架敷设至四层,然后再沿四层桥架敷设至电话电缆分线箱位置,再穿管至电缆分线箱...
