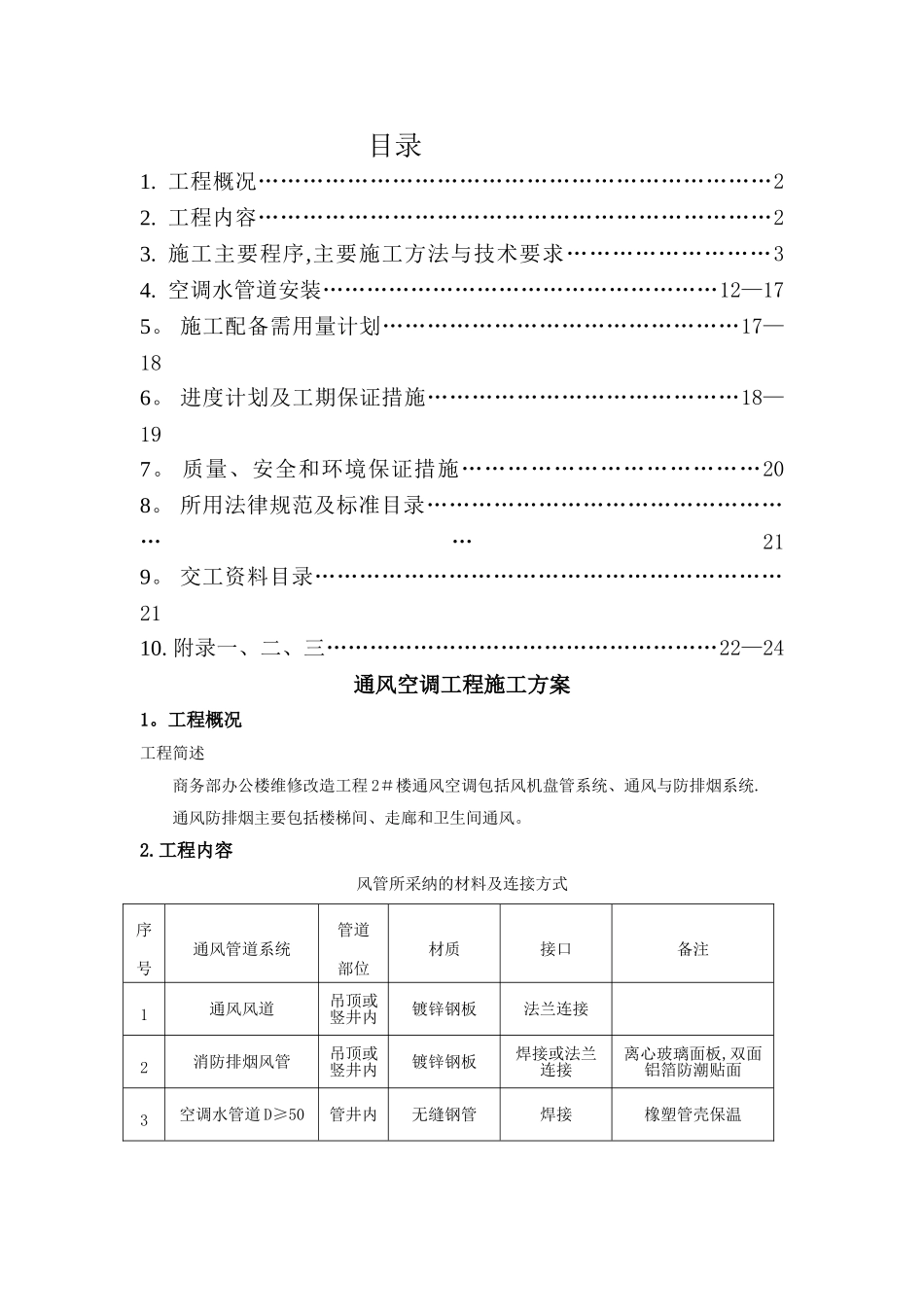

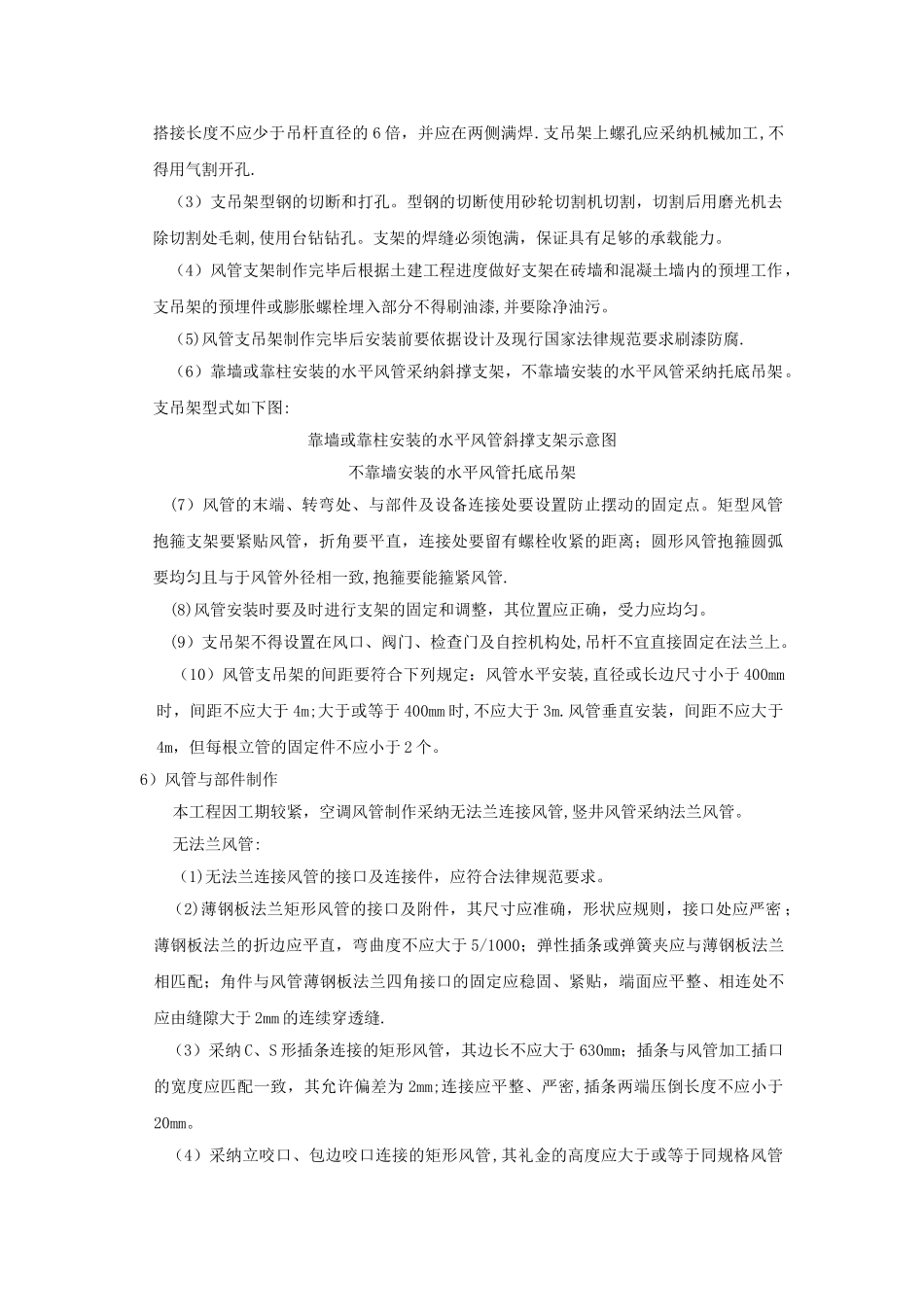

目录1. 工程概况……………………………………………………………22. 工程内容……………………………………………………………23. 施工主要程序,主要施工方法与技术要求………………………34. 空调水管道安装………………………………………………12—175。 施工配备需用量计划…………………………………………17—186。 进度计划及工期保证措施……………………………………18—197。 质量、安全和环境保证措施…………………………………208。 所用法律规范及标准目录………………………………………………219。 交工资料目录………………………………………………………2110. 附录一、二、三………………………………………………22—24通风空调工程施工方案1。工程概况工程简述商务部办公楼维修改造工程 2#楼通风空调包括风机盘管系统、通风与防排烟系统.通风防排烟主要包括楼梯间、走廊和卫生间通风。2.工程内容风管所采纳的材料及连接方式序号通风管道系统管道部位材质接口备注1通风风道吊顶或竖井内镀锌钢板法兰连接2消防排烟风管吊顶或竖井内镀锌钢板焊接或法兰连接离心玻璃面板,双面铝箔防潮贴面3空调水管道 D≥50管井内无缝钢管焊接橡塑管壳保温4空调水管道 D〈50管井或吊顶内镀锌钢管丝扣连接橡塑管壳保温主要工程量序号物资名称单位数量备注1镀锌钢板㎡20002无缝钢管m35003镀锌钢管m55004各类风阀、风口个1005各类空调水阀门个15006空气处理机组台17各类风机台78空气幕台89风机盘管台6173。施工主要程序、主要施工方法与技术要求1)施工主要程序通风空调施工程序:熟悉审查图纸→施工机具和人员准备→配合土建预留预埋→风管及支吊架制作、放线、吊杆(支架)安装→风管与部件制作→风管与部件安装→风管漏风量测试→空调设备安装→安装粗、中效过滤器→风口安装→空调设备试运转→空调系统调试2)熟悉审查图纸施工之前要组织各专业技术人员图纸会审,找出图纸存在的问题及各专业交叉打架的部位,同时要组织作业班组熟悉施工图纸,并做好进场教育、技术交底和安全交底。3)施工机具和人员准备工程开工之前根据工程进度计划做好人员的调配和工程所需机具的进厂计划,以保证工程按期完成。4)配合土建预留预埋根据土建进度和施工图纸做好风管支架的预埋和风管穿墙、楼板洞的预留。5)风管支吊架放线、制作及安装(1)依据施工图纸及现场实际情况,放出风管安装的中心线,确定出风管支吊架位置、形式及数量。(2)吊架制作时...
