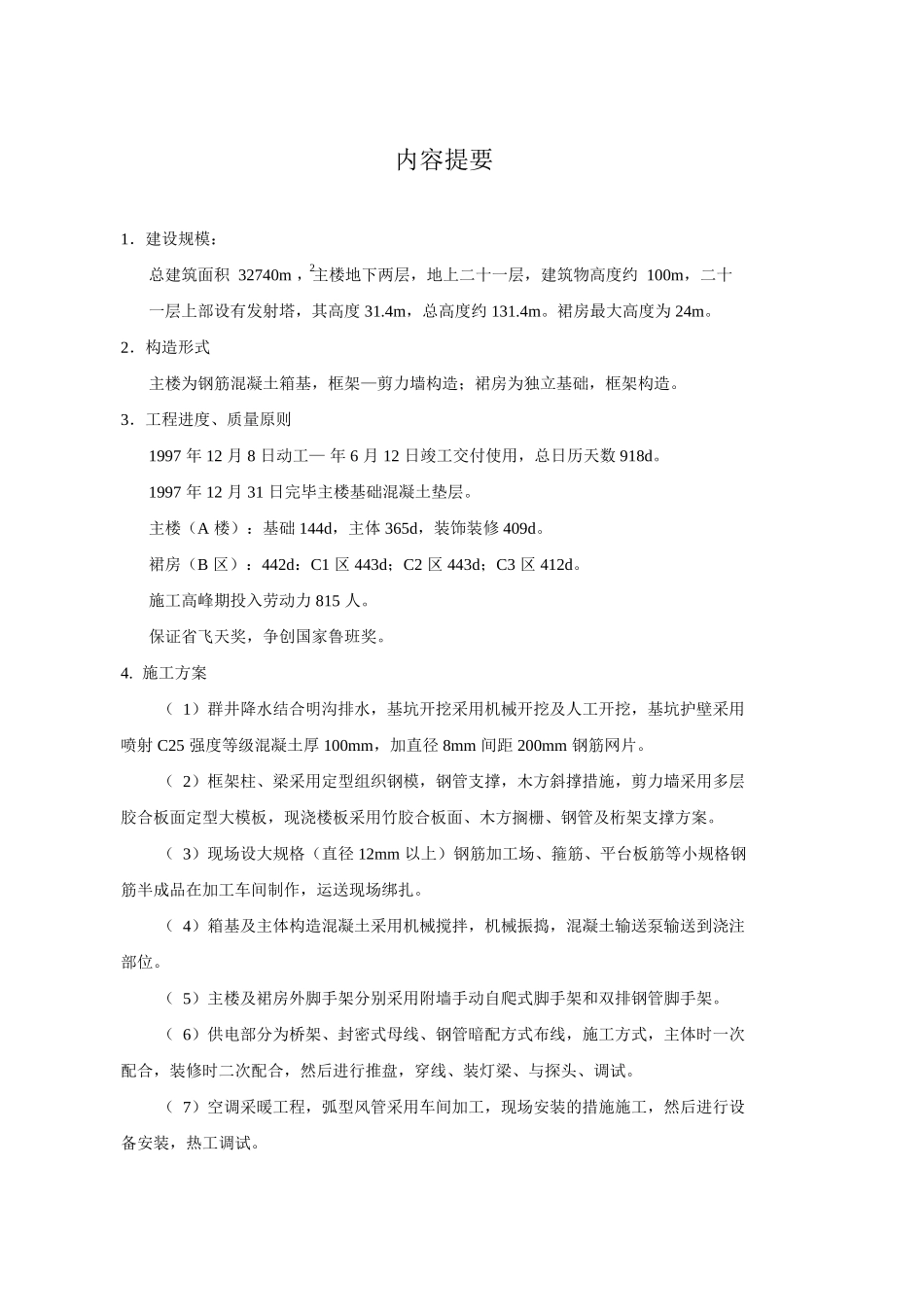

甘肃省广播电视中心工程 施 工 组 织 设 计 内容提要 1.建设规模: 总建筑面积 32740m ,主楼地下两层,地上二十一层,建筑物高度约 100m,二十 一层上部设有发射塔,其高度 31
4m,总高度约 131
裙房最大高度为 24m
2.构造形式 主楼为钢筋混凝土箱基,框架—剪力墙构造;裙房为独立基础,框架构造
3.工程进度、质量原则 1997 年 12 月 8 日动工— 年 6 月 12 日竣工交付使用,总日历天数 918d
1997 年 12 月 31 日完毕主楼基础混凝土垫层
主楼(A 楼):基础 144d,主体 365d,装饰装修 409d
裙房(B 区):442d:C1 区 443d;C2 区 443d;C3 区 412d
施工高峰期投入劳动力 815 人
保证省飞天奖,争创国家鲁班奖
施工方案 ( 1)群井降水结合明沟排水,基坑开挖采用机械开挖及人工开挖,基坑护壁采用 喷射 C25 强度等级混凝土厚 100mm,加直径 8mm 间距 200mm 钢筋网片
( 2)框架柱、梁采用定型组织钢模,钢管支撑,木方斜撑措施,剪力墙采用多层 胶合板面定型大模板,现浇楼板采用竹胶合板面、木方搁栅、钢管及桁架支撑方案
( 3)现场设大规格(直径 12mm 以上)钢筋加工场、箍筋、平台板筋等小规格钢 筋半成品在加工车间制作,运送现场绑扎
( 4)箱基及主体构造混凝土采用机械搅拌,机械振捣,混凝土输送泵输送到浇注 部位
( 5)主楼及裙房外脚手架分别采用附墙手动自爬式脚手架和双排钢管脚手架
( 6)供电部分为桥架、封密式母线、钢管暗配方式布线,施工方式,主体时一次 配合,装修时二次配合,然后进行推盘,穿线、装灯梁、与探头、调试
( 7)空调采暖工程,弧型风管采用车间加工,现场安装的措施施工,然后进行设 备安装,热工调试

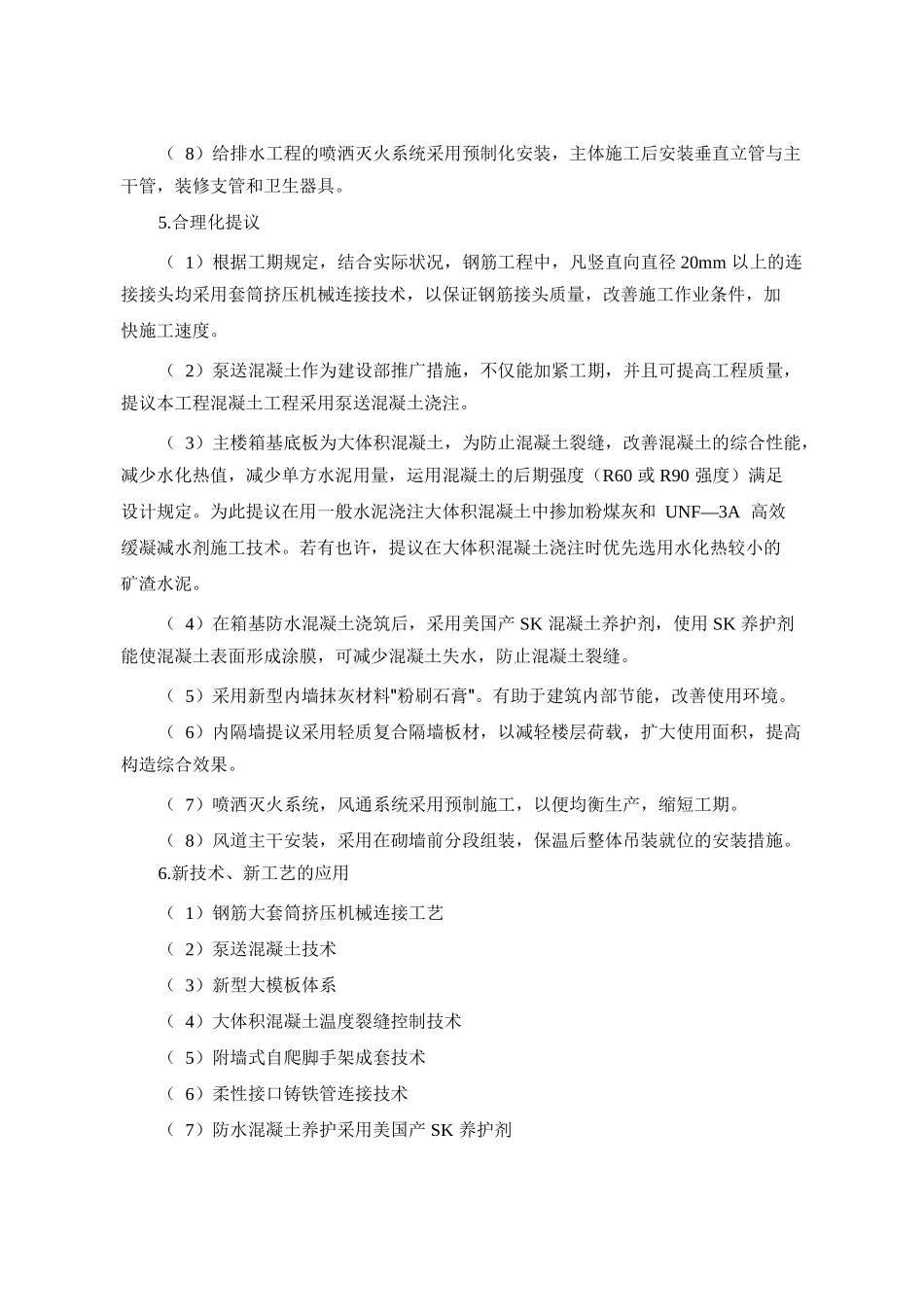

2 ( 8)
