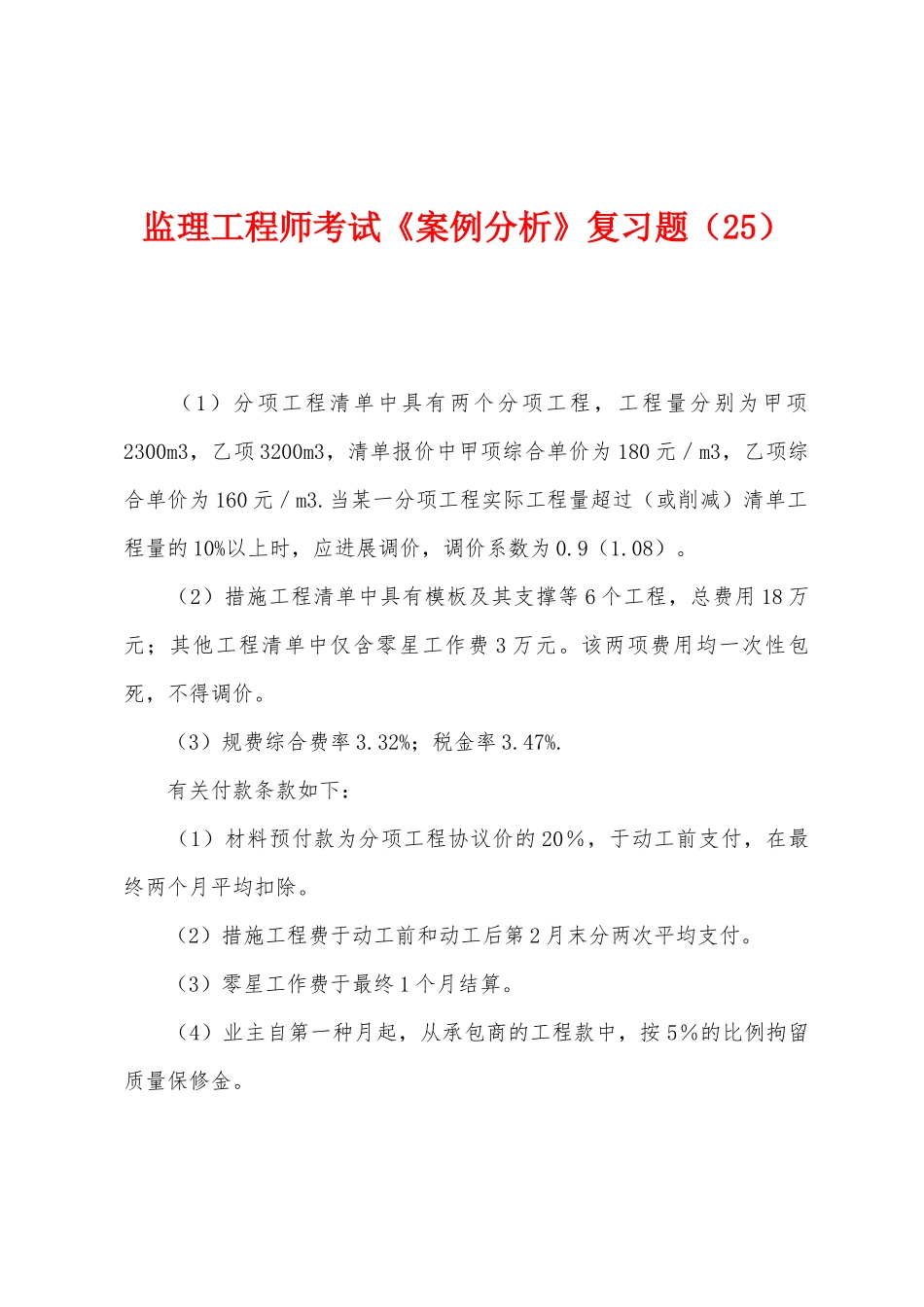

监理工程师考试《案例分析》复习题(25) (1)分项工程清单中具有两个分项工程,工程量分别为甲项2300m3,乙项 3200m3,清单报价中甲项综合单价为 180 元/m3,乙项综合单价为 160 元/m3
当某一分项工程实际工程量超过(或削减)清单工程量的 10%以上时,应进展调价,调价系数为 0
(2)措施工程清单中具有模板及其支撑等 6 个工程,总费用 18 万元;其他工程清单中仅含零星工作费 3 万元
该两项费用均一次性包死,不得调价
(3)规费综合费率 3
32%;税金率 3
有关付款条款如下: (1)材料预付款为分项工程协议价的 20%,于动工前支付,在最终两个月平均扣除
(2)措施工程费于动工前和动工后第 2 月末分两次平均支付
(3)零星工作费于最终 1 个月结算
(4)业主自第一种月起,从承包商的工程款中,按 5%的比例拘留质量保修金

承包商每月实际完毕并经签证确认的工程量如表所示
每月实际完毕工程量表 单位:m3 1 2 3 4 甲 500 800 800 600 乙 700 900 800 600 问题:1
该工程估计协议总价为多少
材料预付款是多少
初次支付措施工程费是多少
每月分项工程量价款是多少
承包商每月应得工程款是多少
参照答案: 1

解:该工程估计协议价=∑计价工程费用×(1+规费费率)×(1+税金率) =(2300×180+3200×160+180000+30000)×(1+3
32%)×(1+3
47%) =(926000+180000+30000)×(1
069)=1214384 元=121
438 万元 材料预付款金额为=∑(分项工程工程工程量×综合单价)×(1+规费费率) ×(1+税金率)×预付率=(92
600)×(1
069)×20%=19
798万元 措施工程费初次支付额为=措
