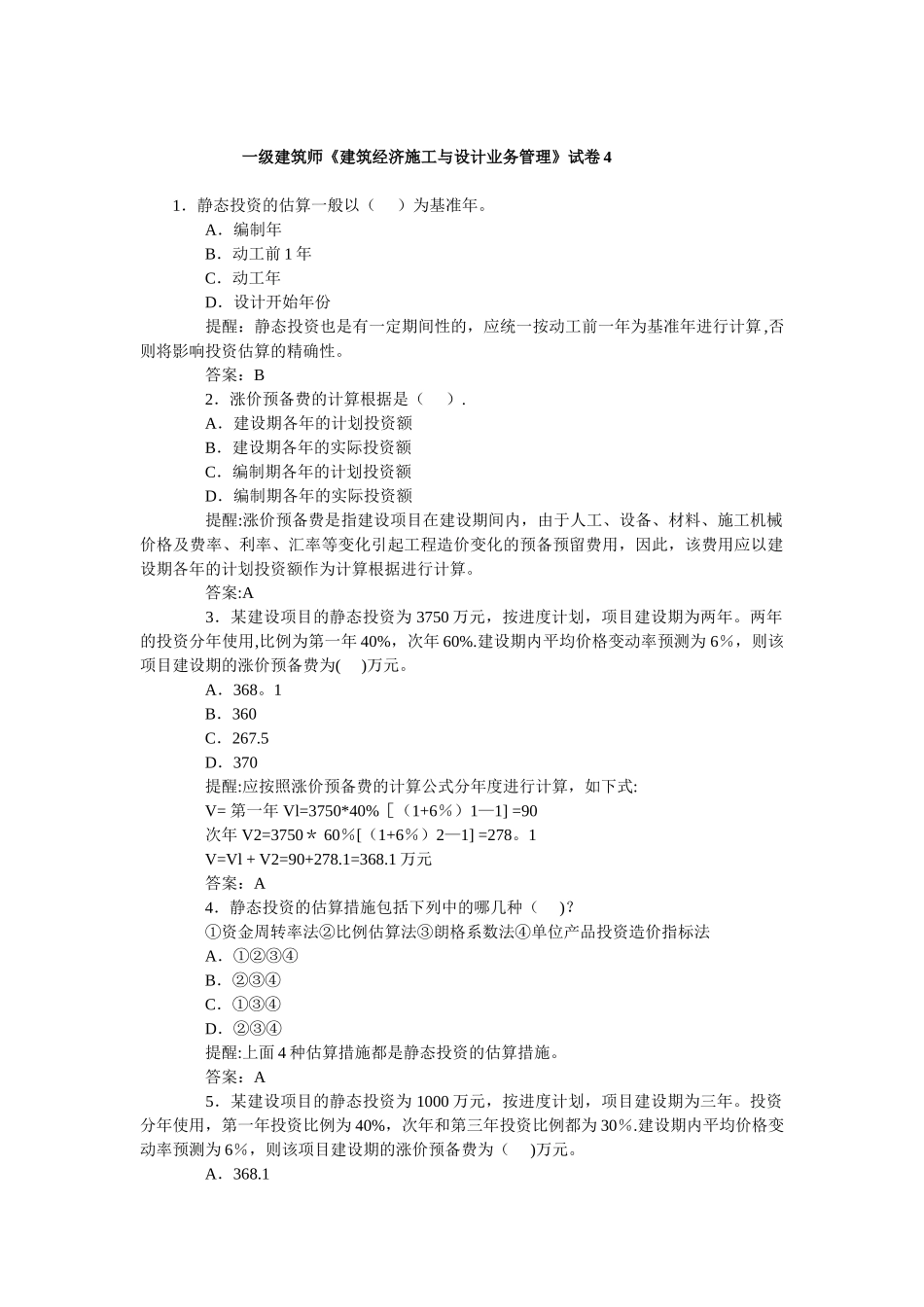

一级建筑师《建筑经济施工与设计业务管理》试卷 41.静态投资的估算一般以( )为基准年
A.编制年 B.动工前 1 年 C.动工年 D.设计开始年份 提醒:静态投资也是有一定期间性的,应统一按动工前一年为基准年进行计算 ,否则将影响投资估算的精确性
答案:B 2.涨价预备费的计算根据是( )
A.建设期各年的计划投资额 B.建设期各年的实际投资额 C.编制期各年的计划投资额 D.编制期各年的实际投资额 提醒:涨价预备费是指建设项目在建设期间内,由于人工、设备、材料、施工机械价格及费率、利率、汇率等变化引起工程造价变化的预备预留费用,因此,该费用应以建设期各年的计划投资额作为计算根据进行计算
答案:A 3.某建设项目的静态投资为 3750 万元,按进度计划,项目建设期为两年
两年的投资分年使用,比例为第一年 40%,次年 60%
建设期内平均价格变动率预测为 6%,则该项目建设期的涨价预备费为( )万元
1 B.360 C.267
5 D.370 提醒:应按照涨价预备费的计算公式分年度进行计算,如下式: V= 第一年 Vl=3750*40%[(1+6%)1—1] =90 次年 V2=3750* 60%[(1+6%)2—1] =278
1 V=Vl + V2=90+278
1 万元 答案:A 4.静态投资的估算措施包括下列中的哪几种( )
①资金周转率法②比例估算法③朗格系数法④单位产品投资造价指标法 A.①②③④ B.②③④ C.①③④ D.②③④ 提醒:上面 4 种估算措施都是静态投资的估算措施
答案:A 5.某建设项目的静态投资为 1000 万元,按进度计划,项目建设期为三年
投资分年使用,第一年投资比例为 40%,次年和第三年投资比例都为 30%
建设期内平均价格变动率预测为 6%,则该项目建设期的涨价预备费为( )万元
