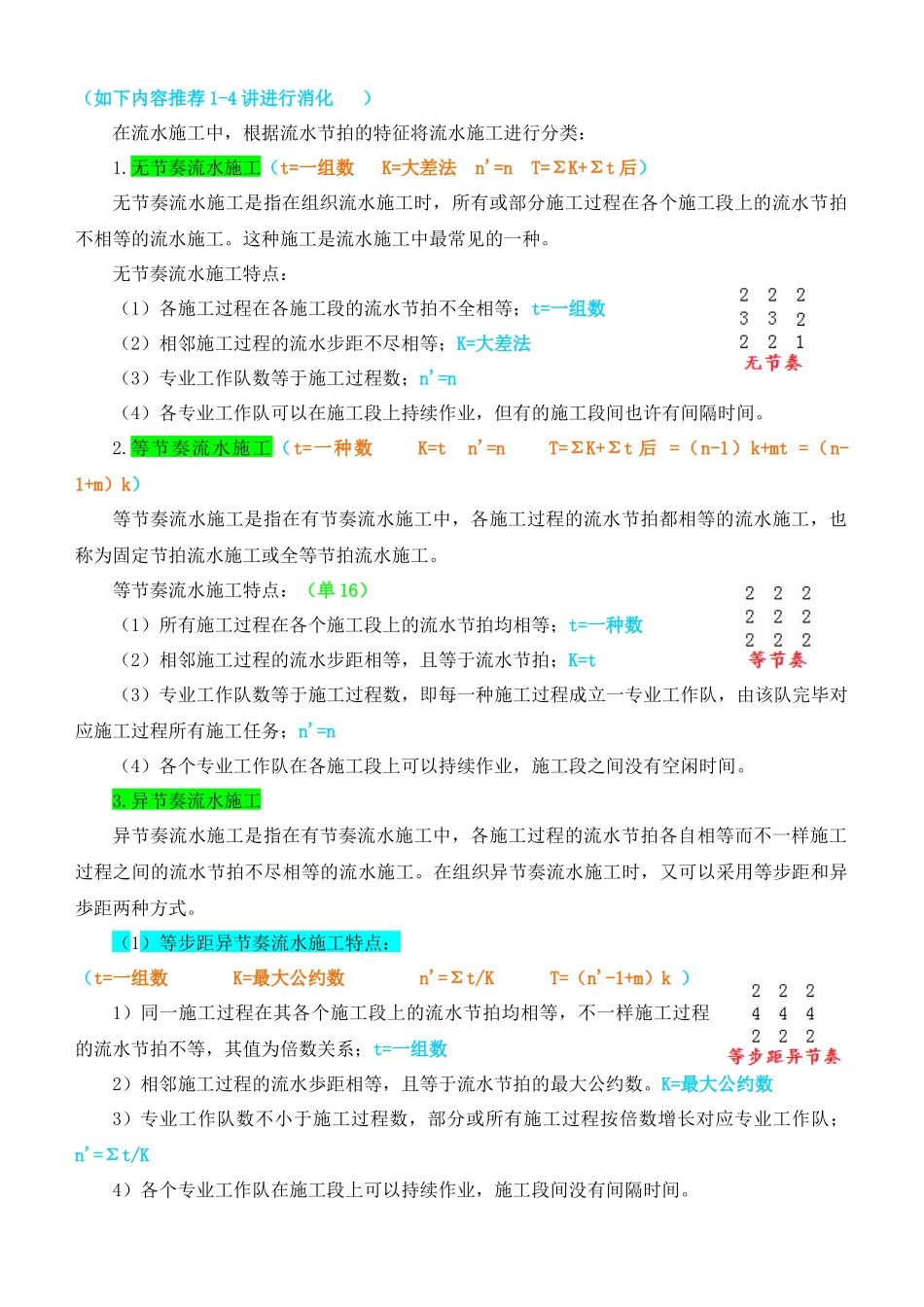

1A40 建筑工程项目施工管理1A40 项目施工进度控制措施的应用1A41 流水施工措施的应用工程项目组织实行的管理形式分三种:依次施工、平行施工、流水施工。依次施工又叫次序施工,是将拟建工程划分为若干个施工过程,每个施工过程按施工工艺流程顺次进行施工,前一种施工过程完毕后,后一种施工过程才开始施工。(依次次序干竣工程)当拟建工程十分紧迫时一般组织平行施工,在工作面、资源供应容许的前提下,组织多种相似的施工队,在同一时间、不一样的施工段上同步组织施工。(分段次序干竣工程)流水施工是将拟建工程划分为若干施工段,并将施工对象分解为若干个施工过程,按施工过程成立对应工作队,各工作队按施工过程次序依次完毕施工段内的施工过程,依次从一种施工段转到下一种施工段,施工在各施工段、施工过程上持续、均衡地迸行,使对应专业工作队间实现最大程度的搭接施工。(分段有组织的干竣工程)流水施工的特点:(缩工期、高质量、降成本、均资源)(1)科学运用工作面,争取时间,合理压缩工期;(2)工作队实现专业化施工,有助于工作质量和效率的提高;(3)工作队及其工人、机械设备持续作业,同步使相邻专业工作队的动工时间可以最大程度地搭接,减少窝工和其他支出,减少建导致本;(4)单位时间内资源投入量较均衡,有助于资源组织与供应。一、流水施工参数(多 6)1.工艺参数(工艺:程度)(单 15)指组织流水施工时,用以体现流水施工在施工工艺方面进展状态的参数,一般包括施工过程和流水强度两个参数。(1)施工过程:根据施工组织及计划安排需要而将计划任务划提成的子项称为施工过程。施工过程可以是单位工程,可以是分部工程,也可以是分项工程,甚至是将分项工程按照专业工种不一样分解而成的施工工序。施工过程的数目一般用“n”表达。(n=竖向的个数,一种施工过程可由一种施工队完毕,也可由多种施工队完毕,当流水施工为等步距异节奏流水时,个别施工过程由一种施工队施工,其产能不满足规定,不能使其他施工过程的施工队形成搭接,因此必须增长产能局限性施工队的个数,因此施工队数 n’≥n)由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并在其中大多作为主导施工过程或关键工作。运送类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中。只有当其占有施工对象的工作面,影响工期时,才列人施工进度计划之中...
