XX项目基坑锚索及腰梁施工方案编制:审核:同意:一、工程概况1.项目概况本项目分为 A、B、C、D 四个区,本项目的地块总用地面积约 15
83 万平方米,其中规划用地面积约 12

18 万平方米,总建筑面积约 100
5 万平方米,其中地上建筑面积 80 万平方米,二层地下室建筑面积 20
5 万平方米
腰梁共设置三道,三道腰梁的竖向间距为 2300~2500mm,槽钢和各构件钢板均采用 A3 钢,制作各构件的钢板厚度均为 20mm,钢板槽钢焊接满足规范规定
2.施工难点本工程工期紧
四道锚索近 35000m,三道腰梁总长大概 1500m,喷射砼约10000㎡,业主规定工期只有 40 天左右
施工期间正是长沙雨季,雷雨天气频繁,同步还要面临长沙高温天气的考验
3. 选用机械设备根据本工程的特点和工期规定,选用钢筋切断机 3 台、锚索钻机 12 台、压力注浆机 8 台、压力喷浆机 6 台、液压张拉设备 4 套、电焊机 8 台、挖掘机 2 台
多种机械设备根据施工现场的进度需要过程中及时增长
4、施工准备1)锚索施工区段的支护桩、旋喷止水桩完毕,并且已经达到一定强度
2)用挖掘机将操作面开挖平整出来
3)锚索材料、注浆管、水泥等材料准备就位
2 钢绞线4)机械设备及劳动力准备到位
二、 锚索腰梁及挂网喷砼施工工艺(一)、锚索施工工艺本工程的锚索是通过外端固定于坡面,另一端锚固在滑动面以内的稳定岩体中
穿过边坡滑动面的预应力锚索(钢绞线),直接在滑面上产生抗滑阻力,增大抗滑摩擦阻力,使构造面处在压紧状态,以提高边坡岩体的整体性,从而从主线上改善岩体的力学性能,有效地控制岩体的位移,促使其稳定,达到整改顺层、滑坡及危岩、危石的目的

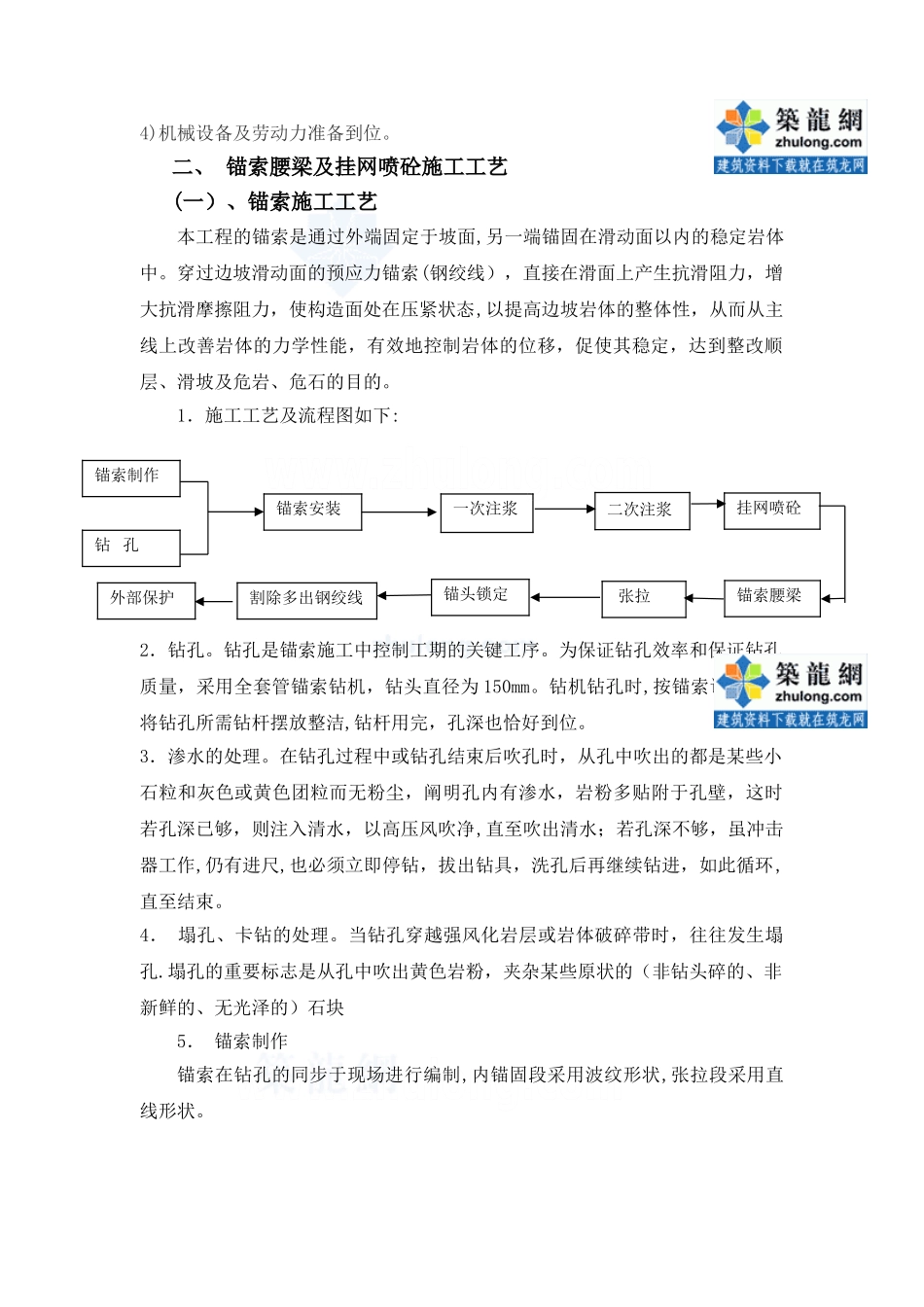

1.施工工艺及流程图如下:2.钻孔
钻孔是锚索施工中控制工期的关键工序
为保证钻孔效率和保证钻孔质量,采用全套管锚索钻机,钻头直径为 15
