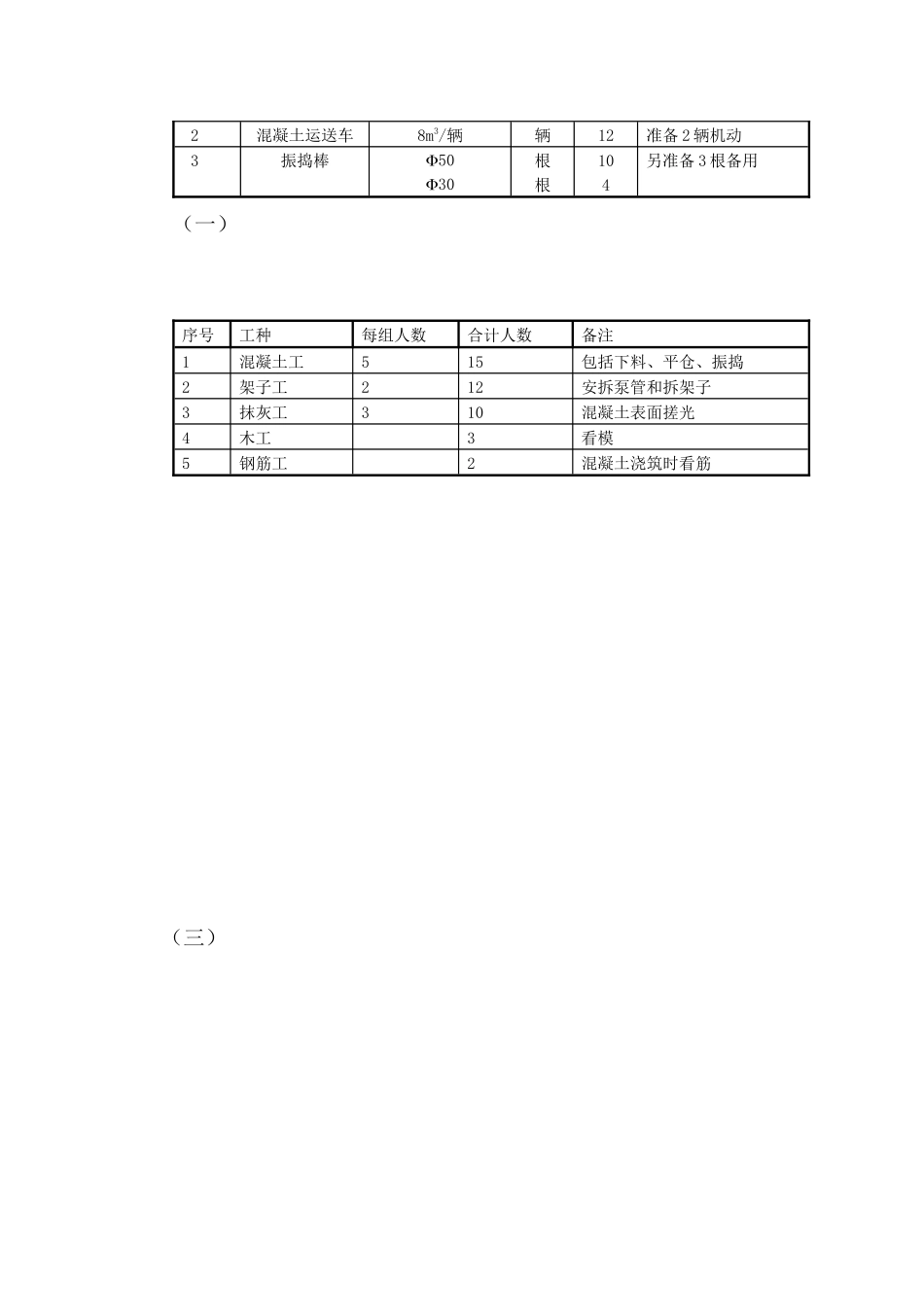

大体积混凝土施工方案一、工程概况:1、工程状况:本工程位于太原市西矿街西巷 17 号,南寒商场南侧。地下三层,地上三十二层。主楼基础为筏板基础,底板厚 1500cm。底板构造尺寸长×宽:59.6 米×26.6 米,砼为 C40 抗渗砼,抗渗标号为 P6。主楼 1-R 轴~1-Q 轴间,设一道宽沉降后浇带,1-18~1-19 轴设一条温度后浇带。大体积砼的定义:构造断面最小厚度在 80cm 以上,同步水化热引起混凝土内部的最高温度与外界气温之差估计超过 25℃的混凝土,称为大体积混凝土。本工程的基础工程混凝土厚度为 150cm 为大体积混凝土,要一次浇筑混凝土内部温度不易散发,本方案重要合用于主楼筏板基础。2、施工季节:底板砼浇筑在秋季(10 月中旬),天气凉爽,日晒温度不高,这对混凝土施工操作有利。二、施工准备(一)材料准备1.2.3.4.5.6.7.8.9.10.11.12.13.序号机械名称规格、型号单位数量备注1混凝土泵60m3/h台1一台为汽车泵2混凝土运送车8m3/辆辆12准备 2 辆机动3振捣棒5030根根104另准备 3 根备用(一)序号工种每组人数合计人数备注1混凝土工515包括下料、平仓、振捣2架子工212安拆泵管和拆架子3抹灰工310混凝土表面搓光4木工3看模5钢筋工2混凝土浇筑时看筋(三)混凝土的导热系数 λ0[W/(m·K)]2.3保温材料的导热系数 λ[W/(m·K)]0.05混凝土构造的实际厚度 h(m)1.5Tb-Tq(°C)13.53Tmax-Tb(°C)24.47传热系数修正值 Kb1.6
