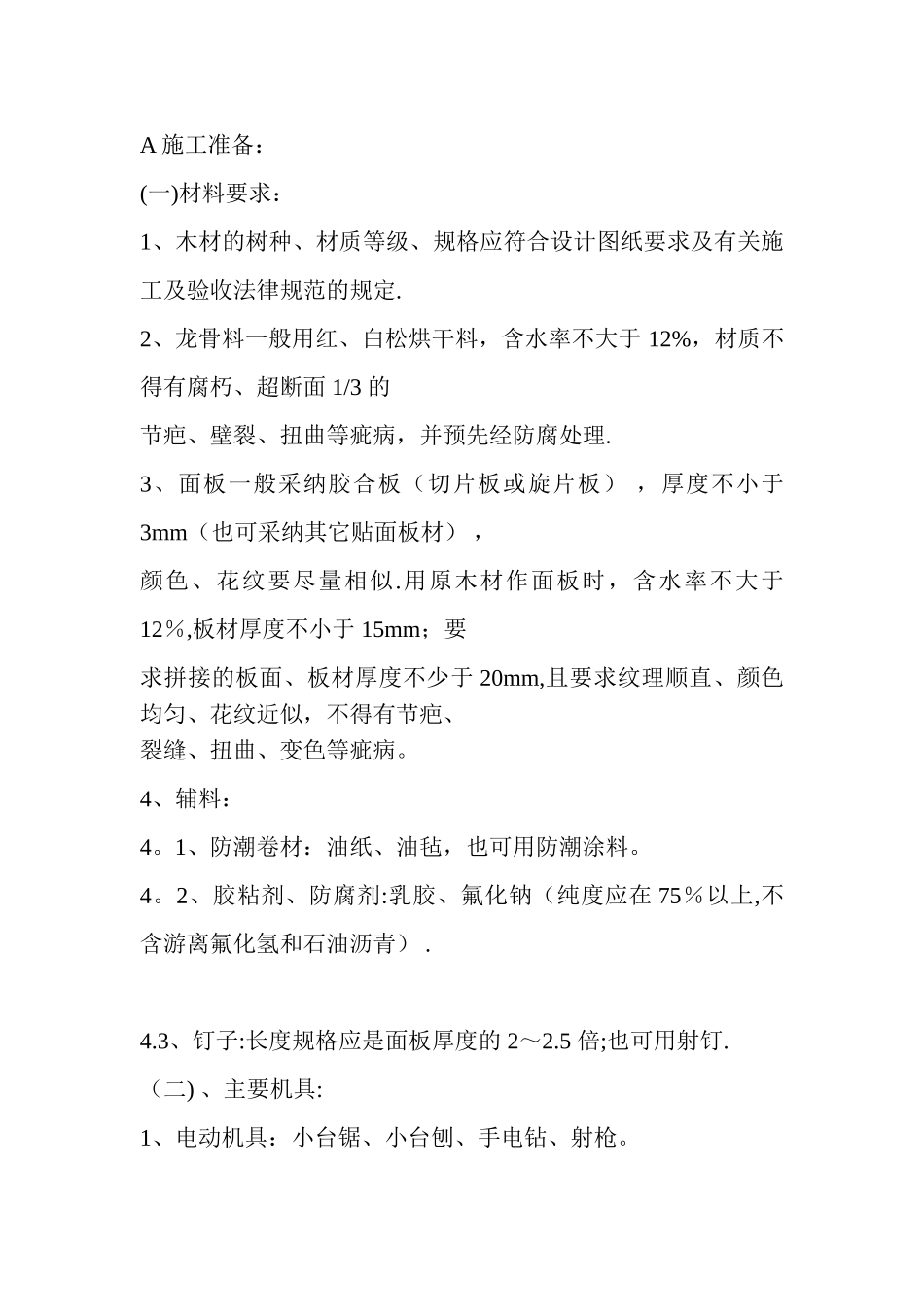

A 施工准备: (一)材料要求: 1、木材的树种、材质等级、规格应符合设计图纸要求及有关施工及验收法律规范的规定
2、龙骨料一般用红、白松烘干料,含水率不大于 12%,材质不得有腐朽、超断面 1/3 的节疤、壁裂、扭曲等疵病,并预先经防腐处理
3、面板一般采纳胶合板(切片板或旋片板) ,厚度不小于 3mm(也可采纳其它贴面板材) ,颜色、花纹要尽量相似
用原木材作面板时,含水率不大于 12%,板材厚度不小于 15mm;要求拼接的板面、板材厚度不少于 20mm,且要求纹理顺直、颜色均匀、花纹近似,不得有节疤、裂缝、扭曲、变色等疵病
4、辅料: 4
1、防潮卷材:油纸、油毡,也可用防潮涂料
2、胶粘剂、防腐剂:乳胶、氟化钠(纯度应在 75%以上,不含游离氟化氢和石油沥青)
3、钉子:长度规格应是面板厚度的 2~2
5 倍;也可用射钉
(二) 、主要机具: 1、电动机具:小台锯、小台刨、手电钻、射枪
2、手持工具:木刨子(大、中、小) 、槽刨、木锯、细齿、刀锯、斧子、锤子、平铲、冲子、螺丝刀;方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等
(三) 、作业条件: 1、安装木护墙、木筒子板处的结构面或基层面,应预埋好木砖或铁件
2、木护墙、木筒子板的骨架安装,应在安装好门窗口、窗台板以后进行,钉装面板应在室内抹灰及地面做完后进行
3、木护墙、木筒子板龙骨应在安装前将铺面板面刨平,其余三面刷防腐剂
4、施工机具设备在使用前安装好,接通电源,并进行试运转
5、施工项目的工程量大且较复杂时,应绘制施工大样图,并应先做出样板,经检验合格,才能大面积进行作业
B、操作工艺: 1、工艺流程:找线定位 → 核查预埋件及洞口 → 铺涂防潮层 → 龙骨配制与安装→钉装面板 2、找位与划线:木护墙、木筒子板安装前,应根据设计图要求,先找好标高、平面位置、竖向尺寸,进行弹线
