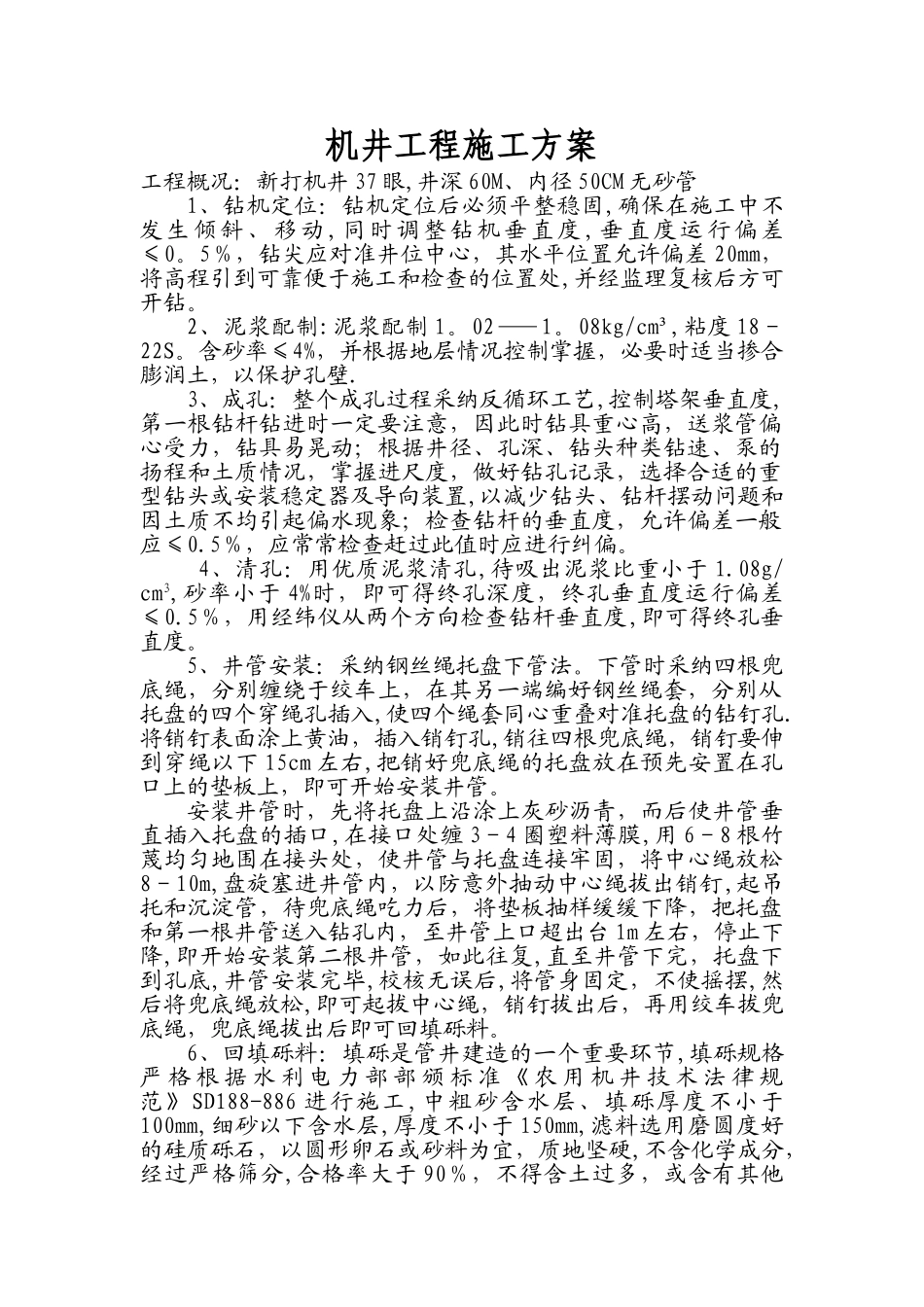

机井工程施工方案工程概况:新打机井 37 眼,井深 60M、内径 50CM 无砂管1、钻机定位:钻机定位后必须平整稳固,确保在施工中不发 生 倾 斜 、 移 动 , 同 时 调 整 钻 机 垂 直 度 , 垂 直 度 运 行 偏 差≤0
5%,钻尖应对准井位中心,其水平位置允许偏差 20mm,将高程引到可靠便于施工和检查的位置处,并经监理复核后方可开钻
2、泥浆配制:泥浆配制 1
08kg/cm³,粘度 18-22S
含砂率≤4%,并根据地层情况控制掌握,必要时适当掺合膨润土,以保护孔壁
3、成孔:整个成孔过程采纳反循环工艺,控制塔架垂直度,第一根钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井径、孔深、钻头种类钻速、泵的扬程和土质情况,掌握进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应≤0

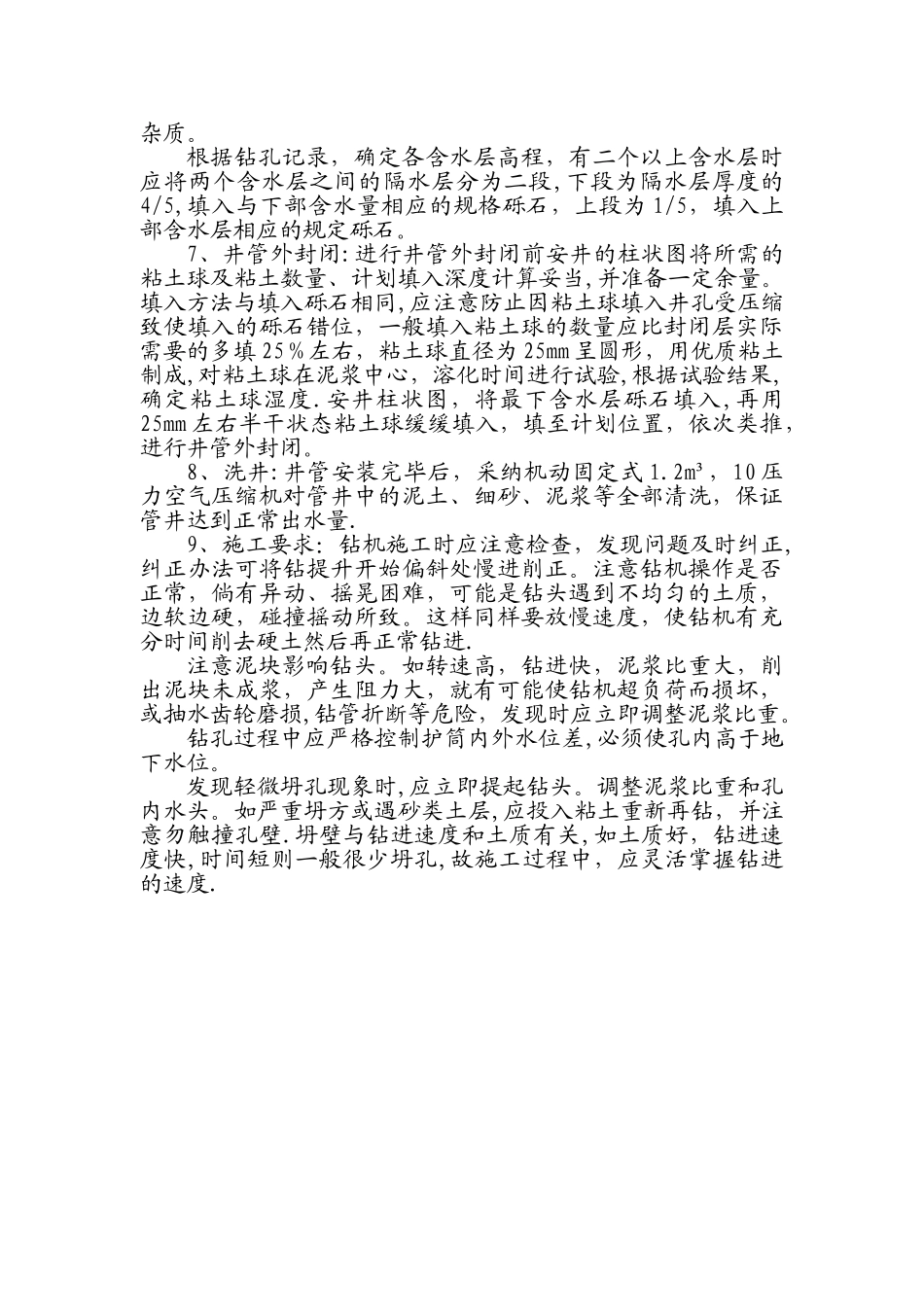

5%,应常常检查赶过此值时应进行纠偏
4、清孔:用优质泥浆清孔,待吸出泥浆比重小于 1
08g/cm3,砂率小于 4%时,即可得终孔深度,终孔垂直度运行偏差≤0
5%,用经纬仪从两个方向检查钻杆垂直度,即可得终孔垂直度
5、井管安装:采纳钢丝绳托盘下管法
下管时采纳四根兜底绳,分别缠绕于绞车上,在其另一端编好钢丝绳套,分别从托盘的四个穿绳孔插入,使四个绳套同心重叠对准托盘的钻钉孔
将销钉表面涂上黄油,插入销钉孔,销往四根兜底绳,销钉要伸到穿绳以下 15cm 左右,把销好兜底绳的托盘放在预先安置在孔口上的垫板上,即可开始安装井管
安装井管时,先将托盘上沿涂上灰砂沥青,而后使井管垂直插入托盘的插口,在接口处缠 3-4 圈塑料薄膜,用 6-8 根竹蔑均匀地围在接头处,使井管与托盘连接牢固,将中心绳放松8-10m,盘旋塞进井管内,以防意外抽动中心绳拔出销钉,起
