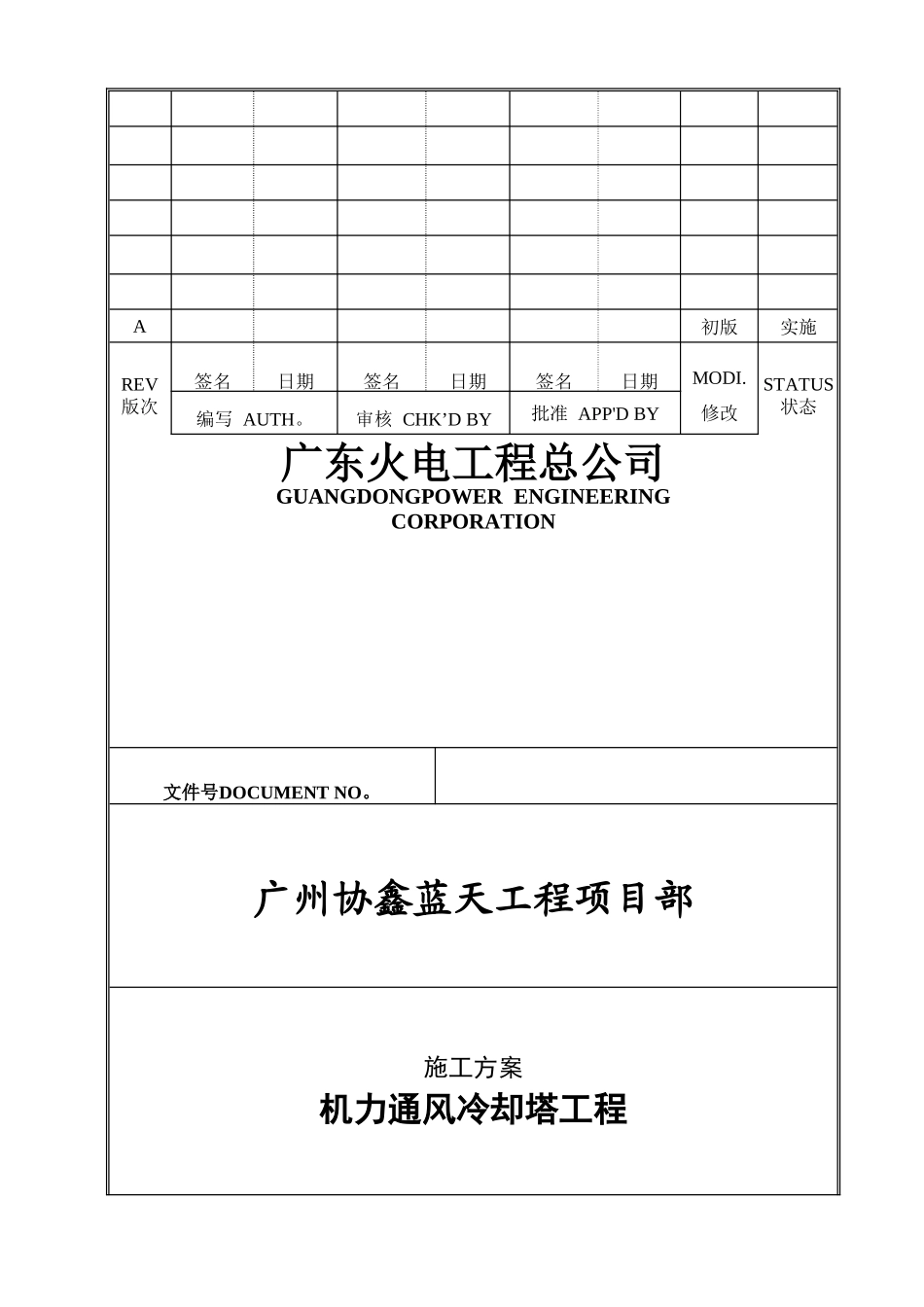

A初版实施REV版次签名日期签名日期签名日期MODI
修改STATUS状态编写 AUTH
审核 CHK’D BY批准 APP'D BY广东火电工程总公司GUANGDONGPOWER ENGINEERINGCORPORATION文件号DOCUMENT NO
广州协鑫蓝天工程项目部施工方案机力通风冷却塔工程版权所有COPYRIGHT GPECPage 1 of27目 录1
施工概况 32
依据的图纸、文件及标准 3 3
作业准备和条件要求 4 4
施工工序关键的质量控制点 6 5
作业程序内容 7 6
作业检查验收应达到的质量技术标准 18 7
安全措施 19 8
环保要求 21 9
附录 22 发文范围:(共6份) 归档夹类:作业指导夹号: 发文份数发文份数发文份数项目经理质量部焊接工区项目副经理(安装)物资部金检工区项目副经理(建筑)工程管理部力特工区书记综合技术室建筑工区总工程师锅炉工区归档备案工会主席汽管工区行政部电仪工区计财部综合工区安全部调试工区本版文件于 2024 年 月 日开始实施
批准人:机力通风冷却塔工程1
施工概况广州协鑫蓝天2×180MW燃气-蒸汽联合循环热电联产工程(一期)机力通风冷却塔位于厂区西北角,共设计六台风机,西面有预留二期扩建用地,地下为一个整体水池,全埋地结构,上部结构为四层框架,中间及四周设置有墙板板钢筋砼结构
南面-轴与循环水泵房通过循环回水沟相通相连,—轴紧挨综合水池,由于循环水泵房、综合水池与机力通风冷却塔相接比较近,而且基础埋深也比机力通风冷却塔要深,所以机力通风冷却塔的施工必须在循环水泵房和综合水池地下结构施工完成后方可以施工
南北—方向宽20
40m,东西—长度118
66m,地下水池埋深3
500m,上部结构共四层,分别为—0
65m、13
