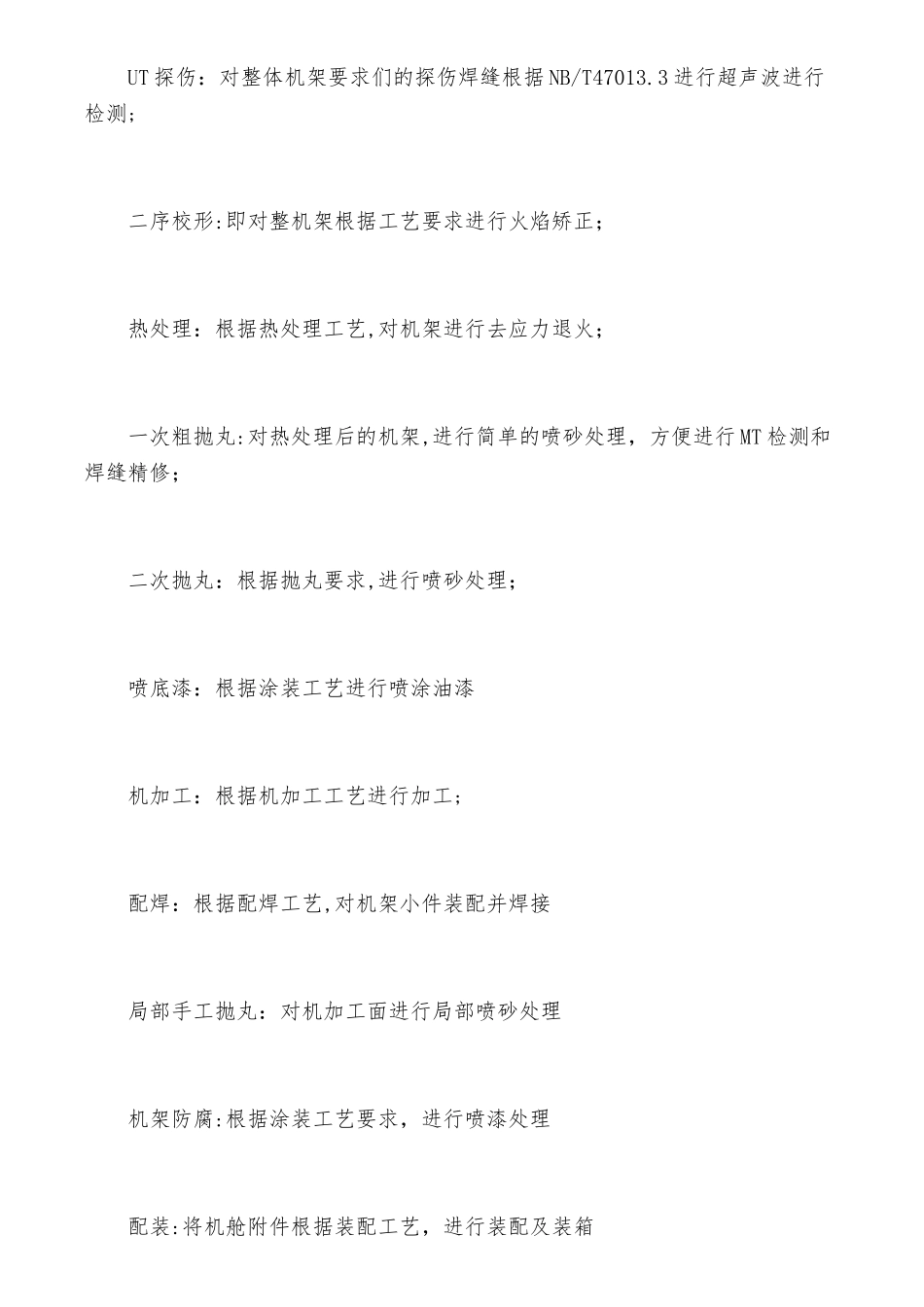

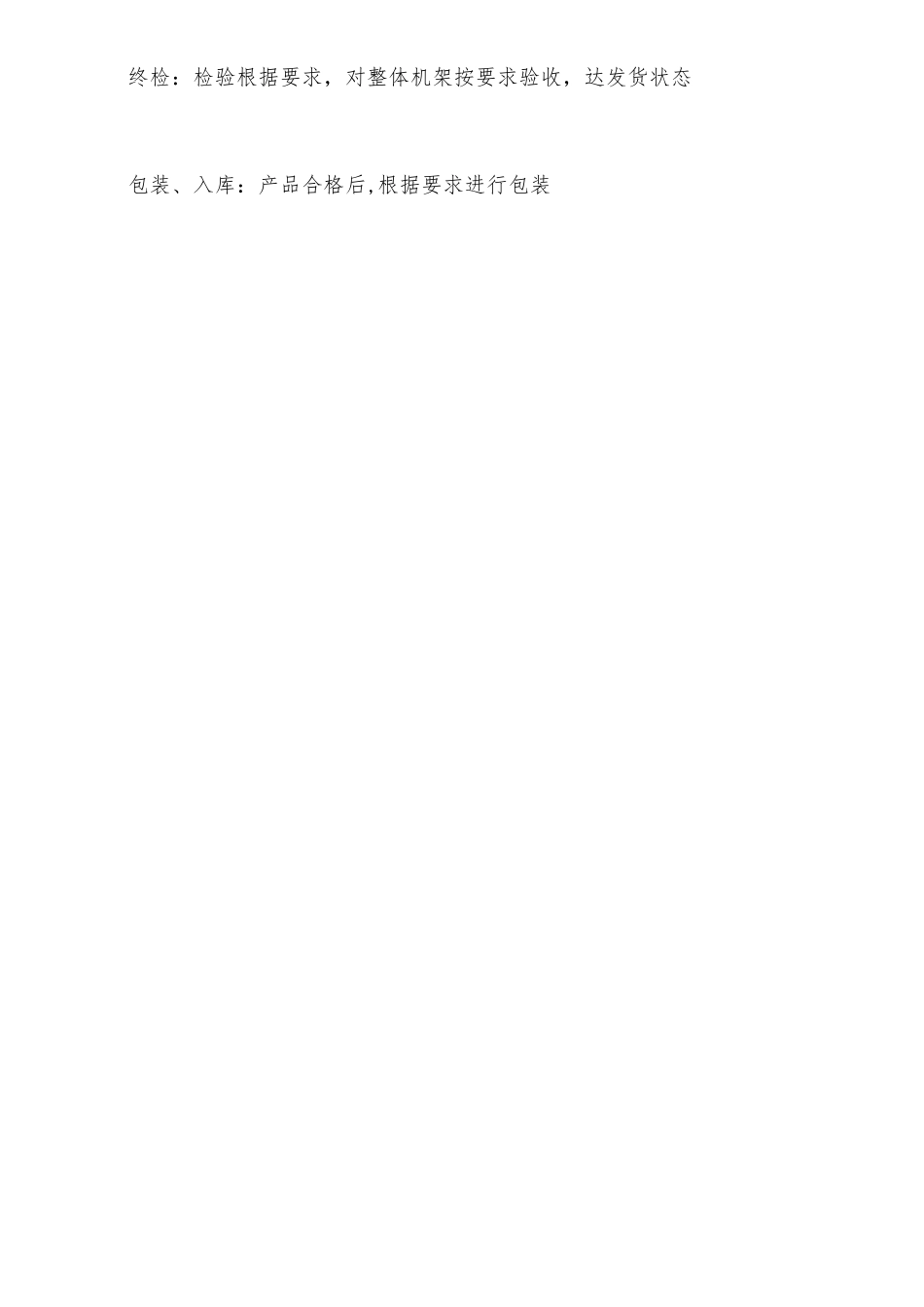

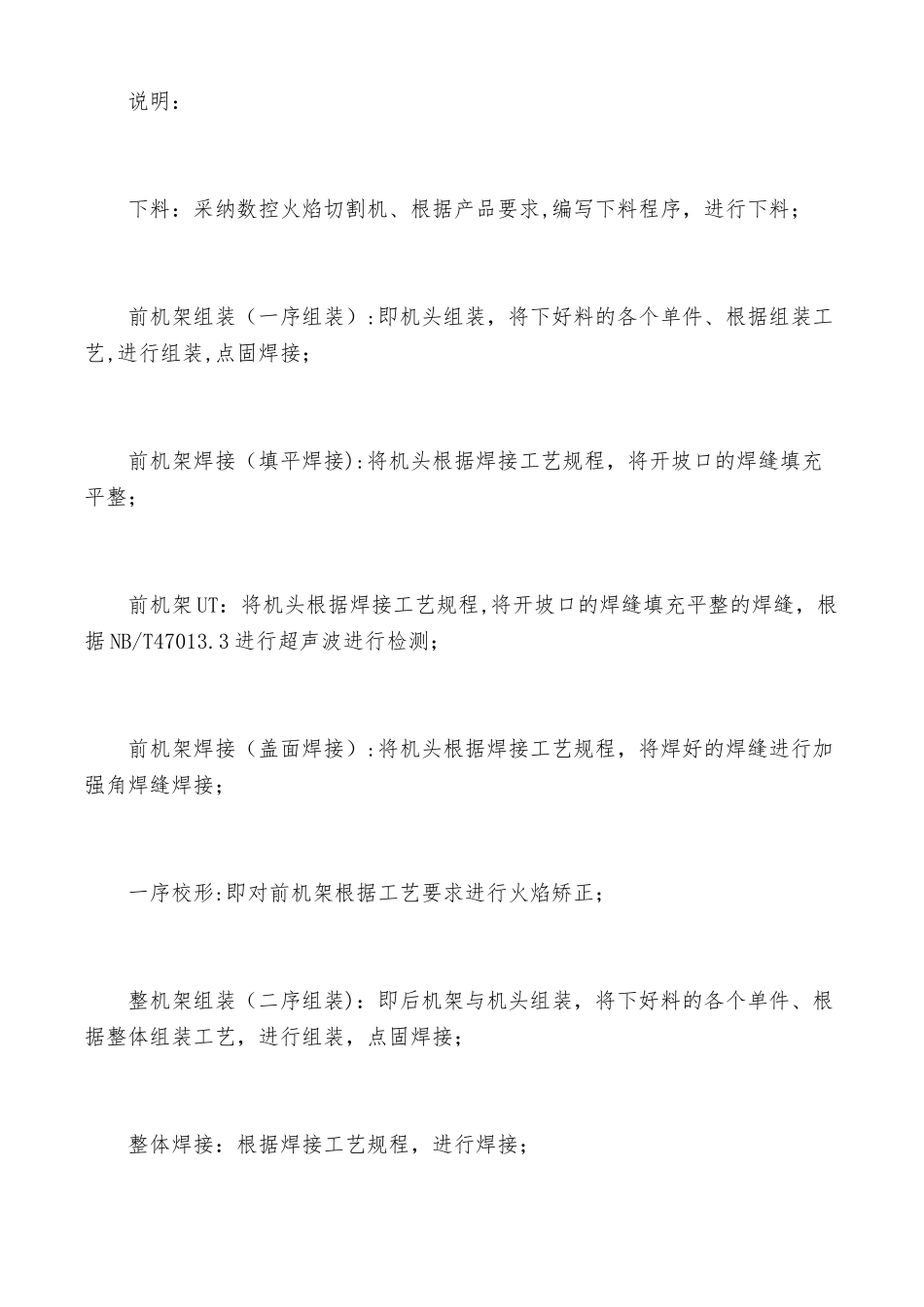

说明:下料:采纳数控火焰切割机、根据产品要求,编写下料程序,进行下料;前机架组装(一序组装):即机头组装,将下好料的各个单件、根据组装工艺,进行组装,点固焊接;前机架焊接(填平焊接):将机头根据焊接工艺规程,将开坡口的焊缝填充平整;前机架 UT:将机头根据焊接工艺规程,将开坡口的焊缝填充平整的焊缝,根据 NB/T47013.3 进行超声波进行检测;前机架焊接(盖面焊接):将机头根据焊接工艺规程,将焊好的焊缝进行加强角焊缝焊接;一序校形:即对前机架根据工艺要求进行火焰矫正;整机架组装(二序组装):即后机架与机头组装,将下好料的各个单件、根据整体组装工艺,进行组装,点固焊接;整体焊接:根据焊接工艺规程,进行焊接;UT 探伤:对整体机架要求们的探伤焊缝根据 NB/T47013.3 进行超声波进行检测;二序校形:即对整机架根据工艺要求进行火焰矫正;热处理:根据热处理工艺,对机架进行去应力退火;一次粗抛丸:对热处理后的机架,进行简单的喷砂处理,方便进行 MT 检测和焊缝精修;二次抛丸:根据抛丸要求,进行喷砂处理;喷底漆:根据涂装工艺进行喷涂油漆机加工:根据机加工工艺进行加工;配焊:根据配焊工艺,对机架小件装配并焊接局部手工抛丸:对机加工面进行局部喷砂处理机架防腐:根据涂装工艺要求,进行喷漆处理配装:将机舱附件根据装配工艺,进行装配及装箱终检:检验根据要求,对整体机架按要求验收,达发货状态包装、入库:产品合格后,根据要求进行包装机座加工工艺流程图如下:下料前机架组装( 一序组装 )前机架焊接(填平焊接)前机架 UT一序矫形前机架焊接( 盖面焊接 )整体机架组装(二序组装)整体焊接UT 探伤二序矫形热处理(去应力退火)一次粗抛丸精修打磨MT 探伤二次精抛丸喷底漆机械加工配焊清理打磨清洗局部手工抛丸补底漆机座防腐配装 清理、补漆、 涂油终检包装、入库
