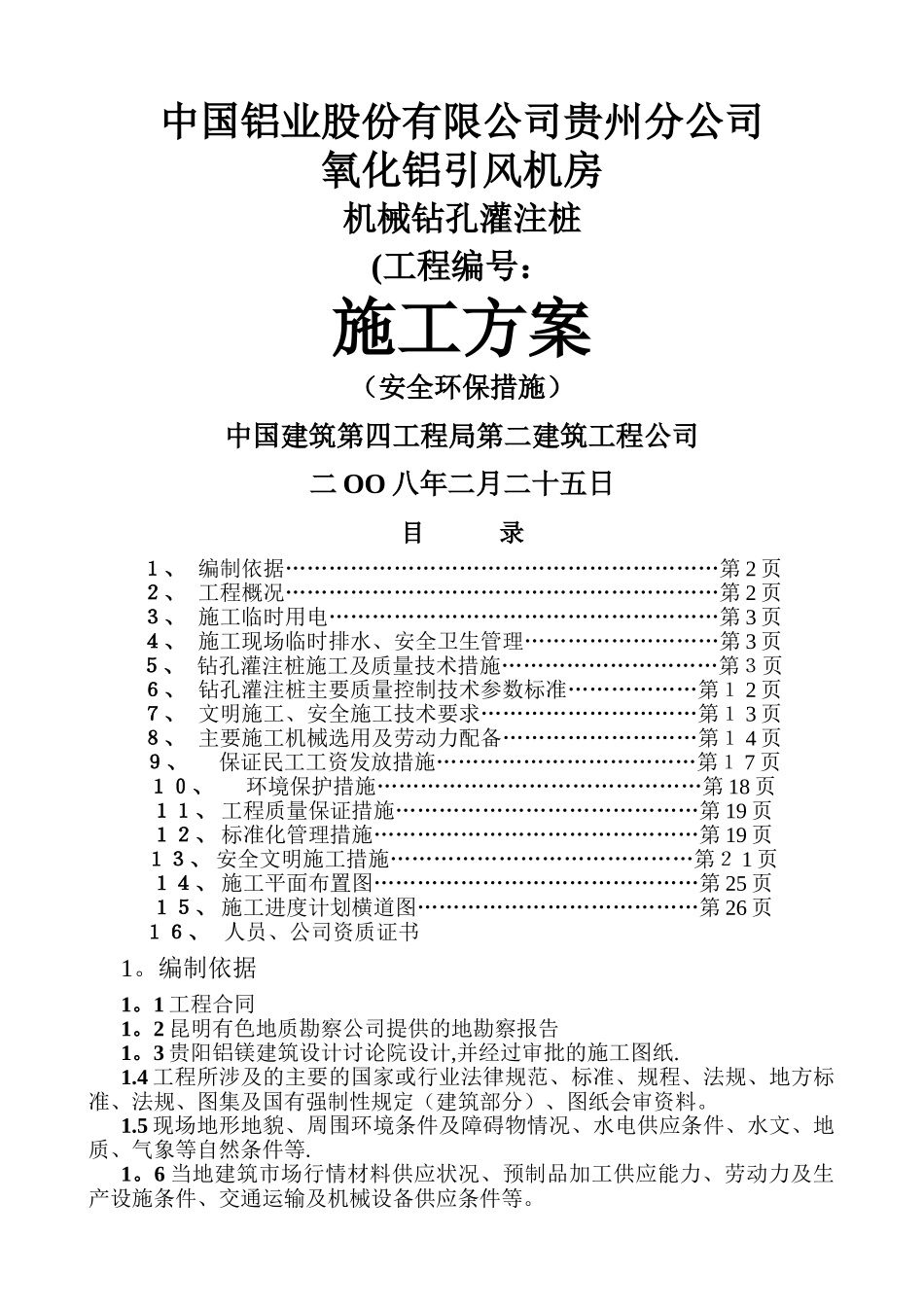

中国铝业股份有限公司贵州分公司氧化铝引风机房机械钻孔灌注桩(工程编号:施工方案(安全环保措施)中国建筑第四工程局第二建筑工程公司二 OO 八年二月二十五日目 录1、 编制依据……………………………………………………第 2 页2、 工程概况……………………………………………………第 2 页3、 施工临时用电………………………………………………第 3 页4、 施工现场临时排水、安全卫生管理………………………第 3 页5、 钻孔灌注桩施工及质量技术措施…………………………第3页6、 钻孔灌注桩主要质量控制技术参数标准………………第1 2 页7、 文明施工、安全施工技术要求…………………………第1 3 页8、 主要施工机械选用及劳动力配备………………………第1 4 页9、保证民工工资发放措施………………………………第1 7 页10、环境保护措施………………………………………第 18 页11、 工程质量保证措施……………………………………第 19 页12、 标准化管理措施………………………………………第 19 页13、 安全文明施工措施……………………………………第2 1 页14、 施工平面布置图………………………………………第 25 页15、 施工进度计划横道图…………………………………第 26 页16、 人员、公司资质证书1
1 工程合同1
2 昆明有色地质勘察公司提供的地勘察报告1
3 贵阳铝镁建筑设计讨论院设计,并经过审批的施工图纸
4 工程所涉及的主要的国家或行业法律规范、标准、规程、法规、地方标准、法规、图集及国有强制性规定(建筑部分)、图纸会审资料
5 现场地形地貌、周围环境条件及障碍物情况、水电供应条件、水文、地质、气象等自然条件等

6 当地建筑市场行情材料供应状况、预制品加工供应能力、劳动力及生产设施条件、交通运输及机械设备供应条件等
