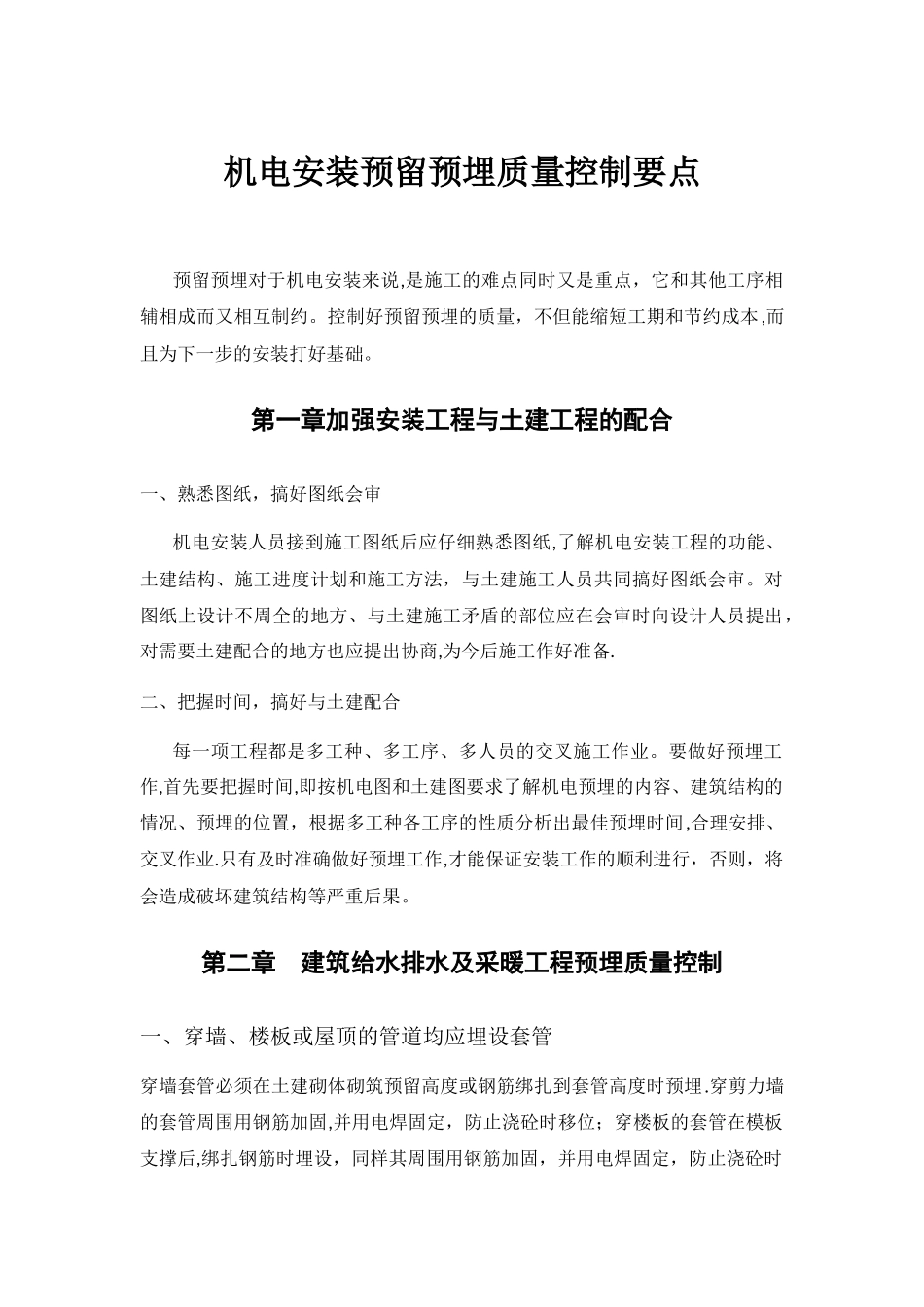

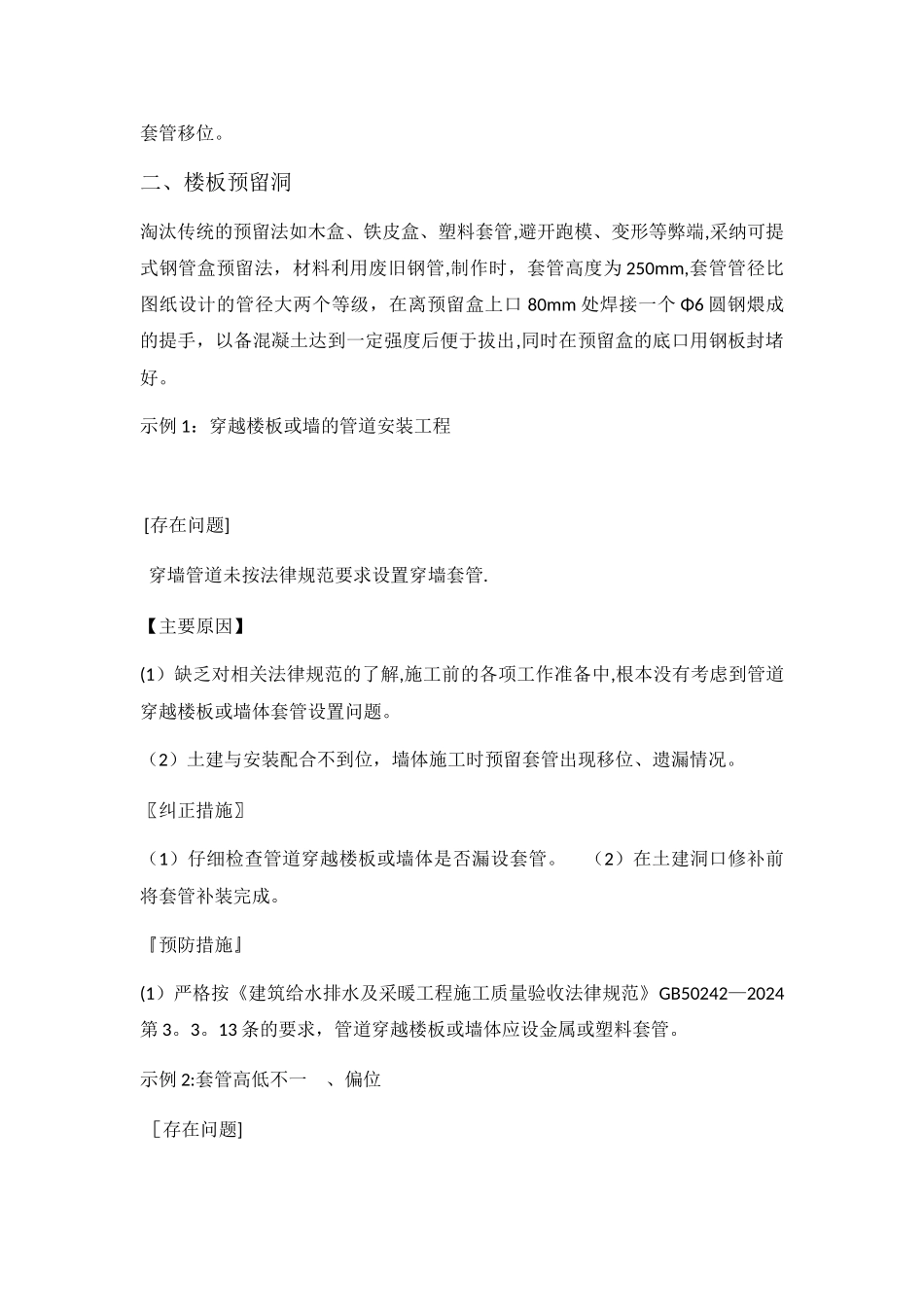

机电安装预留预埋质量控制要点预留预埋对于机电安装来说,是施工的难点同时又是重点,它和其他工序相辅相成而又相互制约。控制好预留预埋的质量,不但能缩短工期和节约成本,而且为下一步的安装打好基础。第一章加强安装工程与土建工程的配合一、熟悉图纸,搞好图纸会审机电安装人员接到施工图纸后应仔细熟悉图纸,了解机电安装工程的功能、土建结构、施工进度计划和施工方法,与土建施工人员共同搞好图纸会审。对图纸上设计不周全的地方、与土建施工矛盾的部位应在会审时向设计人员提出,对需要土建配合的地方也应提出协商,为今后施工作好准备.二、把握时间,搞好与土建配合每一项工程都是多工种、多工序、多人员的交叉施工作业。要做好预埋工作,首先要把握时间,即按机电图和土建图要求了解机电预埋的内容、建筑结构的情况、预埋的位置,根据多工种各工序的性质分析出最佳预埋时间,合理安排、交叉作业.只有及时准确做好预埋工作,才能保证安装工作的顺利进行,否则,将会造成破坏建筑结构等严重后果。第二章 建筑给水排水及采暖工程预埋质量控制一、穿墙、楼板或屋顶的管道均应埋设套管穿墙套管必须在土建砌体砌筑预留高度或钢筋绑扎到套管高度时预埋.穿剪力墙的套管周围用钢筋加固,并用电焊固定,防止浇砼时移位;穿楼板的套管在模板支撑后,绑扎钢筋时埋设,同样其周围用钢筋加固,并用电焊固定,防止浇砼时套管移位。二、楼板预留洞淘汰传统的预留法如木盒、铁皮盒、塑料套管,避开跑模、变形等弊端,采纳可提式钢管盒预留法,材料利用废旧钢管,制作时,套管高度为 250mm,套管管径比图纸设计的管径大两个等级,在离预留盒上口 80mm 处焊接一个 Φ6 圆钢煨成的提手,以备混凝土达到一定强度后便于拔出,同时在预留盒的底口用钢板封堵好。示例 1:穿越楼板或墙的管道安装工程 [存在问题] 穿墙管道未按法律规范要求设置穿墙套管. 【主要原因】 (1)缺乏对相关法律规范的了解,施工前的各项工作准备中,根本没有考虑到管道穿越楼板或墙体套管设置问题。 (2)土建与安装配合不到位,墙体施工时预留套管出现移位、遗漏情况。 〖纠正措施〗 (1)仔细检查管道穿越楼板或墙体是否漏设套管。 (2)在土建洞口修补前将套管补装完成。 『预防措施』 (1)严格按《建筑给水排水及采暖工程施工质量验收法律规范》GB50242—2024第 3。3。13 条的要求,管道穿越楼板或墙体应设金属或塑料套管。 示例 2:套管高低不一 、偏位 [存在问题] (1)同...
