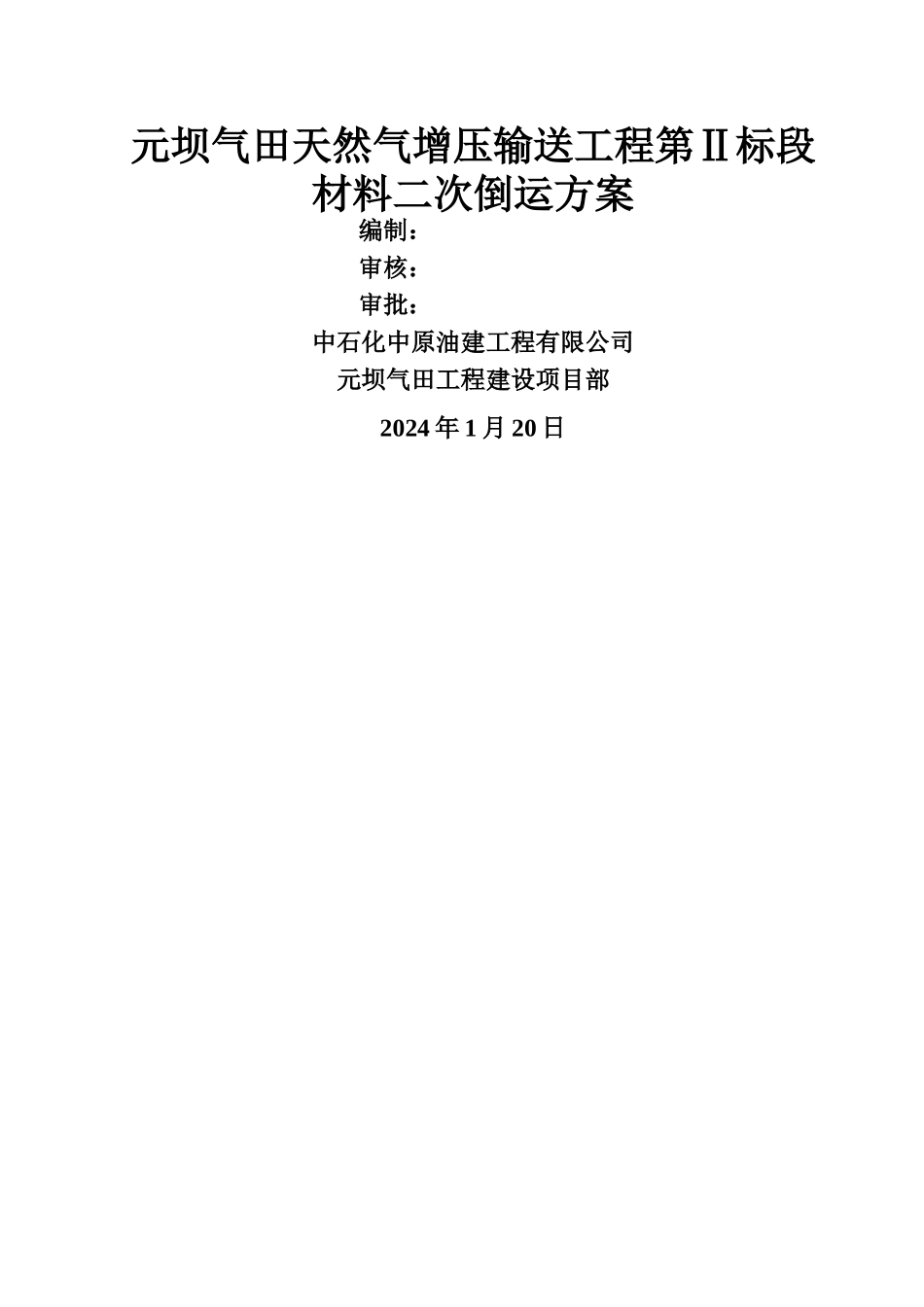

元坝气田天然气增压输送工程第Ⅱ标段材料二次倒运方案编制:审核:审批:中石化中原油建工程有限公司元坝气田工程建设项目部2024 年 1 月 20 日目录一

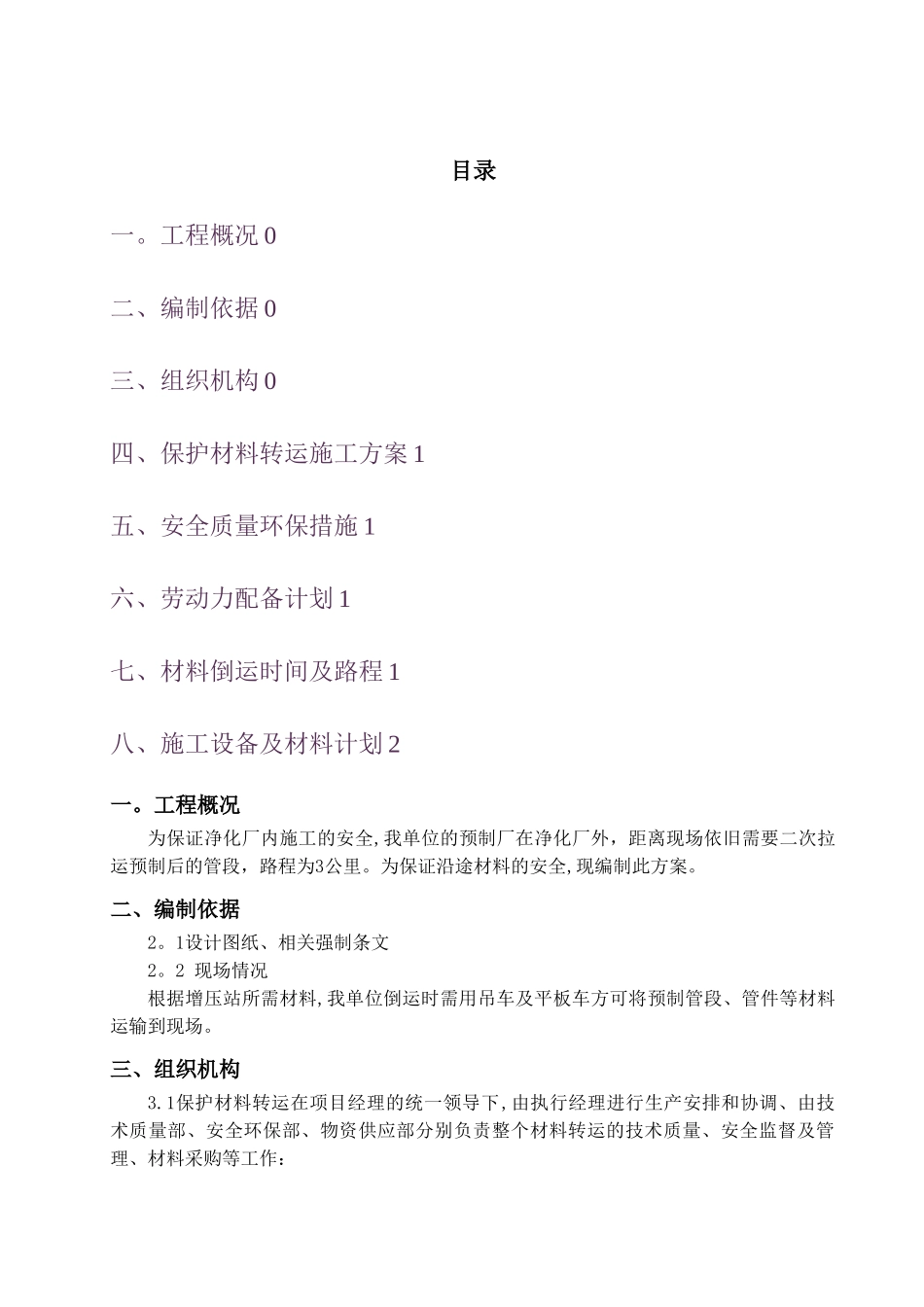

工程概况 0二、编制依据 0三、组织机构 0四、保护材料转运施工方案 1五、安全质量环保措施 1六、劳动力配备计划 1七、材料倒运时间及路程 1八、施工设备及材料计划 2一
工程概况为保证净化厂内施工的安全,我单位的预制厂在净化厂外,距离现场依旧需要二次拉运预制后的管段,路程为3公里
为保证沿途材料的安全,现编制此方案
二、编制依据2
1设计图纸、相关强制条文2
2 现场情况根据增压站所需材料,我单位倒运时需用吊车及平板车方可将预制管段、管件等材料运输到现场
三、组织机构3
1保护材料转运在项目经理的统一领导下,由执行经理进行生产安排和协调、由技术质量部、安全环保部、物资供应部分别负责整个材料转运的技术质量、安全监督及管理、材料采购等工作:3

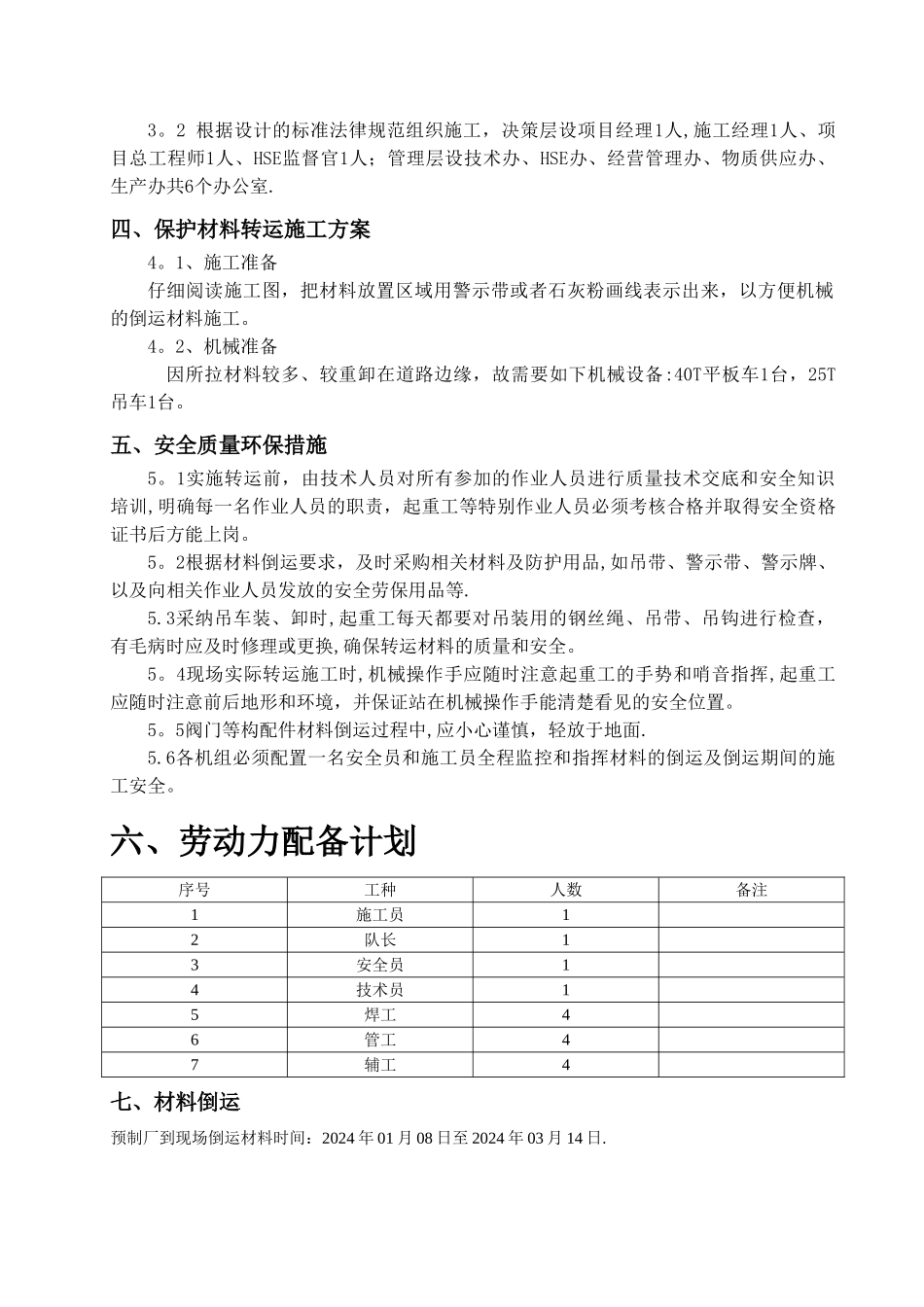

2 根据设计的标准法律规范组织施工,决策层设项目经理1人,施工经理1人、项目总工程师1人、HSE监督官1人;管理层设技术办、HSE办、经营管理办、物质供应办、生产办共6个办公室
四、保护材料转运施工方案4
1、施工准备 仔细阅读施工图,把材料放置区域用警示带或者石灰粉画线表示出来,以方便机械的倒运材料施工
2、机械准备 因所拉材料较多、较重卸在道路边缘,故需要如下机械设备:40T平板车1台,25T吊车1台
五、安全质量环保措施5
1实施转运前,由技术人员对所有参加的作业人员进行质量技术交底和安全知识培训,明确每一名作业人员的职责,起重工等特别作业人员必须考核合格并取得安全资格证书后方能上岗
2根据材料倒运要求,及时采购相关材料及防护用品,如吊带、警示带、警示牌、以及向相关作业人员发放的安全劳保用品等
3采纳吊车装、卸时,起重工每天都要对吊装用的钢丝绳、吊带、吊钩进行检查,
