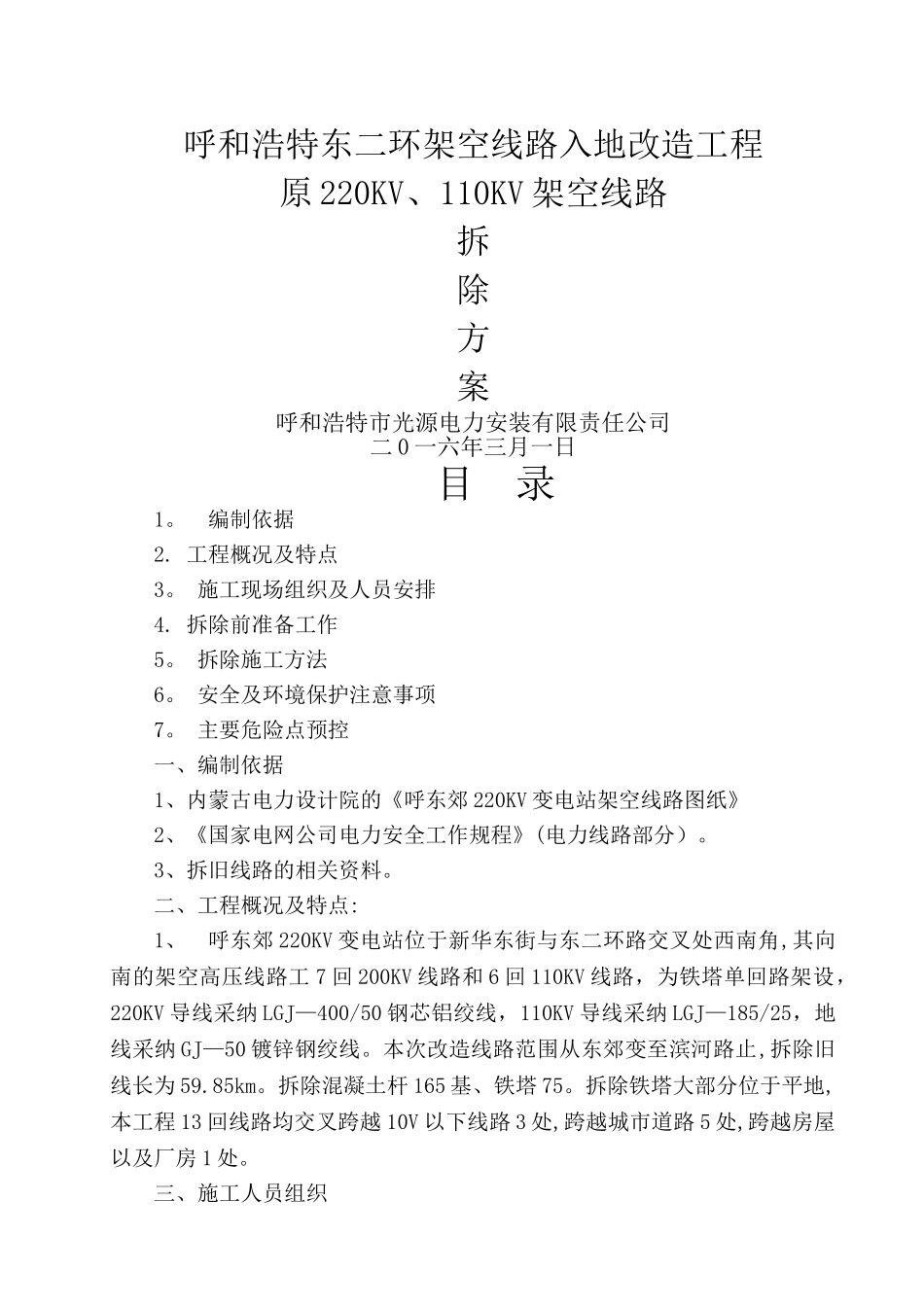

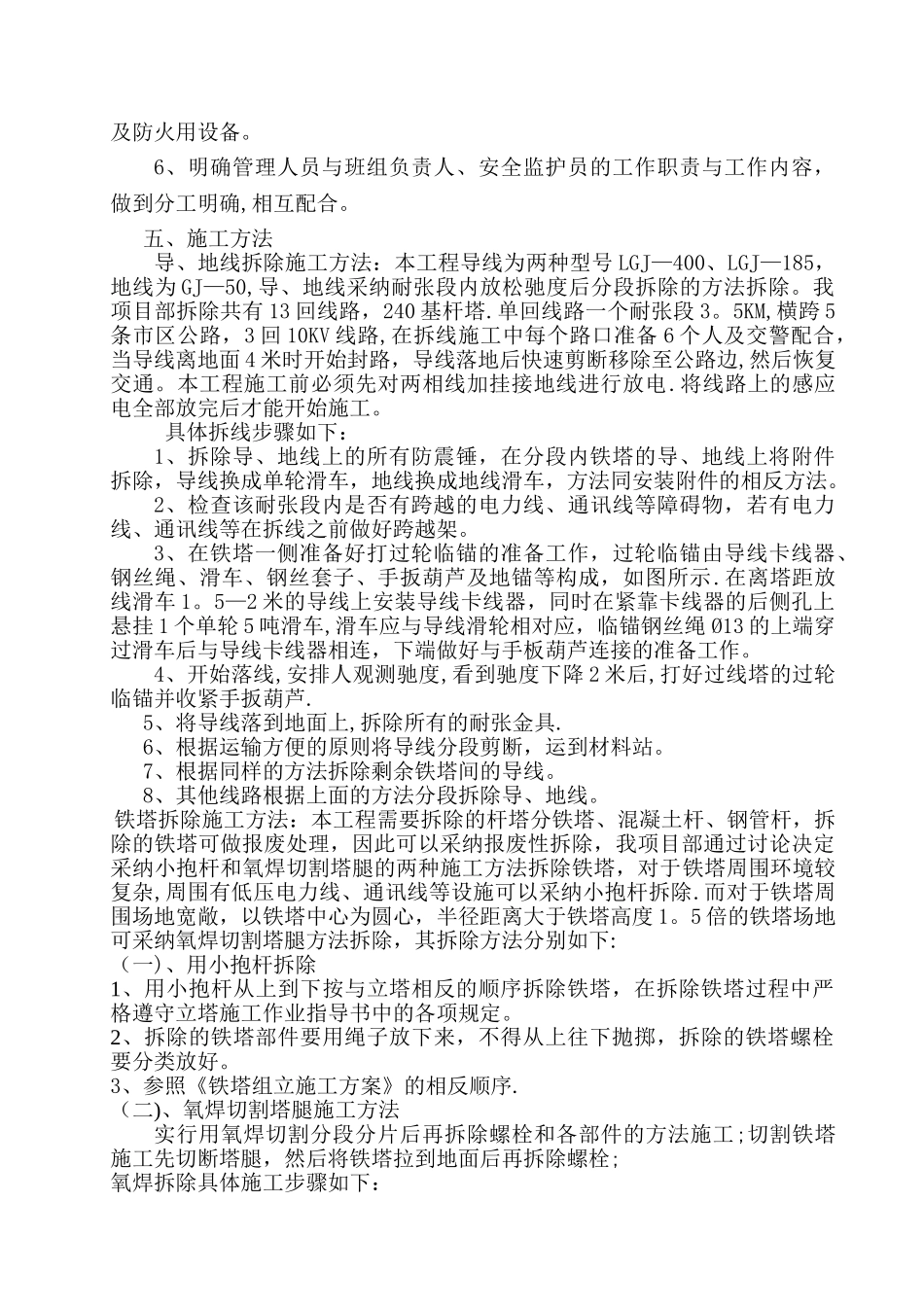

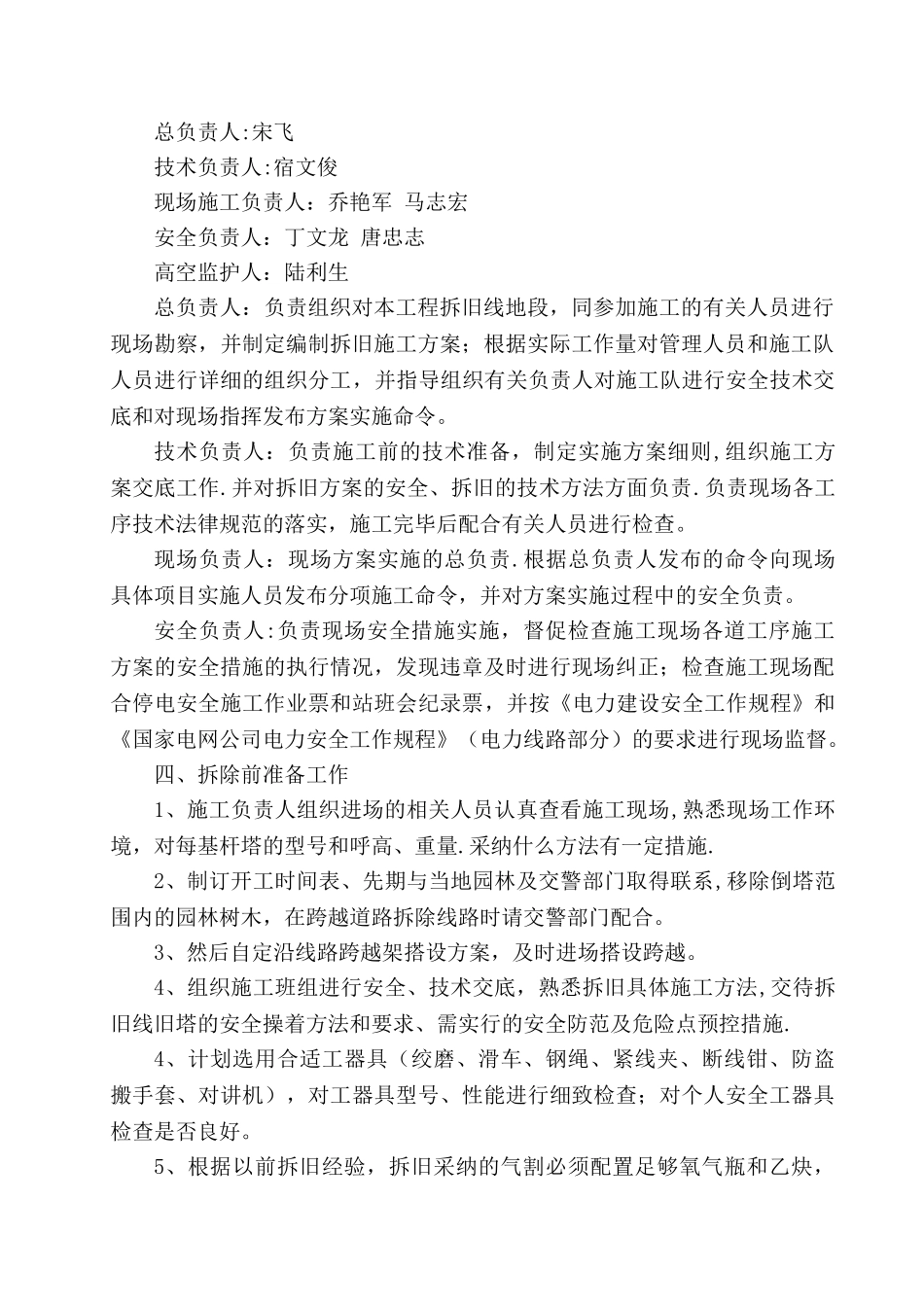

呼和浩特东二环架空线路入地改造工程原 220KV、110KV 架空线路拆除方案呼和浩特市光源电力安装有限责任公司二 0 一六年三月一日目 录1。 编制依据2. 工程概况及特点3。 施工现场组织及人员安排4. 拆除前准备工作5。 拆除施工方法6。 安全及环境保护注意事项7。 主要危险点预控一、编制依据1、内蒙古电力设计院的《呼东郊 220KV 变电站架空线路图纸》2、《国家电网公司电力安全工作规程》(电力线路部分)。3、拆旧线路的相关资料。二、工程概况及特点:1、呼东郊 220KV 变电站位于新华东街与东二环路交叉处西南角,其向南的架空高压线路工 7 回 200KV 线路和 6 回 110KV 线路,为铁塔单回路架设,220KV 导线采纳 LGJ—400/50 钢芯铝绞线,110KV 导线采纳 LGJ—185/25,地线采纳 GJ—50 镀锌钢绞线。本次改造线路范围从东郊变至滨河路止,拆除旧线长为 59.85km。拆除混凝土杆 165 基、铁塔 75。拆除铁塔大部分位于平地,本工程 13 回线路均交叉跨越 10V 以下线路 3 处,跨越城市道路 5 处,跨越房屋以及厂房 1 处。三、施工人员组织总负责人:宋飞技术负责人:宿文俊现场施工负责人:乔艳军 马志宏安全负责人:丁文龙 唐忠志高空监护人:陆利生总负责人:负责组织对本工程拆旧线地段,同参加施工的有关人员进行现场勘察,并制定编制拆旧施工方案;根据实际工作量对管理人员和施工队人员进行详细的组织分工,并指导组织有关负责人对施工队进行安全技术交底和对现场指挥发布方案实施命令。技术负责人:负责施工前的技术准备,制定实施方案细则,组织施工方案交底工作.并对拆旧方案的安全、拆旧的技术方法方面负责.负责现场各工序技术法律规范的落实,施工完毕后配合有关人员进行检查。现场负责人:现场方案实施的总负责.根据总负责人发布的命令向现场具体项目实施人员发布分项施工命令,并对方案实施过程中的安全负责。安全负责人:负责现场安全措施实施,督促检查施工现场各道工序施工方案的安全措施的执行情况,发现违章及时进行现场纠正;检查施工现场配合停电安全施工作业票和站班会纪录票,并按《电力建设安全工作规程》和《国家电网公司电力安全工作规程》(电力线路部分)的要求进行现场监督。四、拆除前准备工作1、施工负责人组织进场的相关人员认真查看施工现场,熟悉现场工作环境,对每基杆塔的型号和呼高、重量.采纳什么方法有一定措施.2、制订开工时间表、先期与当地园林及交警部门取得联系,移除倒塔...
