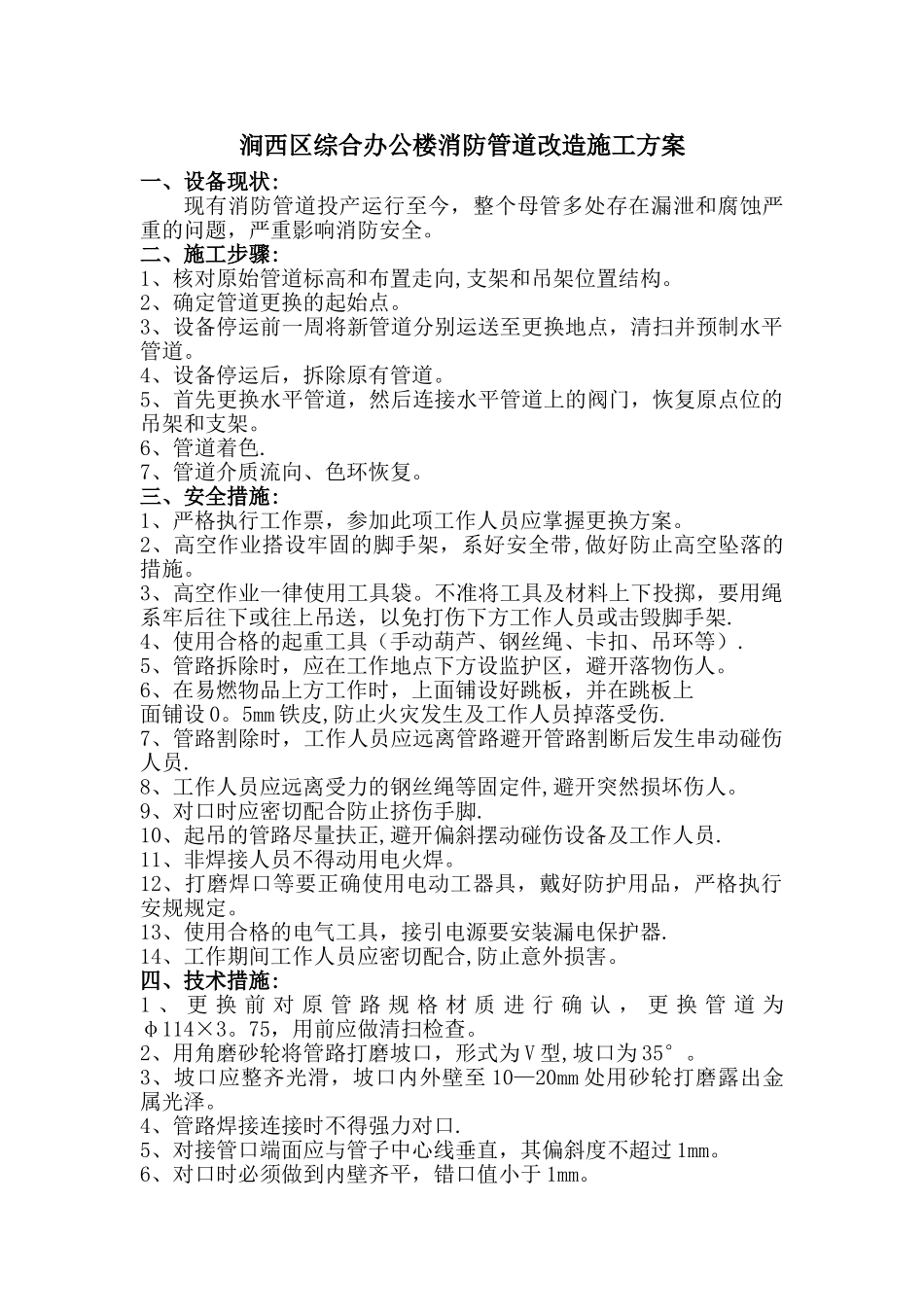

涧西区综合办公楼消防管道改造施工方案一、设备现状:现有消防管道投产运行至今,整个母管多处存在漏泄和腐蚀严重的问题,严重影响消防安全
二、施工步骤:1、核对原始管道标高和布置走向,支架和吊架位置结构
2、确定管道更换的起始点
3、设备停运前一周将新管道分别运送至更换地点,清扫并预制水平管道
4、设备停运后,拆除原有管道
5、首先更换水平管道,然后连接水平管道上的阀门,恢复原点位的吊架和支架
6、管道着色
7、管道介质流向、色环恢复
三、安全措施:1、严格执行工作票,参加此项工作人员应掌握更换方案
2、高空作业搭设牢固的脚手架,系好安全带,做好防止高空坠落的措施
3、高空作业一律使用工具袋
不准将工具及材料上下投掷,要用绳系牢后往下或往上吊送,以免打伤下方工作人员或击毁脚手架
4、使用合格的起重工具(手动葫芦、钢丝绳、卡扣、吊环等)
5、管路拆除时,应在工作地点下方设监护区,避开落物伤人
6、在易燃物品上方工作时,上面铺设好跳板,并在跳板上面铺设 0
5mm 铁皮,防止火灾发生及工作人员掉落受伤
7、管路割除时,工作人员应远离管路避开管路割断后发生串动碰伤人员
8、工作人员应远离受力的钢丝绳等固定件,避开突然损坏伤人
9、对口时应密切配合防止挤伤手脚
10、起吊的管路尽量扶正,避开偏斜摆动碰伤设备及工作人员
11、非焊接人员不得动用电火焊
12、打磨焊口等要正确使用电动工器具,戴好防护用品,严格执行安规规定
13、使用合格的电气工具,接引电源要安装漏电保护器
14、工作期间工作人员应密切配合,防止意外损害
四、技术措施:1 、 更 换 前 对 原 管 路 规 格 材 质 进 行 确 认 , 更 换 管 道 为φ114×3
75,用前应做清扫检查
2、用角磨砂轮将管路打磨坡口,形式为 V 型,坡口为 35°
3、坡口应整齐光滑,坡口内外壁至 10—20mm 处用砂轮打磨露出金属光
