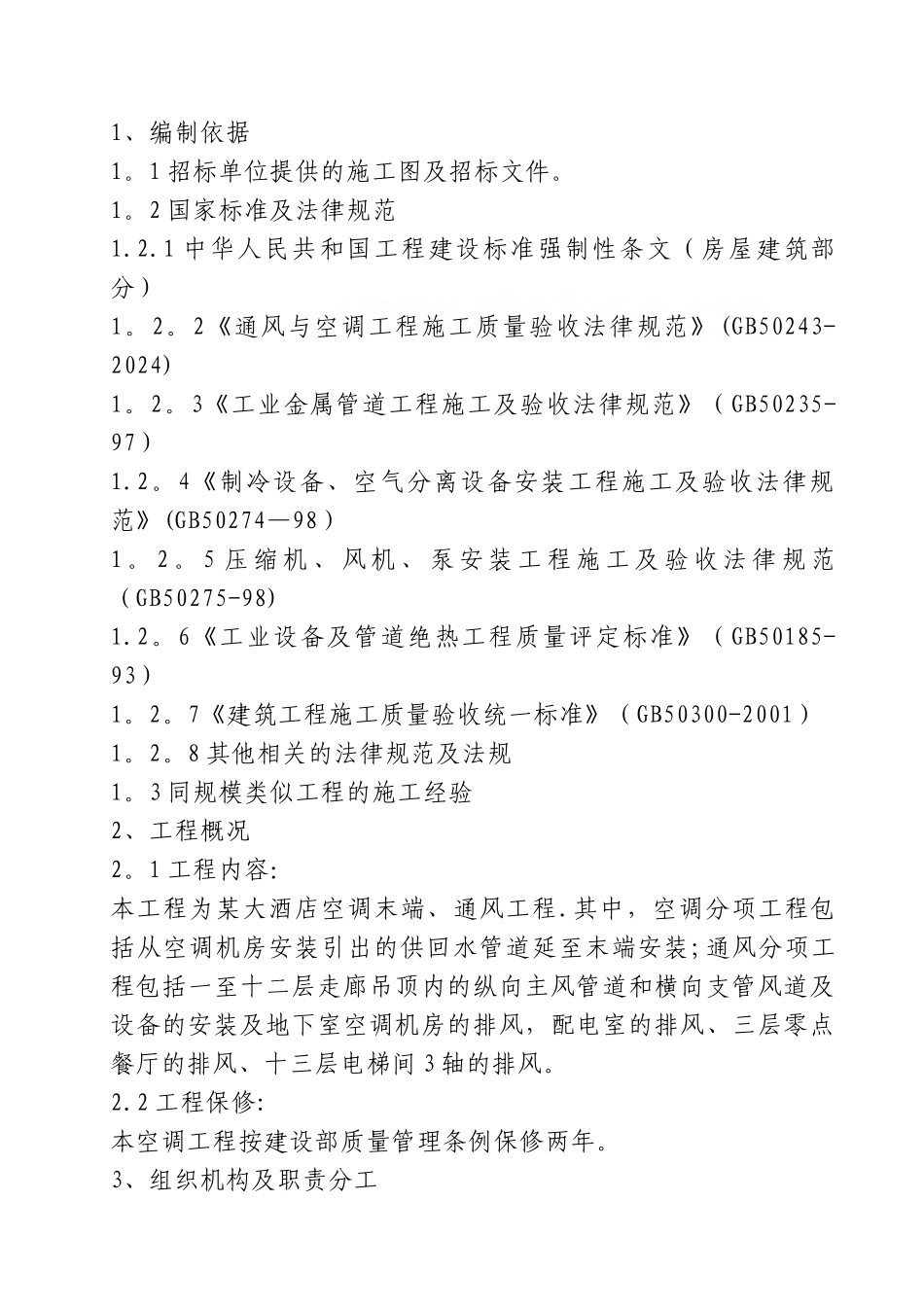

1、编制依据1
1 招标单位提供的施工图及招标文件
2 国家标准及法律规范1
1 中华人民共和国工程建设标准强制性条文(房屋建筑部分)1
2《通风与空调工程施工质量验收法律规范》(GB50243-2024)1
3《工业金属管道工程施工及验收法律规范》(GB50235-97)1
4《制冷设备、空气分离设备安装工程施工及验收法律规范》(GB50274—98)1
5 压 缩 机 、 风 机 、 泵 安 装 工 程 施 工 及 验 收 法 律 规 范(GB50275-98)1
6《工业设备及管道绝热工程质量评定标准》(GB50185-93)1
7《建筑工程施工质量验收统一标准》(GB50300-2001)1
8 其他相关的法律规范及法规1
3 同规模类似工程的施工经验2、工程概况2
1 工程内容:本工程为某大酒店空调末端、通风工程
其中,空调分项工程包括从空调机房安装引出的供回水管道延至末端安装;通风分项工程包括一至十二层走廊吊顶内的纵向主风管道和横向支管风道及设备的安装及地下室空调机房的排风,配电室的排风、三层零点餐厅的排风、十三层电梯间 3 轴的排风
2 工程保修:本空调工程按建设部质量管理条例保修两年
3、组织机构及职责分工3
1 项目质量保证体系图(见附图)3
2 管理人员及其职责(见附表)4、施工方案计划将一~三层、四~六层、七~九层、十~十二层、地下室及十三层分别作为一个施工段
分两组施工其中一组负责一~三层、四~六层、地下室及十三层;另一组负责七~九层、十~十二层
各施工段按工序作流水施工,管道安装和风管系统制作安装同时进行
1 施工流向各施工段施工流向:支吊架制作安装,管道安装,风机盘管、风管安装、水压试验,风口安装、防腐保温等工作程序,最后进行系统调试
2 分级质量控制点分级质量控制点:每一个检验批完成后,由
