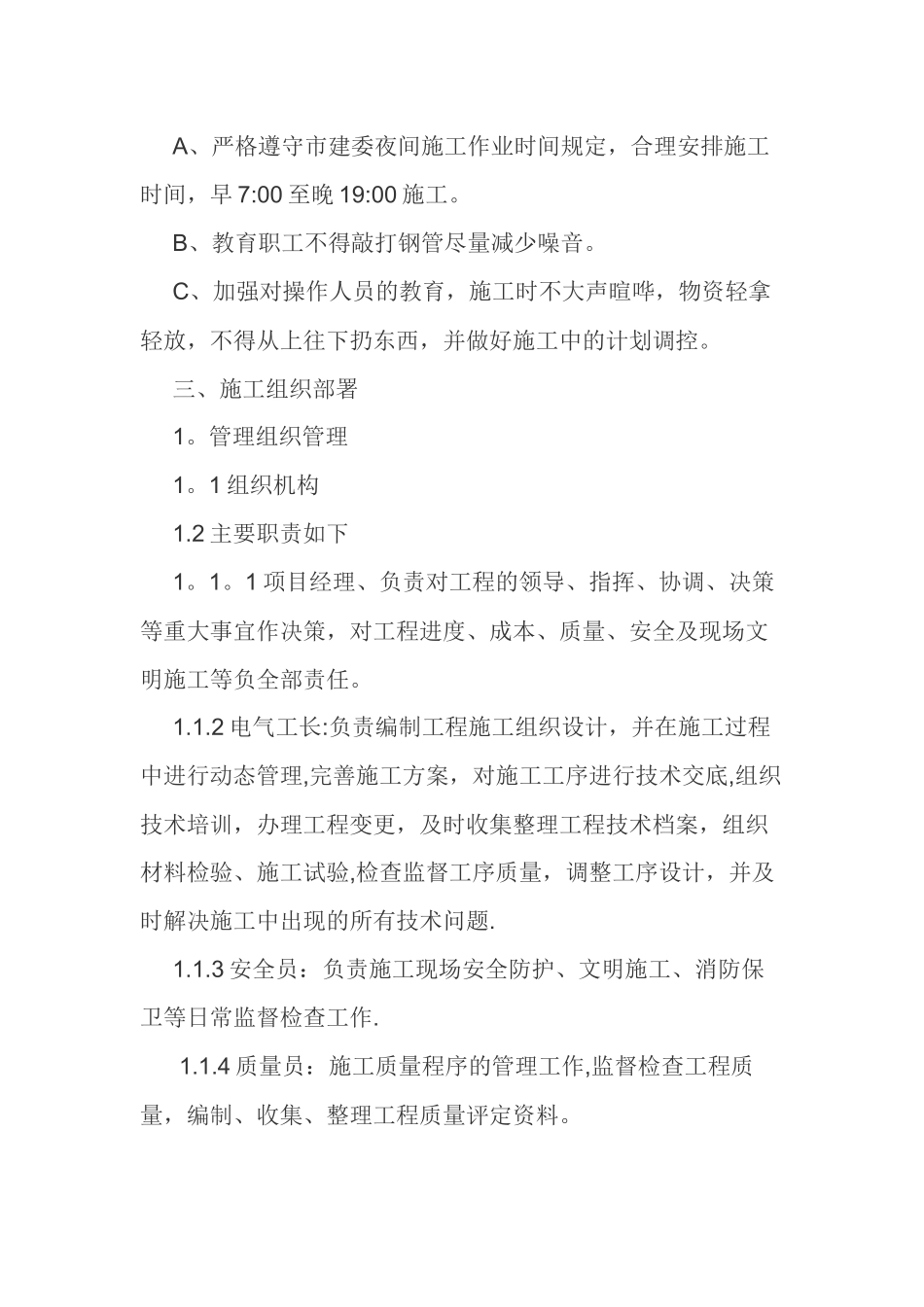

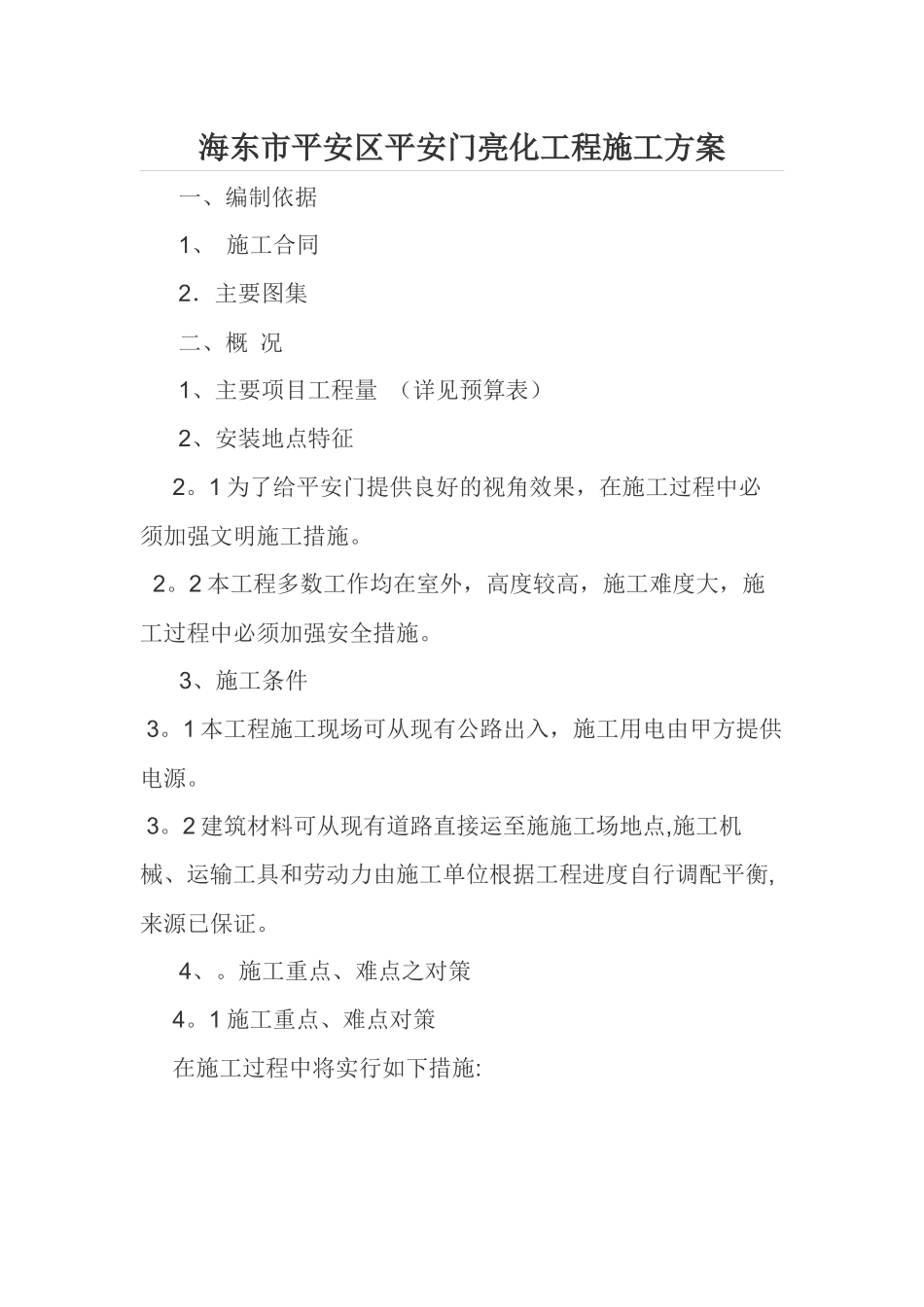

海东市平安区平安门亮化工程施工方案一、编制依据1、 施工合同2.主要图集二、概 况1、主要项目工程量 (详见预算表)2、安装地点特征2。1 为了给平安门提供良好的视角效果,在施工过程中必须加强文明施工措施。 2。2 本工程多数工作均在室外,高度较高,施工难度大,施工过程中必须加强安全措施。 3、施工条件 3。1 本工程施工现场可从现有公路出入,施工用电由甲方提供电源。 3。2 建筑材料可从现有道路直接运至施施工场地点,施工机械、运输工具和劳动力由施工单位根据工程进度自行调配平衡,来源已保证。 4、。施工重点、难点之对策 4。1 施工重点、难点对策在施工过程中将实行如下措施:A、严格遵守市建委夜间施工作业时间规定,合理安排施工时间,早 7:00 至晚 19:00 施工。B、教育职工不得敲打钢管尽量减少噪音。C、加强对操作人员的教育,施工时不大声暄哗,物资轻拿轻放,不得从上往下扔东西,并做好施工中的计划调控。三、施工组织部署1。管理组织管理 1。1 组织机构1.2 主要职责如下1。1。1 项目经理、负责对工程的领导、指挥、协调、决策等重大事宜作决策,对工程进度、成本、质量、安全及现场文明施工等负全部责任。1.1.2 电气工长:负责编制工程施工组织设计,并在施工过程中进行动态管理,完善施工方案,对施工工序进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、施工试验,检查监督工序质量,调整工序设计,并及时解决施工中出现的所有技术问题.1.1.3 安全员:负责施工现场安全防护、文明施工、消防保卫等日常监督检查工作. 1.1.4 质量员:施工质量程序的管理工作,监督检查工程质量,编制、收集、整理工程质量评定资料。1。1。5 材料员:负责工程材料及施工材料和机械、工具的购置、运输,监督控制现场各种材料和工具的使用情况等。1。1。6 班组长:负责安排各班组生产进度,落实施工组织设计实施,工程质量等施工过程中各种施工因素管理.2、工作质量2。1 管路敷设,线路绝缘测试,照明系统试运行,配电箱安装,灯具安装等各项工程,应及时检查,做好交底,保证工程质量。3、工程目标3。1 质量目标:实现对业主的承诺,达到区县优标准, 3。2 安全目标:确保无重伤、无死亡事故、无等级火灾事故.3.3 工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现. 4、施工顺序及验收安排 4。1 在施工程序上作出如下原则:先系统,后局部,在同一系统中,先施工系统干...
