某市政工程雨水管道施工方法1 工程概况本工程各类雨水管道 646m, 管道管径<600 采纳自应力水泥管,橡胶圈接口,余均采纳国际承插式钢筋混凝土Ⅱ级管,橡胶圈接口
D200 采纳 1200素混凝土基础,其余采纳 1350钢筋混凝土板基础,其中 D1400 雨水管由于埋深较大,在其基础下打设松木桩进行基础处理
雨水口采纳偏沟式单箅雨水口,钢纤维进水箅,落底 0
3m,单箅雨水口连接管径为 D200,双箅雨水口连接管管径为 D300,管坡为 0
雨水口 D≤500mm 采纳 φj1000 毫米砖砌圆形雨水检查井(盖板式),D600 采纳 φj1250 毫米,管径为 1400 采纳矩形砖砌检查井(盖板式),底板采纳钢筋混凝土结构,井盖改用钢纤维混凝土材质,人孔 φ700
出水口采纳简易石砌八字式出水口
排水管要求从下游往上游施工,先深后浅
本工程拟配备 2辆 PC400—6 履带式反铲挖掘机进行土方开挖、1 辆 WY-100 挖掘机进行沟槽开挖,两辆 QY32G 全液压汽车起重机进行管道安装
2 施工方法2

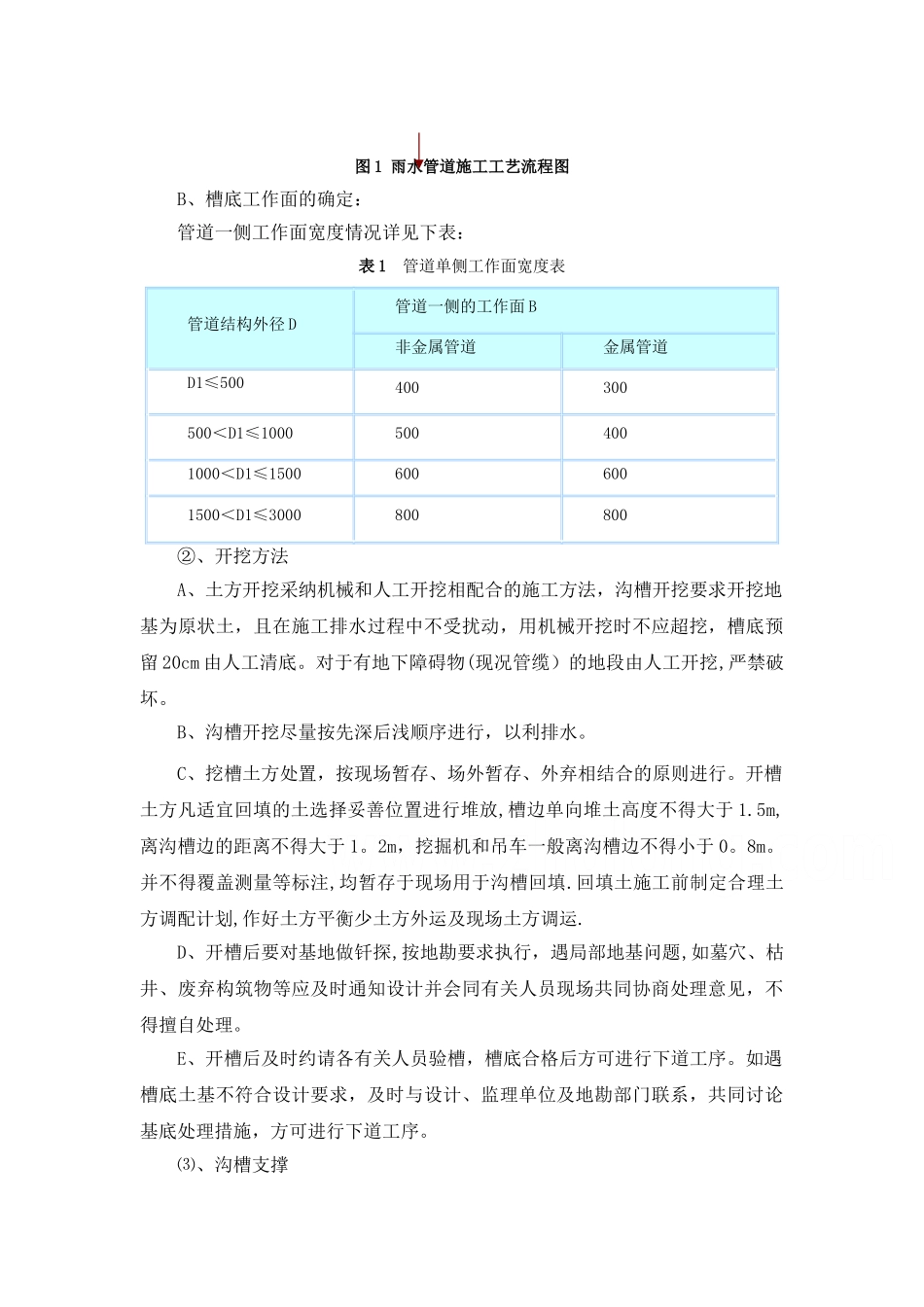

1 施工工艺流程图见图 1 雨水管道施工工艺流程图①、沟槽开挖前工作 开槽前要认真调查了解地上地下障碍物,以便开槽时实行妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,实行有效措施加以保护
2 施工方法:⑴、测量放线(见测量版块)⑵、挖方段沟槽开挖①、沟槽开挖形式 根据设计图中设计管道的规格及埋置深度以及法律规范要求来确定沟槽开挖的形式

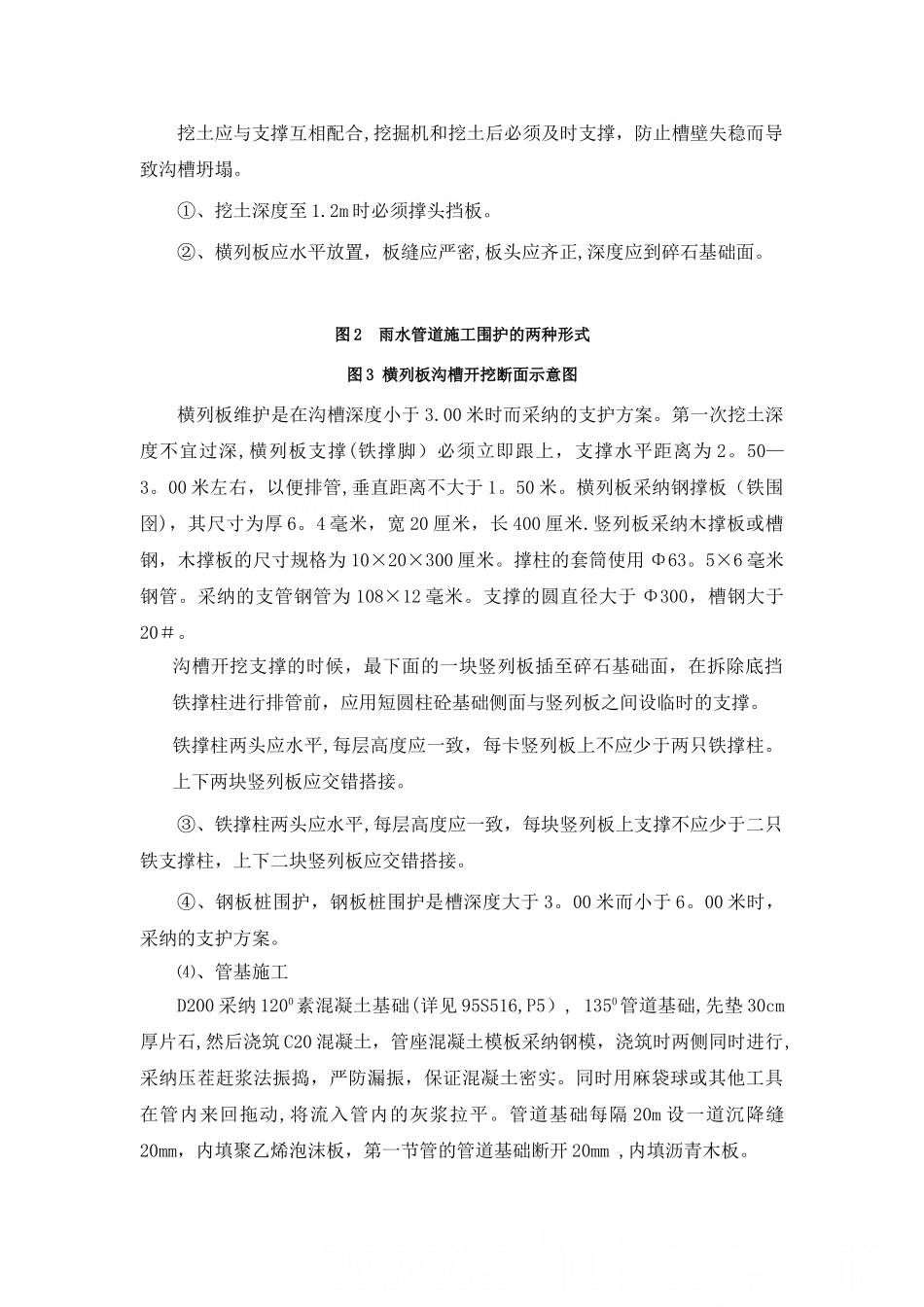

A、槽帮坡度的确定: 槽深 h
