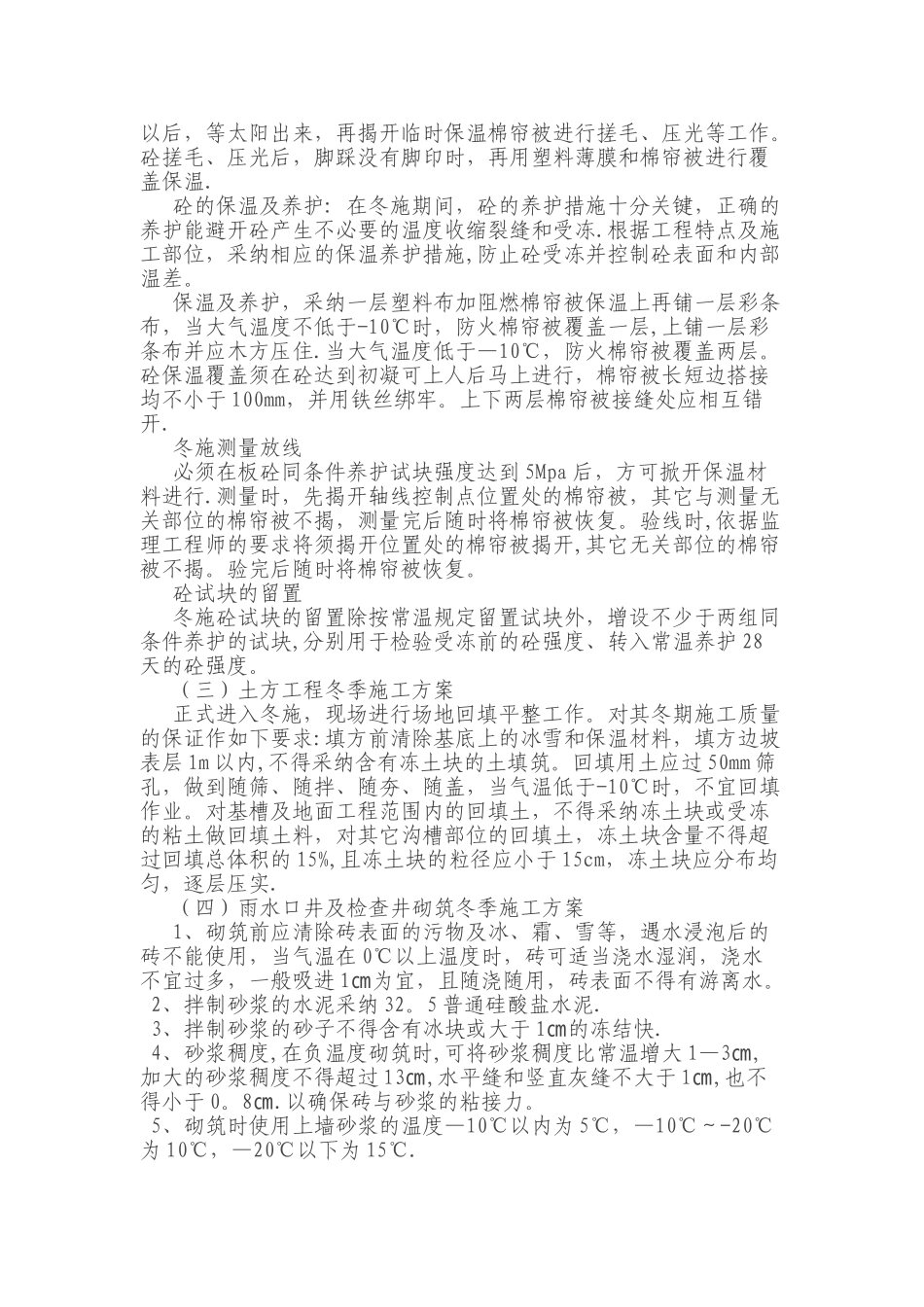

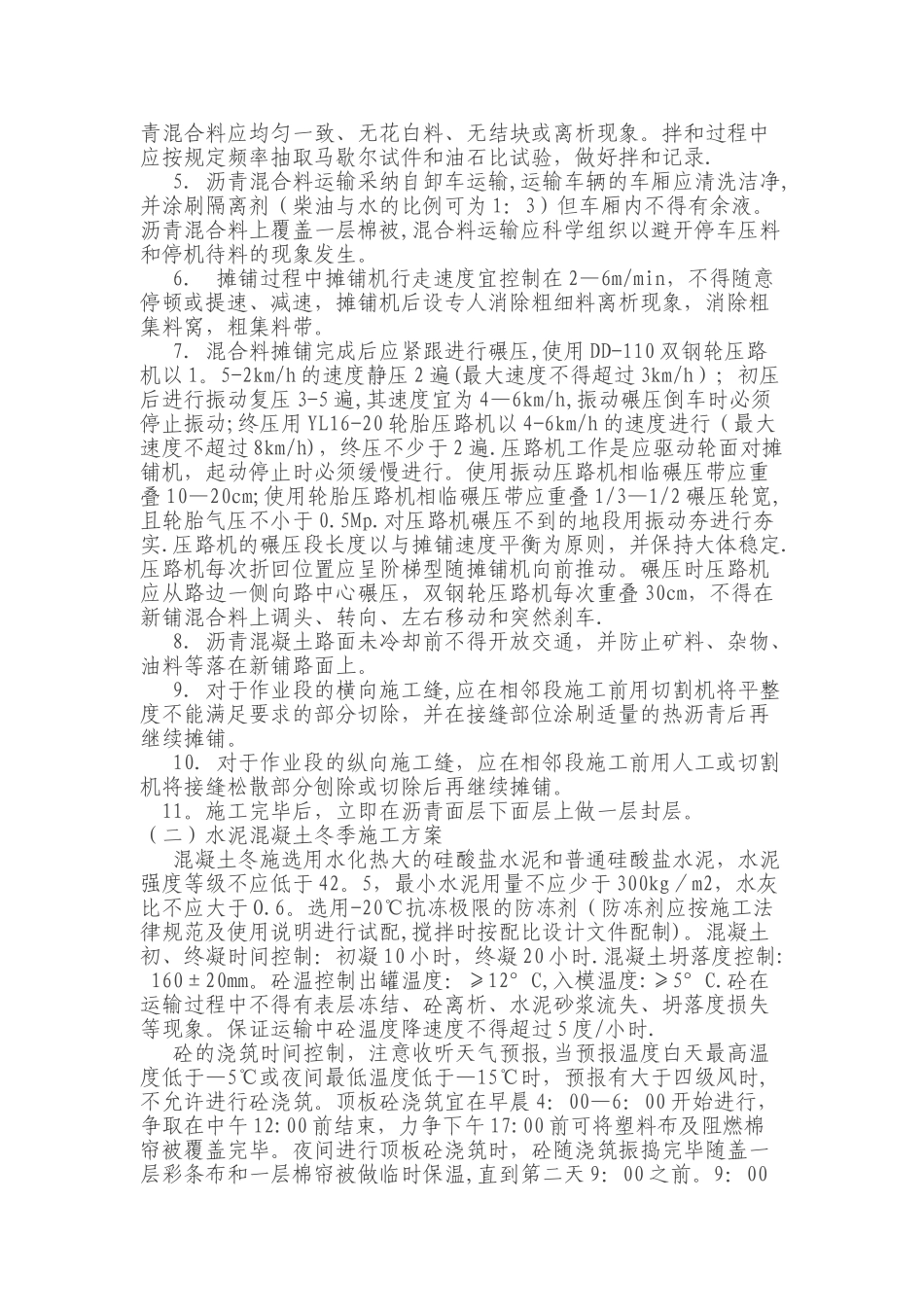

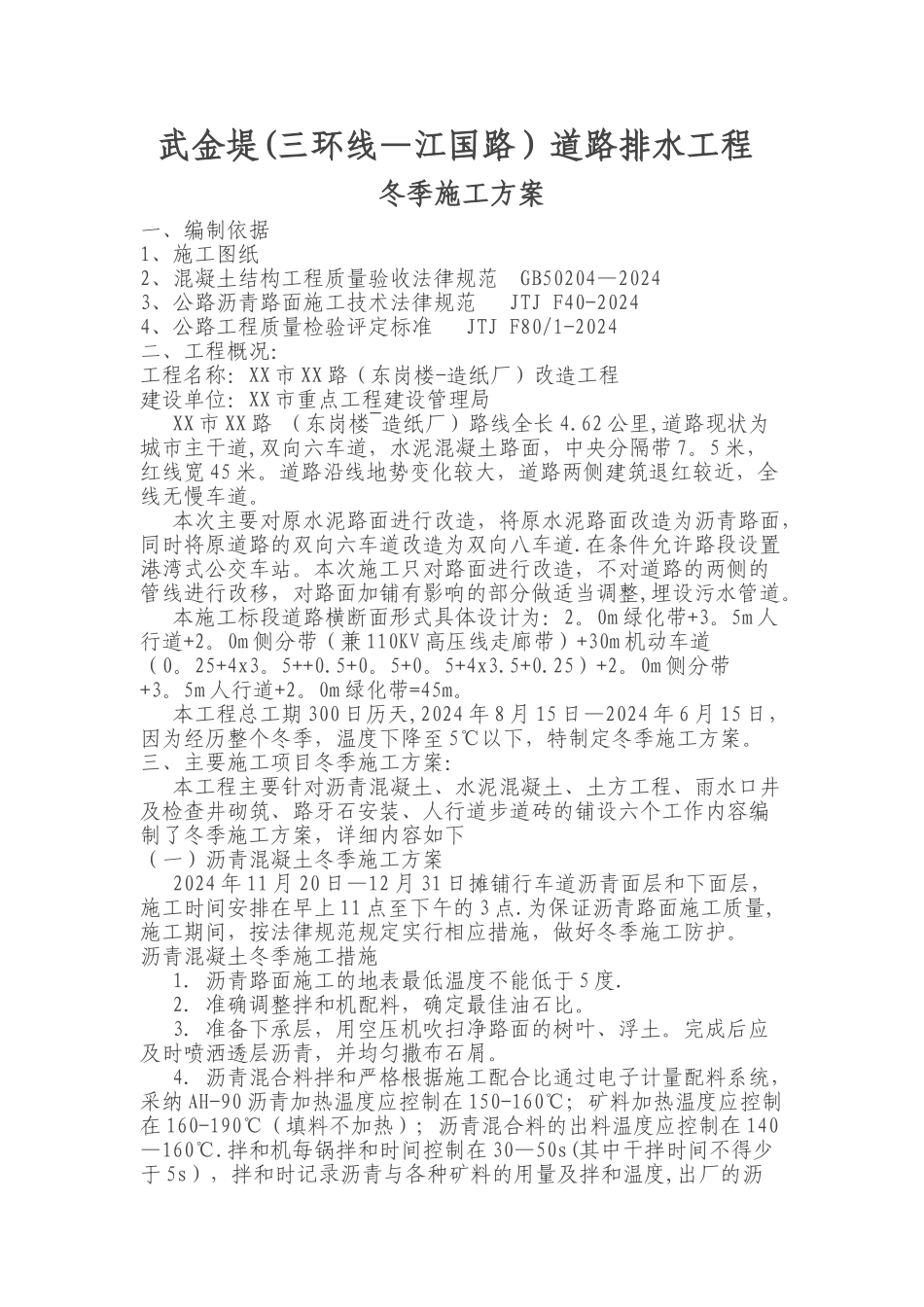

武金堤(三环线—江国路)道路排水工程冬季施工方案一、编制依据1、施工图纸2、混凝土结构工程质量验收法律规范 GB50204—20243、公路沥青路面施工技术法律规范 JTJ F40-20244、公路工程质量检验评定标准 JTJ F80/1-2024二、工程概况:工程名称:XX 市 XX 路(东岗楼-造纸厂)改造工程建设单位:XX 市重点工程建设管理局XX 市 XX 路 (东岗楼~造纸厂)路线全长 4.62 公里,道路现状为城市主干道,双向六车道,水泥混凝土路面,中央分隔带 7。5 米,红线宽 45 米。道路沿线地势变化较大,道路两侧建筑退红较近,全线无慢车道。本次主要对原水泥路面进行改造,将原水泥路面改造为沥青路面,同时将原道路的双向六车道改造为双向八车道.在条件允许路段设置港湾式公交车站。本次施工只对路面进行改造,不对道路的两侧的管线进行改移,对路面加铺有影响的部分做适当调整,埋设污水管道。本施工标段道路横断面形式具体设计为:2。0m 绿化带+3。5m 人行道+2。0m 侧分带(兼 110KV 高压线走廊带)+30m 机动车道(0。25+4x3。5++0.5+0。5+0。5+4x3.5+0.25)+2。0m 侧分带+3。5m 人行道+2。0m 绿化带=45m。本工程总工期 300 日历天,2024 年 8 月 15 日—2024 年 6 月 15 日,因为经历整个冬季,温度下降至 5℃以下,特制定冬季施工方案。三、主要施工项目冬季施工方案:本工程主要针对沥青混凝土、水泥混凝土、土方工程、雨水口井及检查井砌筑、路牙石安装、人行道步道砖的铺设六个工作内容编制了冬季施工方案,详细内容如下(一)沥青混凝土冬季施工方案2024 年 11 月 20 日—12 月 31 日摊铺行车道沥青面层和下面层,施工时间安排在早上 11 点至下午的 3 点.为保证沥青路面施工质量,施工期间,按法律规范规定实行相应措施,做好冬季施工防护。沥青混凝土冬季施工措施1.沥青路面施工的地表最低温度不能低于 5 度.2.准确调整拌和机配料,确定最佳油石比。3.准备下承层,用空压机吹扫净路面的树叶、浮土。完成后应及时喷洒透层沥青,并均匀撒布石屑。4.沥青混合料拌和严格根据施工配合比通过电子计量配料系统,采纳 AH-90 沥青加热温度应控制在 150-160℃;矿料加热温度应控制在 160-190℃(填料不加热);沥青混合料的出料温度应控制在 140—160℃.拌和机每锅拌和时间控制在 30—50s(其中干拌时间不得少于 5s),拌和时记录沥青与各种矿料的用量及拌和温度,出厂的沥青混合料应均匀一致、无花白...
