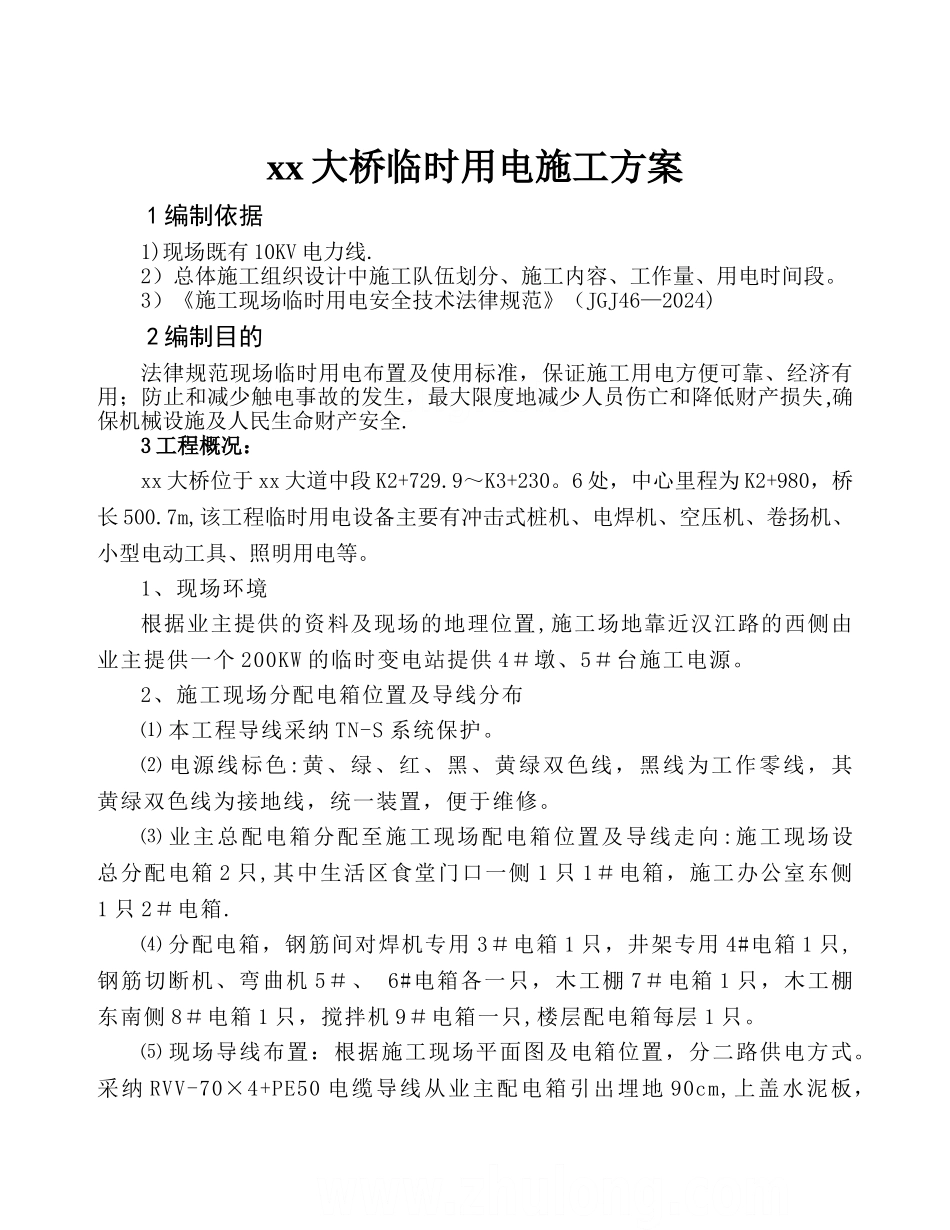

xx 大桥临时用电施工方案1 编制依据1)现场既有 10KV 电力线
2)总体施工组织设计中施工队伍划分、施工内容、工作量、用电时间段
3)《施工现场临时用电安全技术法律规范》(JGJ46—2024)2 编制目的法律规范现场临时用电布置及使用标准,保证施工用电方便可靠、经济有用;防止和减少触电事故的发生,最大限度地减少人员伤亡和降低财产损失,确保机械设施及人民生命财产安全
3 工程概况: xx 大桥位于 xx 大道中段 K2+729
9~K3+230
6 处,中心里程为 K2+980,桥长 500
7m,该工程临时用电设备主要有冲击式桩机、电焊机、空压机、卷扬机、小型电动工具、照明用电等
1、现场环境根据业主提供的资料及现场的地理位置,施工场地靠近汉江路的西侧由业主提供一个 200KW 的临时变电站提供 4#墩、5#台施工电源
2、施工现场分配电箱位置及导线分布⑴ 本工程导线采纳 TN-S 系统保护
⑵ 电源线标色:黄、绿、红、黑、黄绿双色线,黑线为工作零线,其黄绿双色线为接地线,统一装置,便于维修
⑶ 业主总配电箱分配至施工现场配电箱位置及导线走向:施工现场设总分配电箱 2 只,其中生活区食堂门口一侧 1 只 1#电箱,施工办公室东侧1 只 2#电箱
⑷ 分配电箱,钢筋间对焊机专用 3#电箱 1 只,井架专用 4#电箱 1 只,钢筋切断机、弯曲机 5#、 6#电箱各一只,木工棚 7#电箱 1 只,木工棚东南侧 8#电箱 1 只,搅拌机 9#电箱一只,楼层配电箱每层 1 只
⑸ 现场导线布置:根据施工现场平面图及电箱位置,分二路供电方式
采纳 RVV-70×4+PE50 电缆导线从业主配电箱引出埋地 90cm,上盖水泥板,接至施工现场 1#、2#配电总箱
再由 1#电箱采纳 RVV—50×4+PE25 沿围墙接至 4#、5#、6#、7#电箱(型号:BD—100G 380V)
