1 工程综合说明1
1 工程概况Gembu 水库是蒙贝拉水电工程上游第一个水库工程,由主坝和副坝组成
主 坝 为 碾 压 混 凝 土 大 坝 , 最 大 坝 高 ( ▽ 1298—▽1210
50 米,最大坝底宽 75
8 米,坝顶宽 7 米,大坝由溢流坝段、左右岸挡水坝段,下游水垫塘组成
溢流坝段分 6 个表孔,每孔宽度 16 米,6 孔总长为 96 米,每孔内装有一扇弧形闸门
溢流坝堰面以下为 RCC 混凝土,堰面和闸墩为常态混凝土
左右岸挡水坝段为 RCC 混凝土,上下游坝面有 1 米富浆混凝土
上游面为直立面,下游为 1:0
8 的斜坡面
坝体内设有两层(宽×高)2
0 米的帷幕灌浆廊道
在右岸挡与溢流坝接合处设有3
8 米的一个导流箱涵
水垫塘在大坝下游,宽 125 米,深 18 米,底面长 96 米,底面高程为(▽1218
0~▽1200)
副坝在主坝上游库区上部垭口地段,坝型为土石坝
2 合同范围及主要工程量1
1 合同范围Gembu 坝合同项目是:(1)Gembu 碾压混凝土大坝坝基土石方开挖、坝体 RCC 混凝土、常态混凝土、预制混凝土浇筑、坝基固结灌浆、帷幕灌浆、坝基排水、边坡支护、预应力锚索、大坝安全检测、金属结构、机电设备制安等
(2)副坝土石方开挖,土石坝填筑、坝基固结、帷幕灌浆、表土复原等项目
(3)为完成本合同所实行的施工导流措施:包括右岸导流明渠开挖、大坝上下游围堰填筑,纵向钢板桩围堰填筑,坝体导流箱涵封堵混凝土浇筑
(4)为满足主坝工程混凝土浇筑需要的石料开采,骨料加工系统,混凝土拌和系统的建设,骨料加工、混凝土生产、自备电源等建设项目

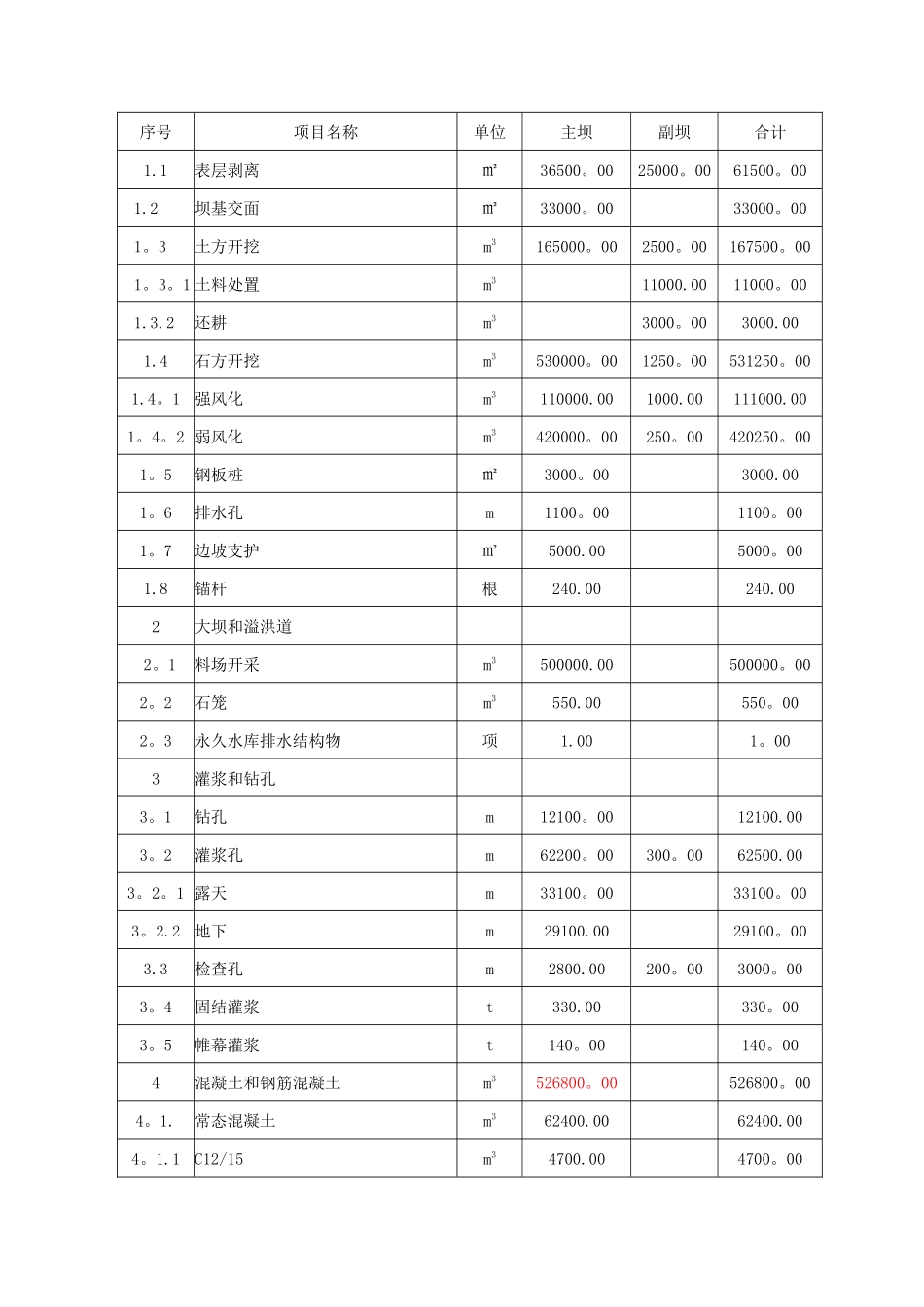

2 主要工程量主要工程量表序号项目名称单位主坝副坝合计1导流和开挖序号项目名称单位主坝副坝合计1
1表层剥离㎡36500
0025000
0061500
