上 海 市 区 三 林 镇杨 东 幼 儿 园 新 建桩基施工组织设计上 海 设 工 程 有 限 公 司二 ○ 一 ○ 年 ○ 二 月目 录一、工程概况二、施工组织设计编写依据三、场地工程地质条件及沉桩可行性分析3
1 场地工程地质条件3
2 沉桩可行性分析及设备选择四、压桩对周围环境的影响及防护措施4
1 影响机理4
2 防护措施五、静力压桩施工的质量保证措施5
1 施工准备5
2 桩的验收、起吊、搬运和堆放等5
3 施工放样5
4 沉桩工艺流程5
5 沉桩质量控制5
6 接桩与送桩5
7 中间验收和竣工验收5
8 质量通病及预防六、施工进度计划6
1 施工进度计划6
1 施工进度保证措施七、各项资源需用量计划7
1 劳动力需用量计划7
2 主要材料用量计划7
3 主要附材需用量计划7
4 施工机具需用量计划八、施工技术组织措施8
1 施工技术管理网络8
2 保证工程质量的技术措施8
3、梅雨季节的施工措施九、安全技术组织措施9
1 安全施工技术保证措施9
2 文明施工保证措施9
3、施工现场临时用电安全措施十、文明施工保证措施十一、与相关施工单位的配合一、工程概况1
1 工程名称:杨东幼 建项目桩基工程1
2 工程地点:杨思 山路1
3 建设单位:上海 区三林镇人民政府1
4 设计单位:上海 设计有限公司1
5 监理单位:湖北 程建设监理有限公司1
5 施工单位:上海朝 设工程有限公司1

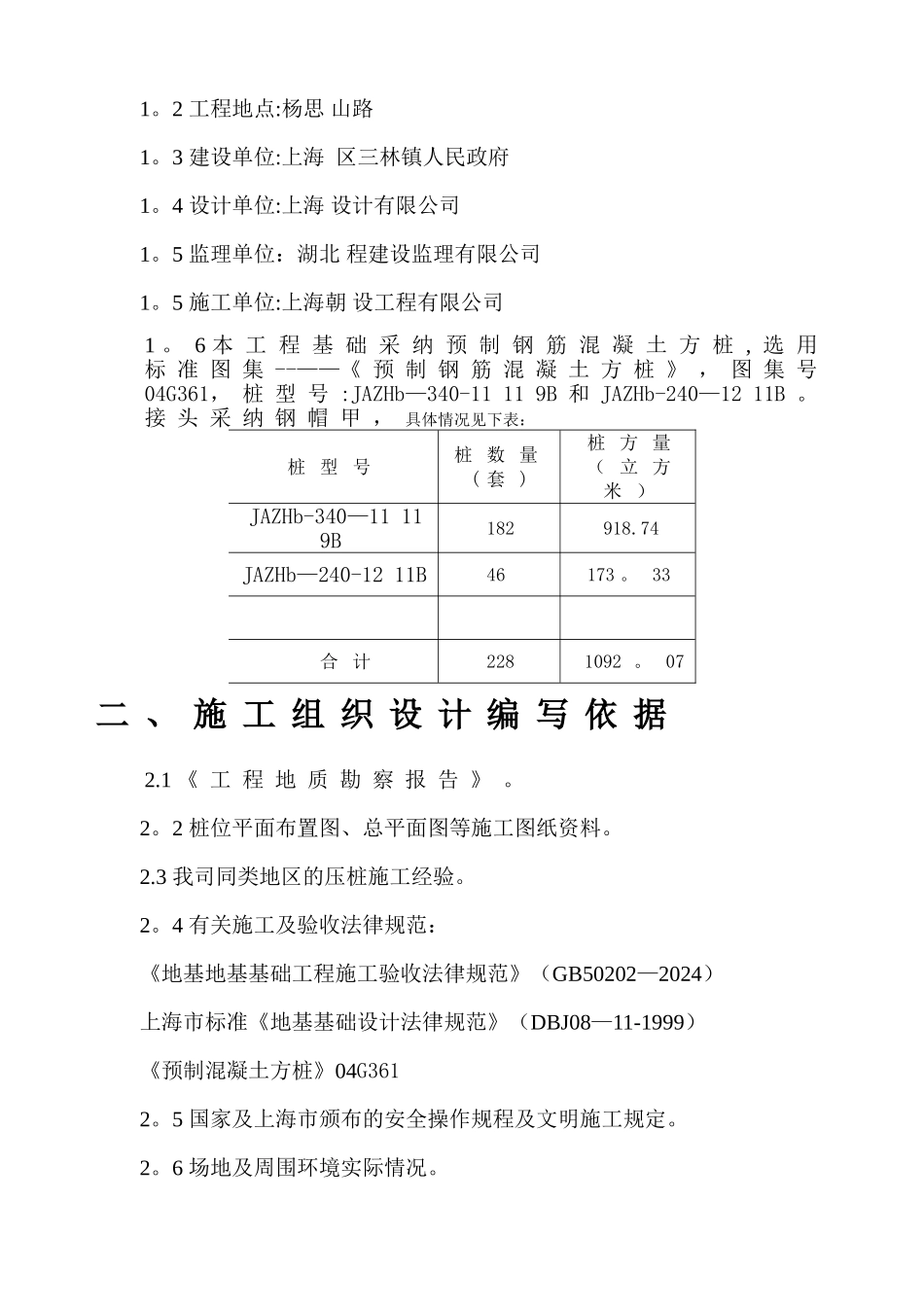

6 本 工 程 基 础 采 纳 预 制 钢 筋 混 凝 土 方 桩 , 选 用标 准 图 集 --——《 预 制 钢 筋 混 凝 土 方 桩 》 , 图 集 号04G361, 桩 型 号 :JAZHb—340-11 11 9B 和 JAZHb-240—12 11B
接 头 采 纳 钢 帽 甲 , 具体情况见下表:桩 型 号桩 数 量( 套 )桩 方 量( 立 方米 )JAZHb-3
