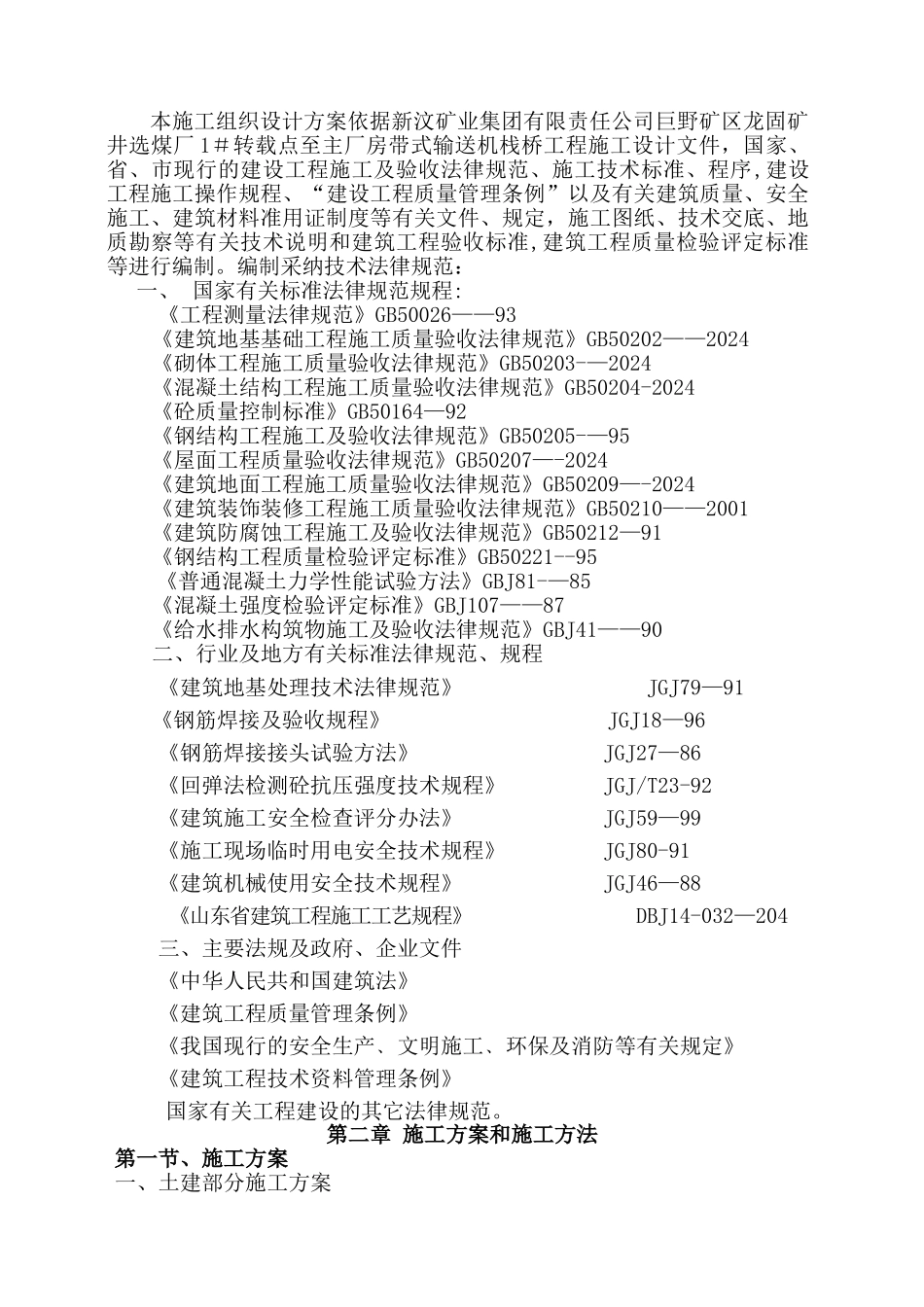

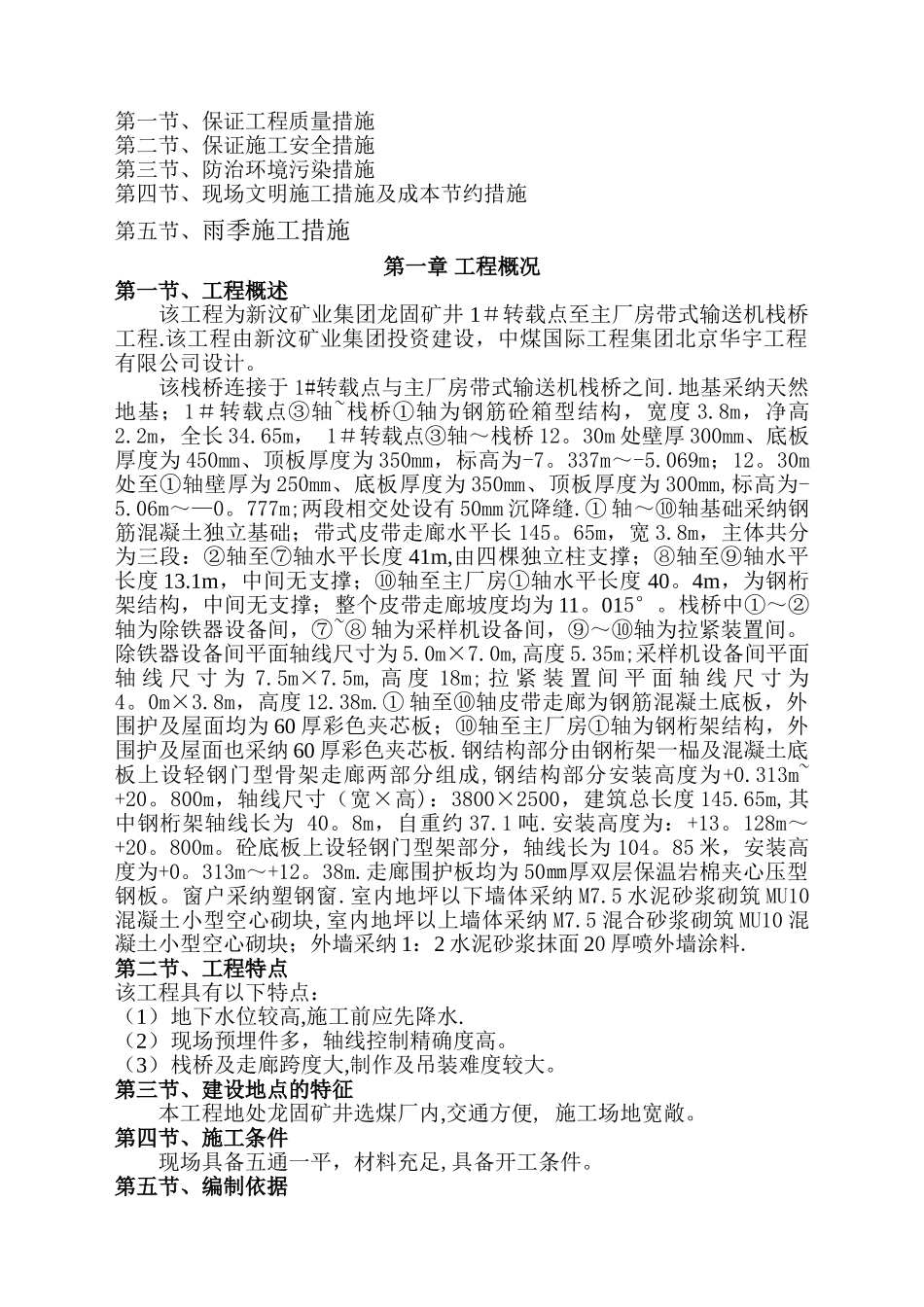

龙固矿井选煤厂1#转载点至主厂房带式输送机栈桥施工组织设计山东华新建工集团第三项目部二零零七年四月二十日目 录第一章、工程概况 第一节、工程概述第二节、工程特点 第三节、建设地点的特征 第四节、施工条件第五节:编制依据 第二章、施工方案和施工方法 第一节、施工方案第二节、主要分部分项工程施工方法、技术要求、安全措施 第三章、施工准备工作计划 第一节、施工机具设备需用量计划第二节、材料需用量计划第四章、施工进度计划第五章、管理劳动组织第一节、施工管理措施第二节、劳动组织措施第六章、施工平面布置图第七章、主要技术组织措施第一节、保证工程质量措施 第二节、保证施工安全措施第三节、防治环境污染措施第四节、现场文明施工措施及成本节约措施第五节、雨季施工措施第一章 工程概况第一节、工程概述该工程为新汶矿业集团龙固矿井 1#转载点至主厂房带式输送机栈桥工程.该工程由新汶矿业集团投资建设,中煤国际工程集团北京华宇工程有限公司设计。该栈桥连接于 1#转载点与主厂房带式输送机栈桥之间.地基采纳天然地基;1#转载点③轴~栈桥①轴为钢筋砼箱型结构,宽度 3.8m,净高2.2m,全长 34.65m, 1#转载点③轴~栈桥 12。30m 处壁厚 300mm、底板厚度为 450mm、顶板厚度为 350mm,标高为-7。337m~-5.069m;12。30m处至①轴壁厚为 250mm、底板厚度为 350mm、顶板厚度为 300mm,标高为-5.06m~—0。777m;两段相交处设有 50mm 沉降缝.① 轴~⑩轴基础采纳钢筋混凝土独立基础;带式皮带走廊水平长 145。65m,宽 3.8m,主体共分为三段:②轴至⑦轴水平长度 41m,由四棵独立柱支撑;⑧轴至⑨轴水平长度 13.1m,中间无支撑;⑩轴至主厂房①轴水平长度 40。4m,为钢桁架结构,中间无支撑;整个皮带走廊坡度均为 11。015°。栈桥中①~②轴为除铁器设备间,⑦~⑧ 轴为采样机设备间,⑨~⑩轴为拉紧装置间。除铁器设备间平面轴线尺寸为 5.0m×7.0m,高度 5.35m;采样机设备间平面轴 线 尺 寸 为 7.5m×7.5m, 高 度 18m; 拉 紧 装 置 间 平 面 轴 线 尺 寸 为4。0m×3.8m,高度 12.38m.① 轴至⑩轴皮带走廊为钢筋混凝土底板,外围护及屋面均为 60 厚彩色夹芯板;⑩轴至主厂房①轴为钢桁架结构,外围护及屋面也采纳 60 厚彩色夹芯板.钢结构部分由钢桁架一榀及混凝土底板上设轻钢门型骨架走廊两部分组成,钢结构部分安装高度为+0.313m~ +20。800m,轴线尺寸(宽×高):38...
