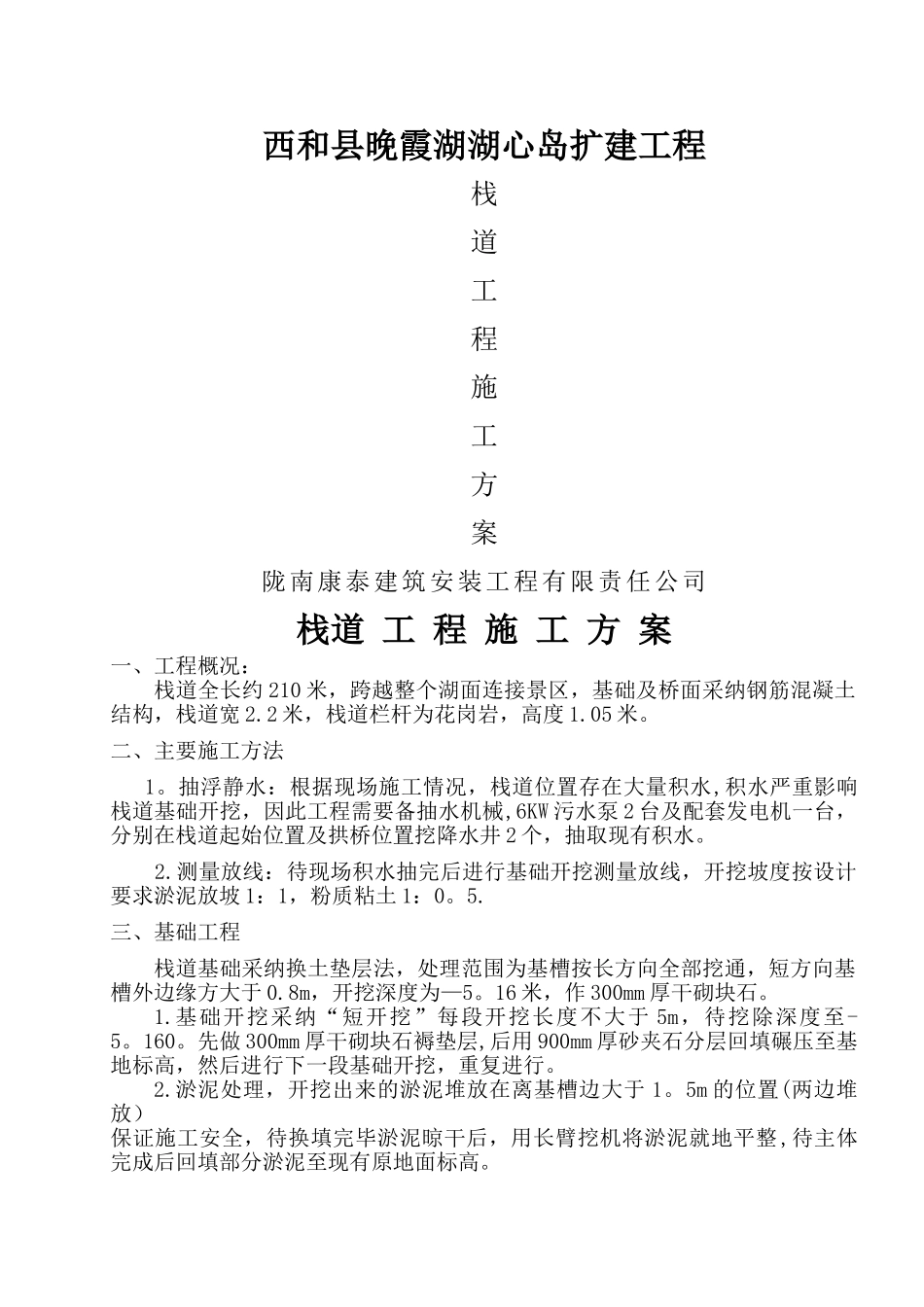

西和县晚霞湖湖心岛扩建工程栈道工程施工方案陇南康泰建筑安装工程有限责任公司栈道 工 程 施 工 方 案一、工程概况:栈道全长约 210 米,跨越整个湖面连接景区,基础及桥面采纳钢筋混凝土结构,栈道宽 2
2 米,栈道栏杆为花岗岩,高度 1
二、主要施工方法 1
抽浮静水:根据现场施工情况,栈道位置存在大量积水,积水严重影响栈道基础开挖,因此工程需要备抽水机械,6KW 污水泵 2 台及配套发电机一台,分别在栈道起始位置及拱桥位置挖降水井 2 个,抽取现有积水
测量放线:待现场积水抽完后进行基础开挖测量放线,开挖坡度按设计要求淤泥放坡 1:1,粉质粘土 1:0
三、基础工程栈道基础采纳换土垫层法,处理范围为基槽按长方向全部挖通,短方向基槽外边缘方大于 0
8m,开挖深度为—5
16 米,作 300mm 厚干砌块石
基础开挖采纳“短开挖”每段开挖长度不大于 5m,待挖除深度至-5
先做 300mm 厚干砌块石褥垫层,后用 900mm 厚砂夹石分层回填碾压至基地标高,然后进行下一段基础开挖,重复进行
淤泥处理,开挖出来的淤泥堆放在离基槽边大于 1
5m 的位置(两边堆放)保证施工安全,待换填完毕淤泥晾干后,用长臂挖机将淤泥就地平整,待主体完成后回填部分淤泥至现有原地面标高
混凝土强度等级为 C30,环境类别二 b 类,抗震等级二级
平米位置坐标及+0
000 绝对标高详见总图
表示 HPB300 热轧钢筋, 表示 HRB400 热轧钢筋

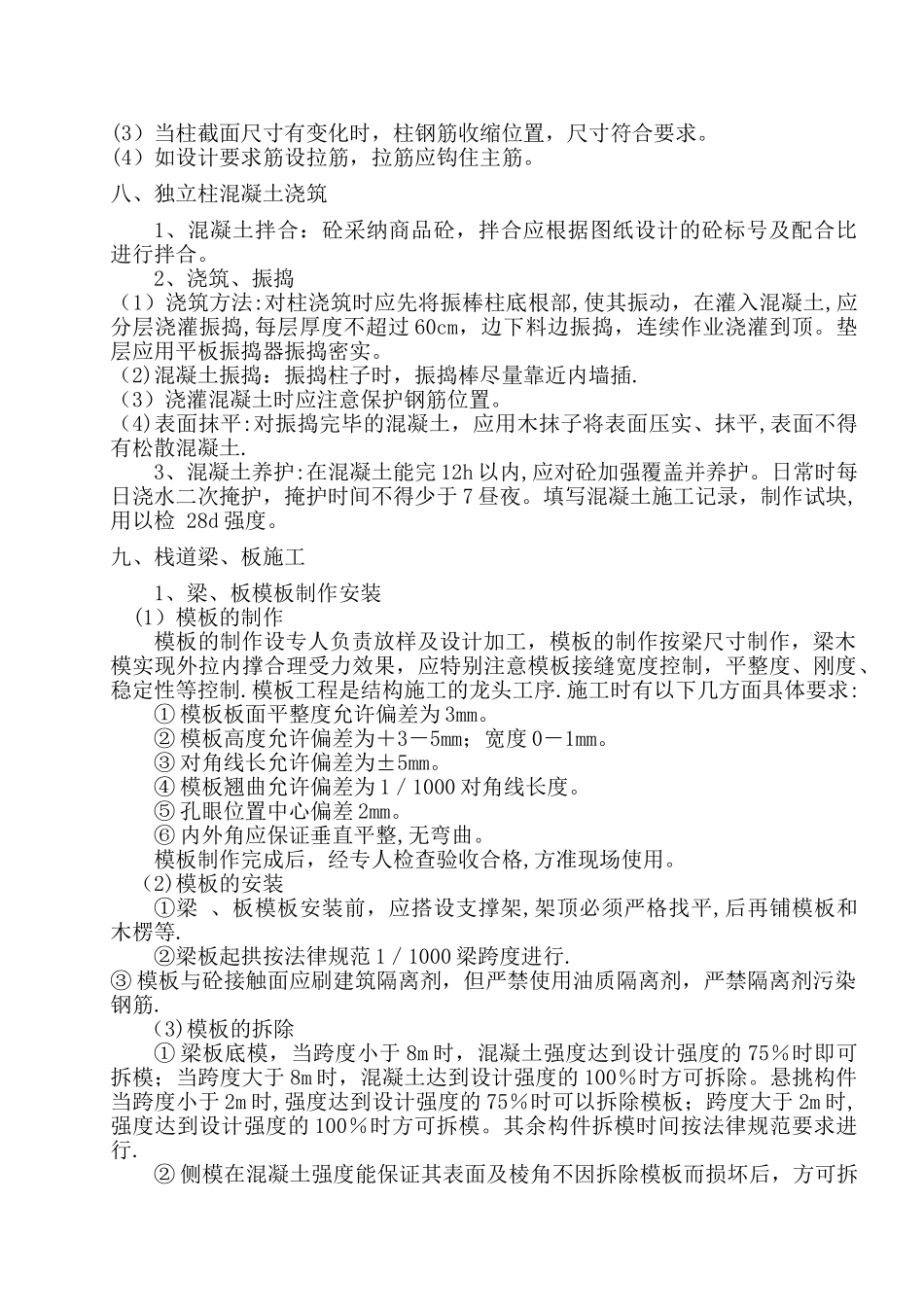

图中梁均为轴线距离居中,柱截面 300*300,桥面板厚 120mm,板顶配筋 8@200 双向拉通布置
四、独立基础 C15 砼垫层 1、100 厚 C15 砼垫层配合比设计:施工进场后根据设计图纸,由实验室选择合适的料源确定必须的水泥含量和最佳含水量
五、栈道独立基础柱1、施工准备:对基坑垫层进行
