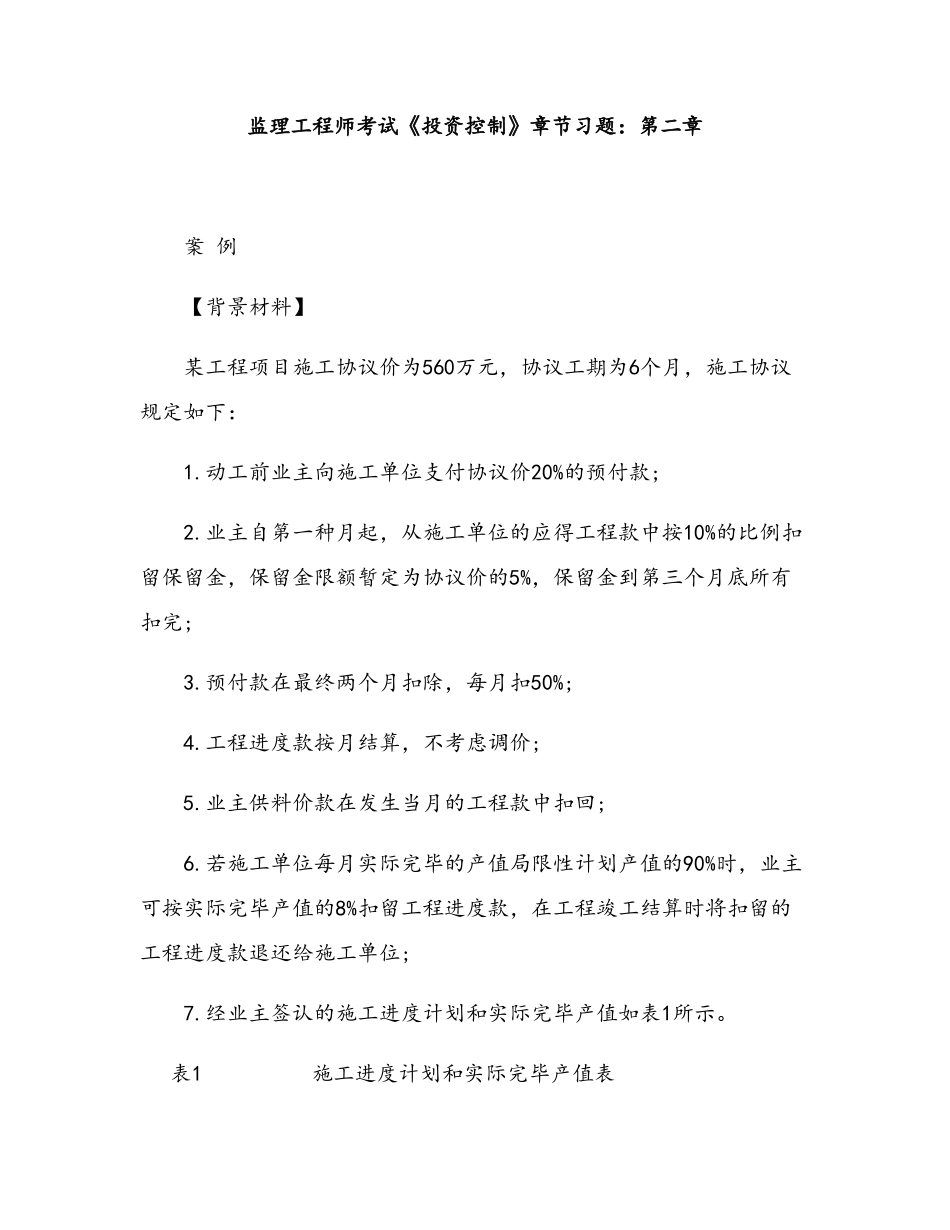

监理工程师考试《投资控制》章节习题:第二章 案 例 【背景材料】 某工程项目施工协议价为560万元,协议工期为6个月,施工协议规定如下: 1
动工前业主向施工单位支付协议价20%的预付款; 2
业主自第一种月起,从施工单位的应得工程款中按10%的比例扣留保留金,保留金限额暂定为协议价的5%,保留金到第三个月底所有扣完; 3
预付款在最终两个月扣除,每月扣50%; 4
工程进度款按月结算,不考虑调价; 5
业主供料价款在发生当月的工程款中扣回; 6
若施工单位每月实际完毕的产值局限性计划产值的90%时,业主可按实际完毕产值的8%扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还给施工单位; 7

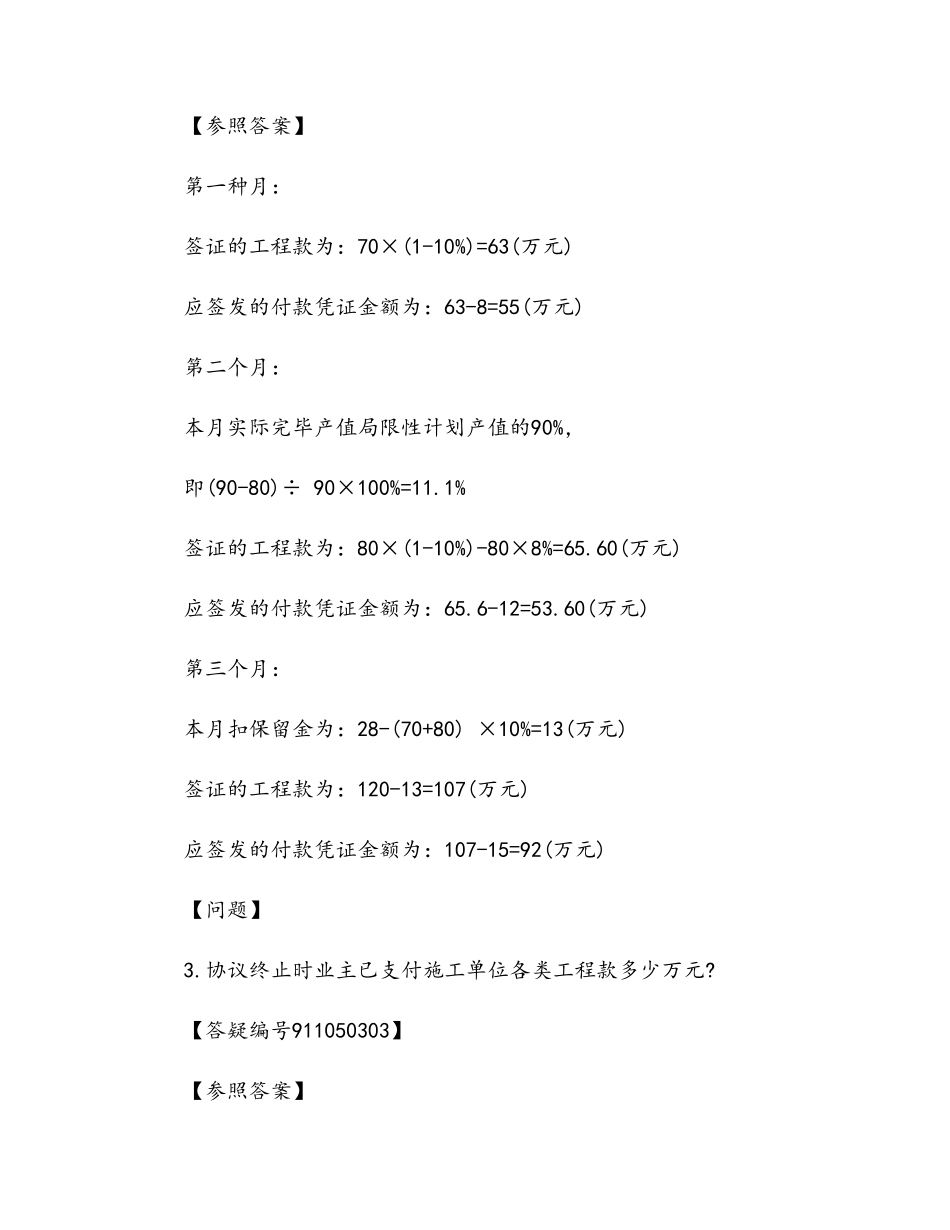

经业主签认的施工进度计划和实际完毕产值如表1所示
表1 施工进度计划和实际完毕产值表 该工程施工进入第四个月时,由于业主资金出现困难,协议被迫终止
为此,施工单位提出如下费用赔偿规定: (1)施工现场存有为本工程购置的特殊工程材料,计50万元; (2)因设备撤回基地发生的费用10万元; (3)人员遣返费用8万元
【问题】 1
该工程的工程预付款是多少万元
应扣留的保留金为多少万元
【答疑编号911050301】 【参照答案】 工程预付款为:560×20%=112(万元) 保留金为:560×5%=28(万元) 【问题】 2

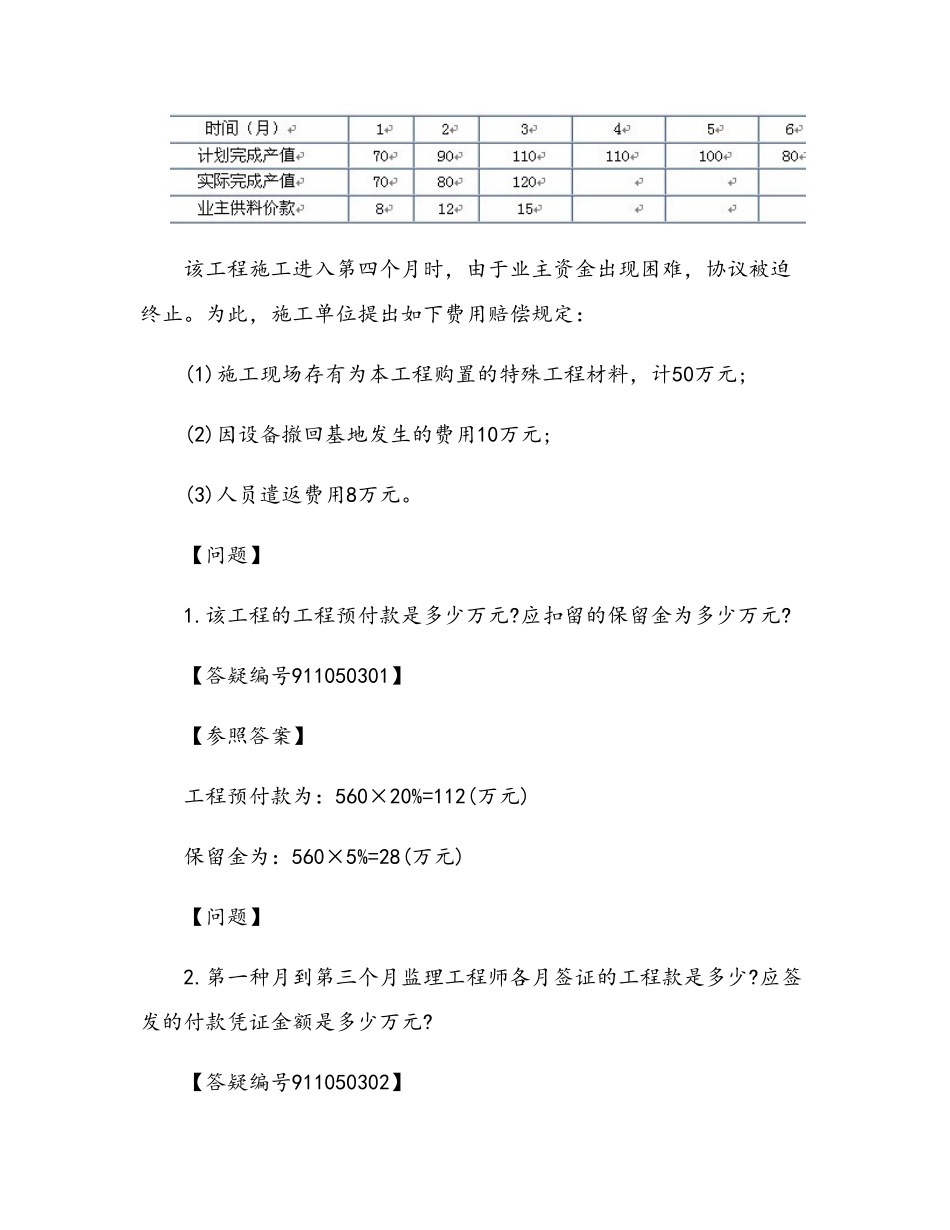

第一种月到第三个月监理工程师各月签证的工程款是多少
应签发的付款凭证金额是多少万元
【答疑编号911050302】 【参照答案】 第一种月: 签证的工程款为:70×(1-10%)=63(万元) 应签发的付款凭证金额为:63-8=55(万元) 第二个月: 本月实际完毕产值局限性计划产值的90%, 即(90-80)÷ 90×100%=11
1% 签证的工程款为:80×(1-10%)-80×8%=65
60(万元) 应签发的付款凭证金额为:65
6-12=53
