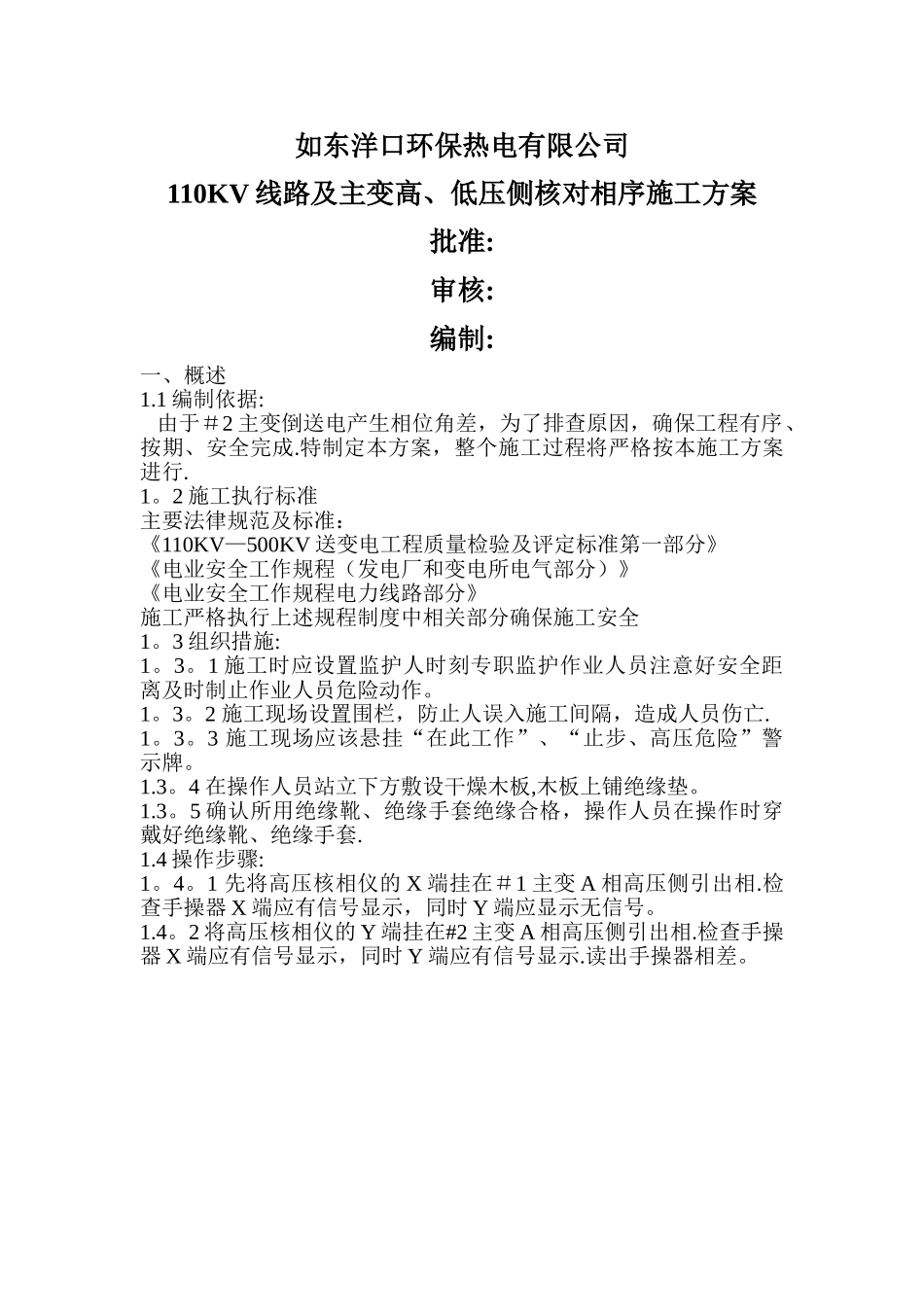

如东洋口环保热电有限公司110KV 线路及主变高、低压侧核对相序施工方案批准:审核:编制:一、概述1.1 编制依据: 由于#2 主变倒送电产生相位角差,为了排查原因,确保工程有序、按期、安全完成.特制定本方案,整个施工过程将严格按本施工方案进行.1。2 施工执行标准主要法律规范及标准:《110KV—500KV 送变电工程质量检验及评定标准第一部分》《电业安全工作规程(发电厂和变电所电气部分)》《电业安全工作规程电力线路部分》施工严格执行上述规程制度中相关部分确保施工安全1。3 组织措施:1。3。1 施工时应设置监护人时刻专职监护作业人员注意好安全距离及时制止作业人员危险动作。1。3。2 施工现场设置围栏,防止人误入施工间隔,造成人员伤亡.1。3。3 施工现场应该悬挂“在此工作”、“止步、高压危险”警示牌。1.3。4 在操作人员站立下方敷设干燥木板,木板上铺绝缘垫。1.3。5 确认所用绝缘靴、绝缘手套绝缘合格,操作人员在操作时穿戴好绝缘靴、绝缘手套.1.4 操作步骤:1。4。1 先将高压核相仪的 X 端挂在#1 主变 A 相高压侧引出相.检查手操器 X 端应有信号显示,同时 Y 端应显示无信号。1.4。2 将高压核相仪的 Y 端挂在#2 主变 A 相高压侧引出相.检查手操器 X 端应有信号显示,同时 Y 端应有信号显示.读出手操器相差。
