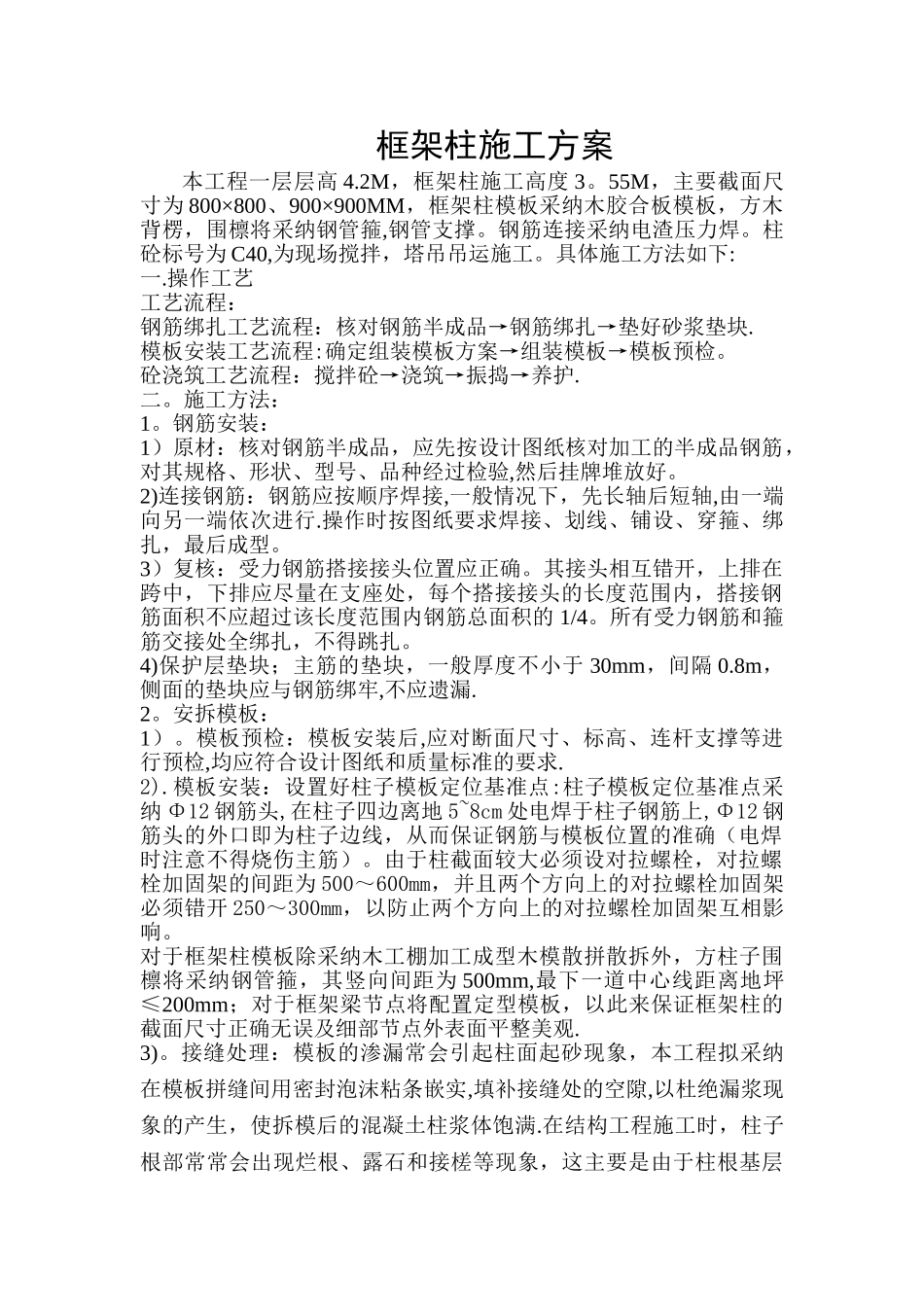

框架柱施工方案本工程一层层高 4
2M,框架柱施工高度 3
55M,主要截面尺寸为 800×800、900×900MM,框架柱模板采纳木胶合板模板,方木背楞,围檩将采纳钢管箍,钢管支撑
钢筋连接采纳电渣压力焊
柱砼标号为 C40,为现场搅拌,塔吊吊运施工
具体施工方法如下:一
操作工艺工艺流程:钢筋绑扎工艺流程:核对钢筋半成品→钢筋绑扎→垫好砂浆垫块
模板安装工艺流程:确定组装模板方案→组装模板→模板预检
砼浇筑工艺流程:搅拌砼→浇筑→振捣→养护
施工方法:1
钢筋安装:1)原材:核对钢筋半成品,应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好
2)连接钢筋:钢筋应按顺序焊接,一般情况下,先长轴后短轴,由一端向另一端依次进行
操作时按图纸要求焊接、划线、铺设、穿箍、绑扎,最后成型
3)复核:受力钢筋搭接接头位置应正确
其接头相互错开,上排在跨中,下排应尽量在支座处,每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的 1/4
所有受力钢筋和箍筋交接处全绑扎,不得跳扎
4)保护层垫块;主筋的垫块,一般厚度不小于 30mm,间隔 0
8m,侧面的垫块应与钢筋绑牢,不应遗漏
安拆模板:1)
模板预检:模板安装后,应对断面尺寸、标高、连杆支撑等进行预检,均应符合设计图纸和质量标准的要求
模板安装:设置好柱子模板定位基准点:柱子模板定位基准点采纳 Φ12 钢筋头,在柱子四边离地 5~8cm 处电焊于柱子钢筋上,Φ12 钢筋头的外口即为柱子边线,从而保证钢筋与模板位置的准确(电焊时注意不得烧伤主筋)
由于柱截面较大必须设对拉螺栓,对拉螺栓加固架的间距为 500~600mm,并且两个方向上的对拉螺栓加固架必须错开 250~300mm,以防止两个方向上的对拉螺栓加固架互相影响
对于框架柱模板除采纳木工棚加工成型木模散拼散
