海南省琼中至乐东高速公路 A2 合同段桥台台身首件工程施工总结报告编制:复核:审核:中交隧道局琼中至乐东高速公路 A2 合同段项目经理部2024—7-23目录一、 工程概况 1二、 施工组织与安排 1 1
施工准备 1 三、 施工工艺及流程 2 1
施工顺序 2 2
施工准备 3 3
测量放样 3 4
钢筋 工程 3 5
模板安装 4 6
混凝土浇筑 5 7

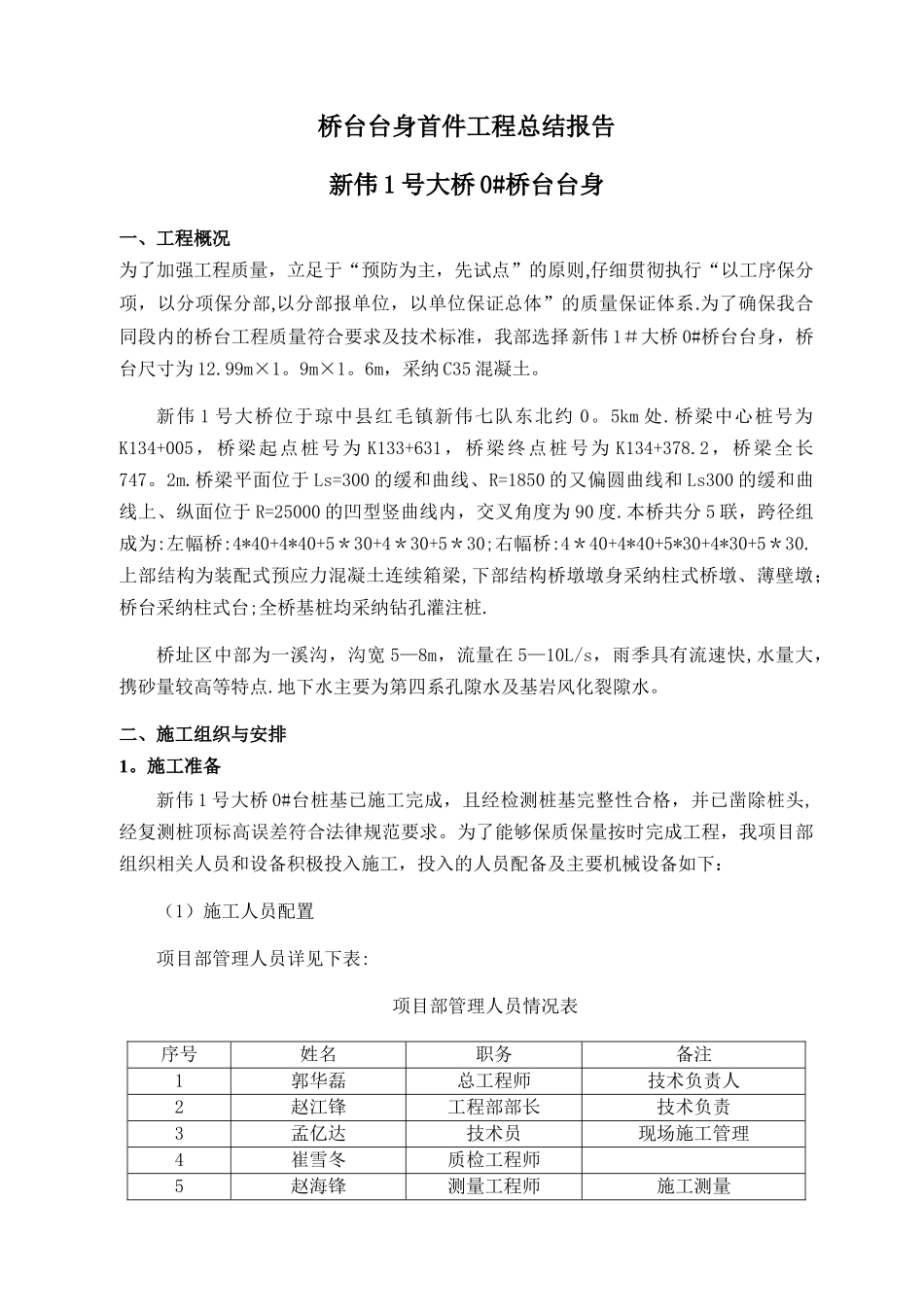

拆模 与养生 6 四、 施工总结 6 桥台台身首件工程总结报告新伟 1 号大桥 0#桥台台身一、工程概况为了加强工程质量,立足于“预防为主,先试点”的原则,仔细贯彻执行“以工序保分项,以分项保分部,以分部报单位,以单位保证总体”的质量保证体系
为了确保我合同段内的桥台工程质量符合要求及技术标准,我部选择新伟 1#大桥 0#桥台台身,桥台尺寸为 12
6m,采纳 C35 混凝土
新伟 1 号大桥位于琼中县红毛镇新伟七队东北约 0
桥梁中心桩号为K134+005,桥梁起点桩号为 K133+631,桥梁终点桩号为 K134+378
2,桥梁全长747
桥梁平面位于 Ls=300 的缓和曲线、R=1850 的又偏圆曲线和 Ls300 的缓和曲线上、纵面位于 R=25000 的凹型竖曲线内,交叉角度为 90 度
本桥共分 5 联,跨径组成为:左幅桥:4*40+4*40+5*30+4*30+5*30;右幅桥:4*40+4*40+5*30+4*30+5*30
上部结构为装配式预应力混凝土连续箱梁,下部结构桥墩墩身采纳柱式桥墩、薄壁墩;桥台采纳柱式台;全桥基桩均采纳钻孔灌注桩
桥址区中部为一溪沟,沟宽 5—8m,流量在 5—10L/s,雨季具有流速快,水量大,携砂量较高等特点
地下水主要为第四系孔隙水及基岩风化裂隙水
二、施工组织与安排1
施工准备新伟 1 号大桥 0#台桩基已施
