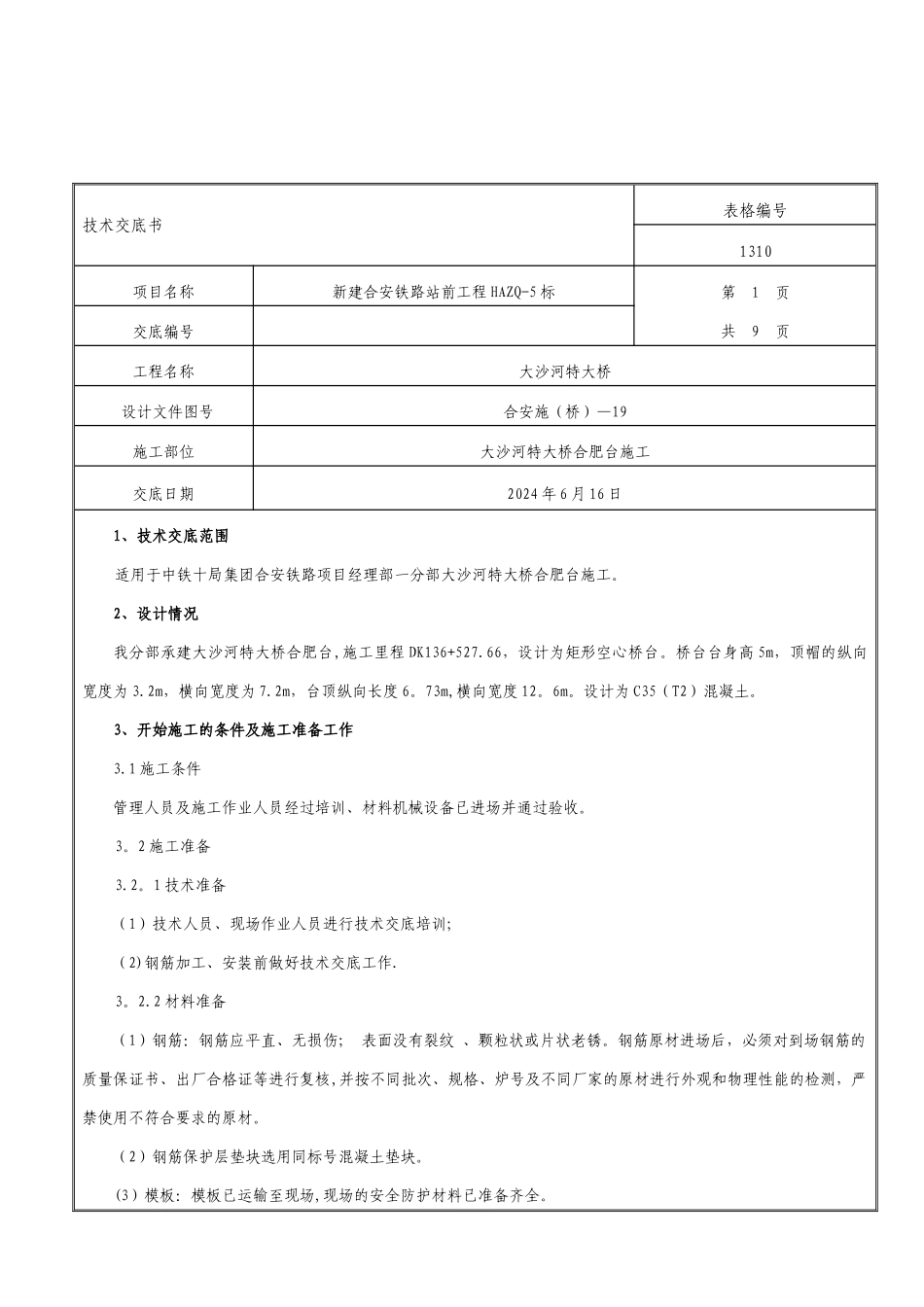

技术交底书技术交底书表格编号1310项目名称新建合安铁路站前工程 HAZQ-5 标第 1 页共 9 页交底编号工程名称大沙河特大桥设计文件图号合安施(桥)—19施工部位大沙河特大桥合肥台施工交底日期2024 年 6 月 16 日1、技术交底范围适用于中铁十局集团合安铁路项目经理部一分部大沙河特大桥合肥台施工
2、设计情况我分部承建大沙河特大桥合肥台,施工里程 DK136+527
66,设计为矩形空心桥台
桥台台身高 5m,顶帽的纵向宽度为 3
2m,横向宽度为 7
2m,台顶纵向长度 6
73m,横向宽度 12
设计为 C35(T2)混凝土
3、开始施工的条件及施工准备工作3
1 施工条件管理人员及施工作业人员经过培训、材料机械设备已进场并通过验收
2 施工准备3
1 技术准备(1)技术人员、现场作业人员进行技术交底培训;(2)钢筋加工、安装前做好技术交底工作
2 材料准备(1)钢筋:钢筋应平直、无损伤; 表面没有裂纹 、颗粒状或片状老锈
钢筋原材进场后,必须对到场钢筋的质量保证书、出厂合格证等进行复核,并按不同批次、规格、炉号及不同厂家的原材进行外观和物理性能的检测,严禁使用不符合要求的原材
(2)钢筋保护层垫块选用同标号混凝土垫块
(3)模板:模板已运输至现场,现场的安全防护材料已准备齐全

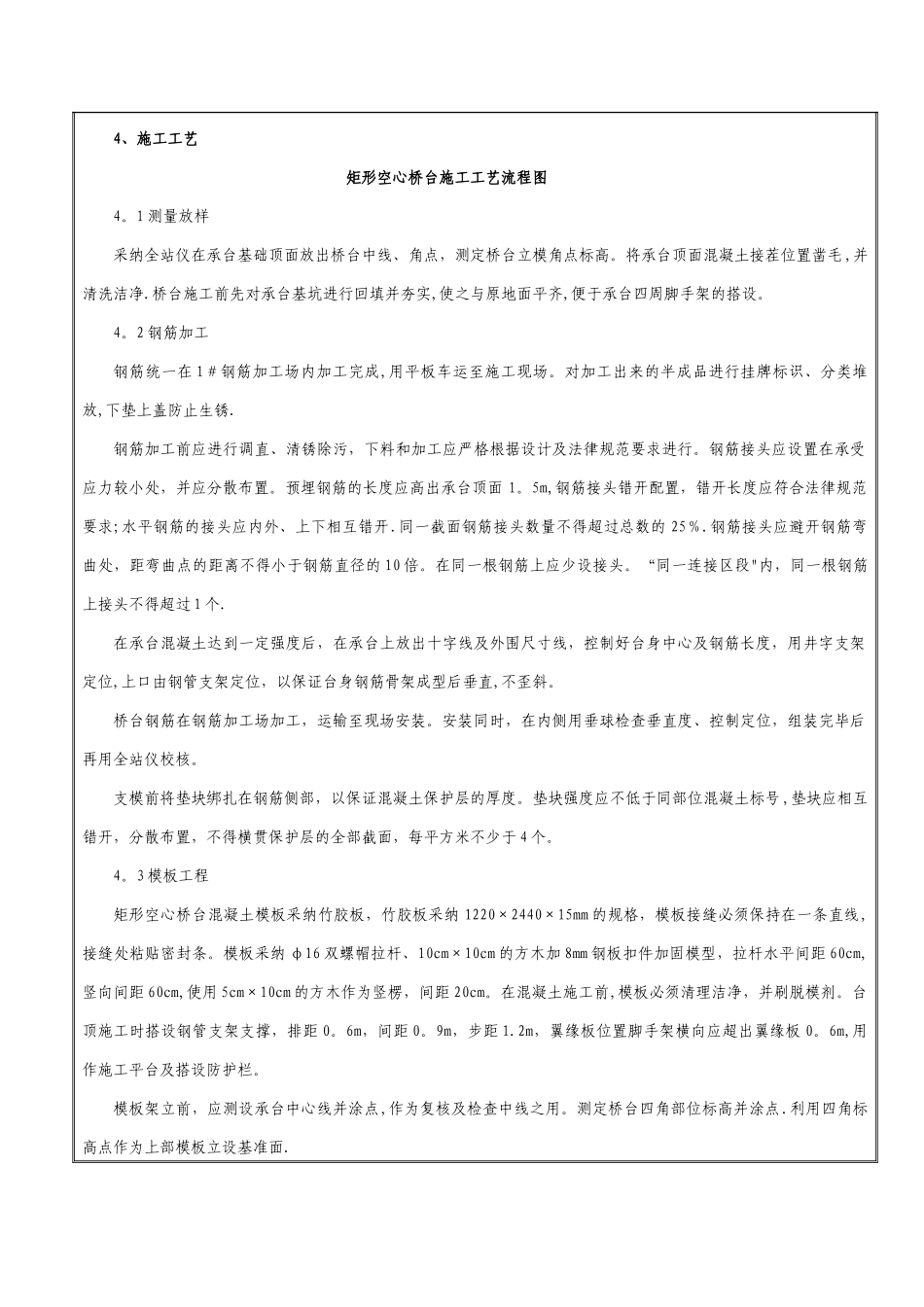

4、施工工艺矩形空心桥台施工工艺流程图4
1 测量放样采纳全站仪在承台基础顶面放出桥台中线、角点,测定桥台立模角点标高
将承台顶面混凝土接茬位置凿毛 ,并清洗洁净
桥台施工前先对承台基坑进行回填并夯实,使之与原地面平齐,便于承台四周脚手架的搭设
2 钢筋加工钢筋统一在 1#钢筋加工场内加工完成,用平板车运至施工现场
对加工出来的半成品进行挂牌标识、分类堆放,下垫上盖防止生锈
钢筋加工前应进行调直、清锈除污,下料和加工应严格根据设计及法律规范要求进行
