中谷石化(珠海)集团有限公司500 万吨/年重油综合利用项目(桥架拆除)施工方案编 制 单 位 : 北 京 燕 华 工 程 建 设 有 限 公 司编 制 人 : 严 春 雷编 制 日 期 : 2024年 9月 19 日一、 工程概况 本工程拆除原有生产装置已经安装完成但由于腐蚀无法利用的仪表桥架,区域包括装置区及整个外管廊

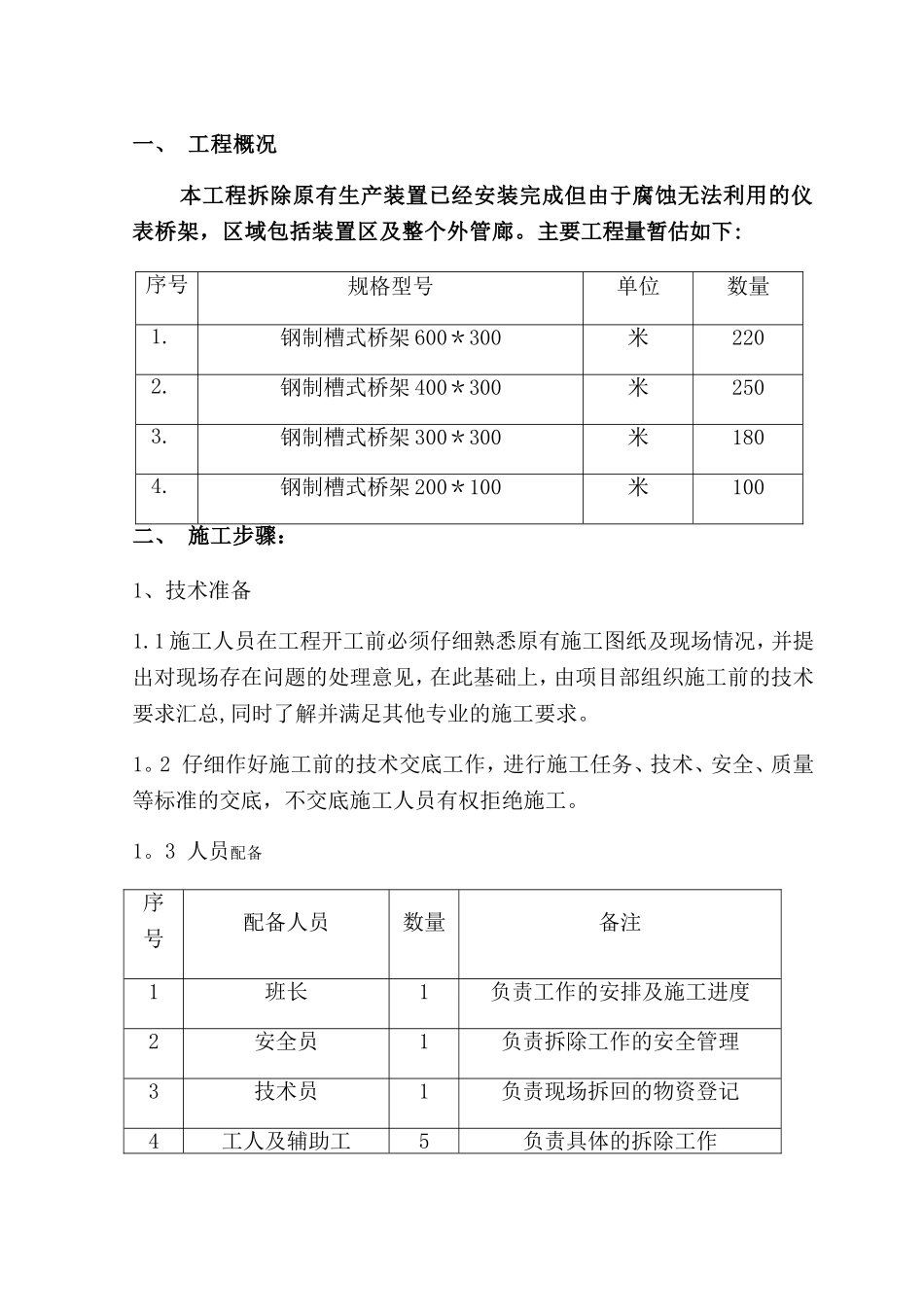

主要工程量暂估如下:序号规格型号单位数量1
钢制槽式桥架 600*300米2202
钢制槽式桥架 400*300米2503
钢制槽式桥架 300*300米1804
钢制槽式桥架 200*100米100二、 施工步骤:1、技术准备1
1 施工人员在工程开工前必须仔细熟悉原有施工图纸及现场情况,并提出对现场存在问题的处理意见,在此基础上,由项目部组织施工前的技术要求汇总,同时了解并满足其他专业的施工要求
2 仔细作好施工前的技术交底工作,进行施工任务、技术、安全、质量等标准的交底,不交底施工人员有权拒绝施工
3 人员配备序号配备人员数量备注1班长1负责工作的安排及施工进度2安全员1负责拆除工作的安全管理3技术员1负责现场拆回的物资登记4工人及辅助工5负责具体的拆除工作1

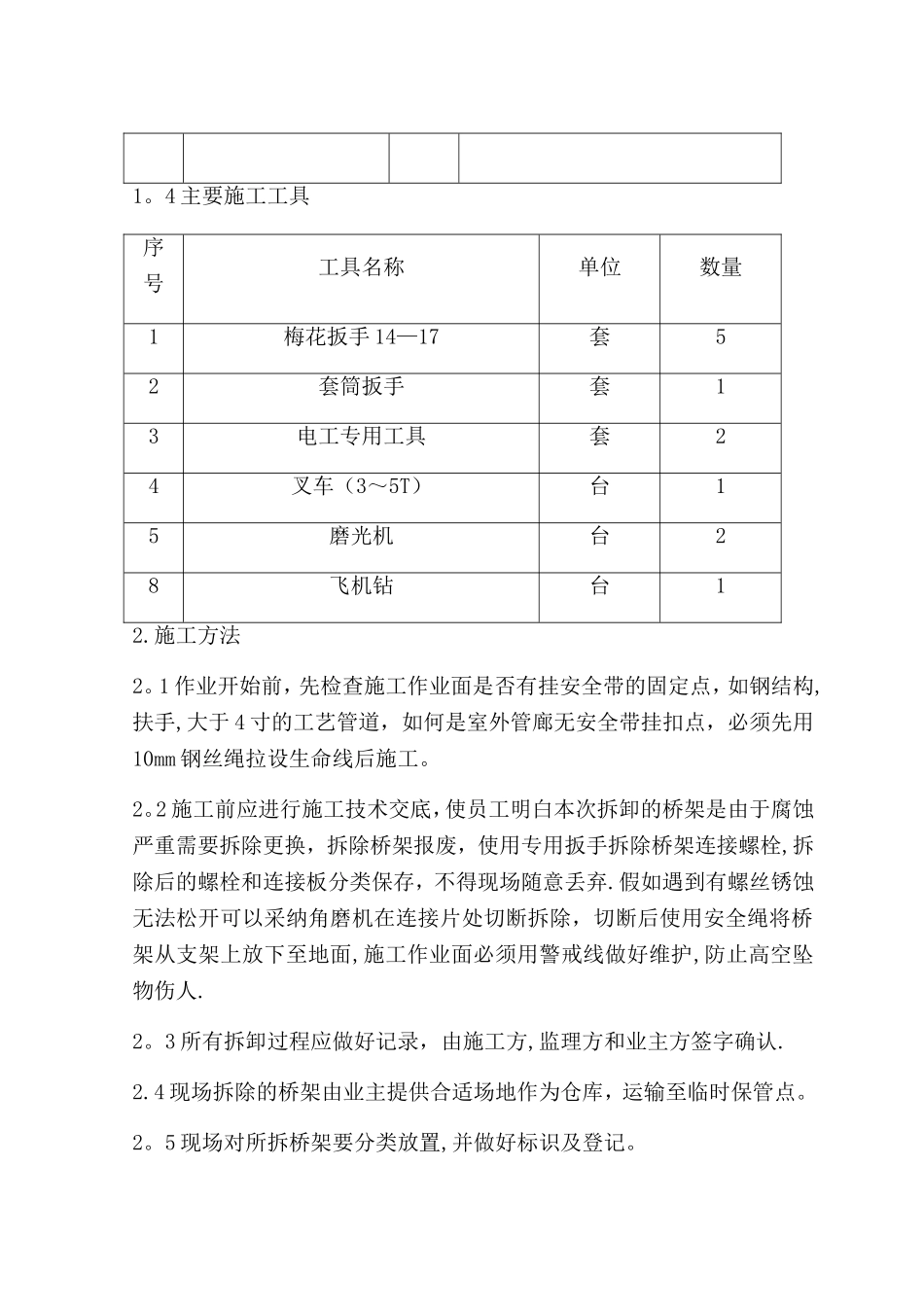

4 主要施工工具序号工具名称单位数量1梅花扳手 14—17套52套筒扳手套13电工专用工具套24叉车(3~5T)台15磨光机台28飞机钻台12
1 作业开始前,先检查施工作业面是否有挂安全带的固定点,如钢结构,扶手,大于 4 寸的工艺管道,如何是室外管廊无安全带挂扣点,必须先用10mm 钢丝绳拉设生命线后施工
2 施工前应进行施工技术交底,使员工明白本次拆卸的桥架是由于腐蚀严重需要拆除更换,拆除桥架报废,使用专用扳手拆除桥架连接螺栓,拆除后的螺栓和连接板分类保存,不得现场随意丢弃
假如遇到有螺丝锈蚀无法松开可以采纳角磨机在连接片处切断拆除,切断后使用安全绳将桥架从支架
