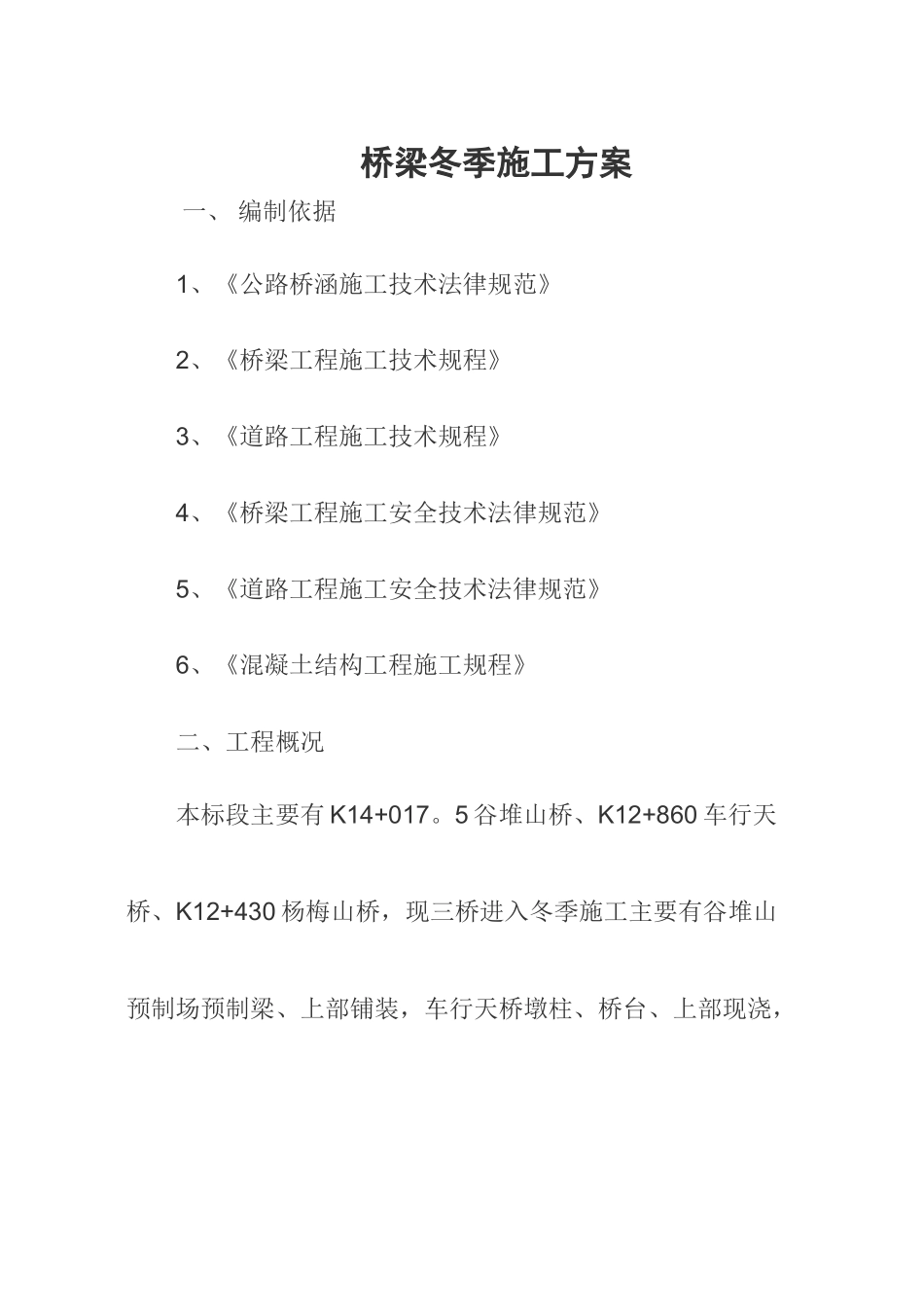

桥梁冬季施工方案一、 编制依据1、《公路桥涵施工技术法律规范》2、《桥梁工程施工技术规程》3、《道路工程施工技术规程》4、《桥梁工程施工安全技术法律规范》5、《道路工程施工安全技术法律规范》6、《混凝土结构工程施工规程》二、工程概况本标段主要有 K14+017
5 谷堆山桥、K12+860 车行天桥、K12+430 杨梅山桥,现三桥进入冬季施工主要有谷堆山预制场预制梁、上部铺装,车行天桥墩柱、桥台、上部现浇,杨梅山上部现浇

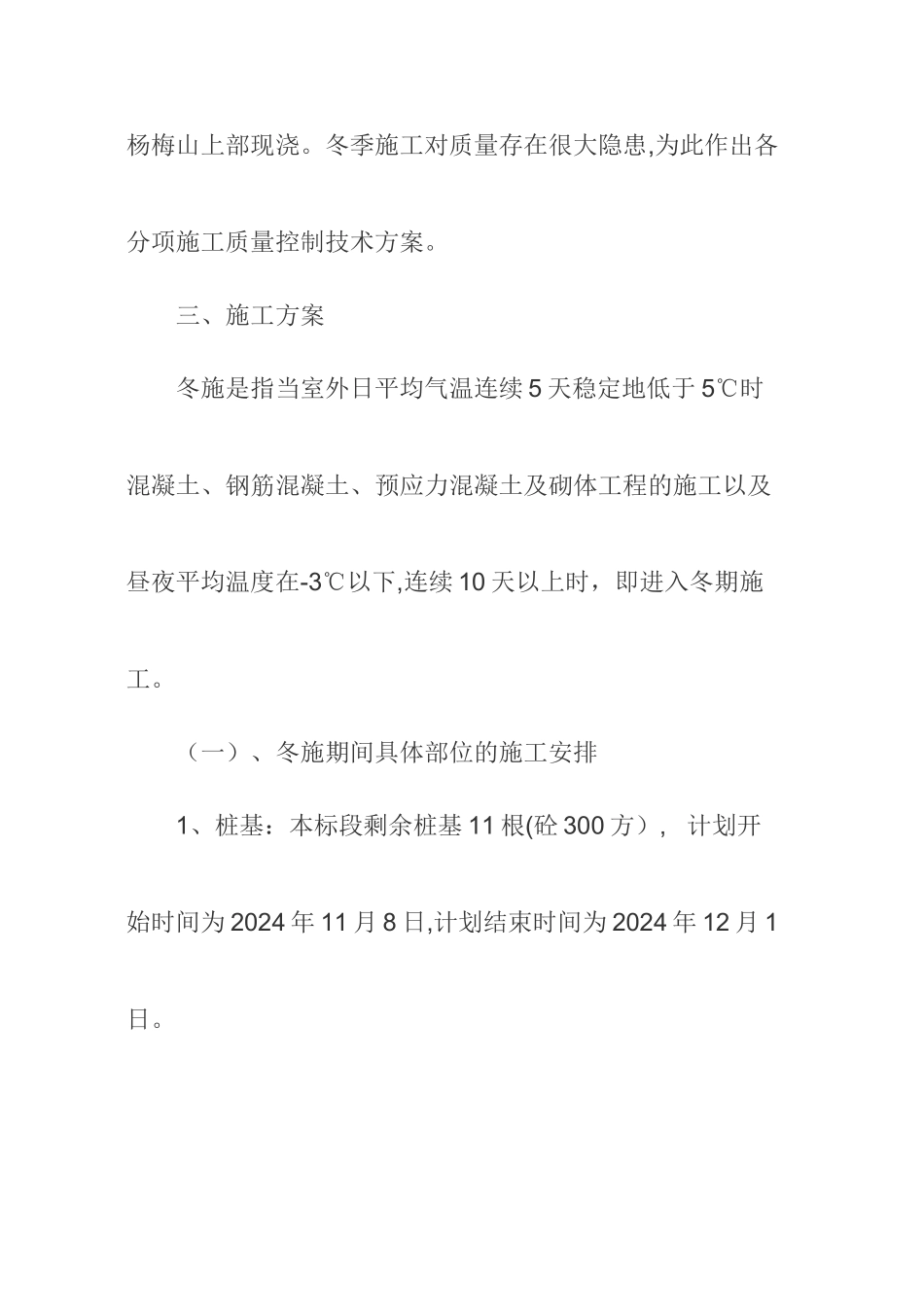

冬季施工对质量存在很大隐患,为此作出各分项施工质量控制技术方案
三、施工方案冬施是指当室外日平均气温连续 5 天稳定地低于 5℃时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工以及昼夜平均温度在-3℃以下,连续 10 天以上时,即进入冬期施工
(一)、冬施期间具体部位的施工安排1、桩基:本标段剩余桩基 11 根(砼 300 方), 计划开始时间为 2024 年 11 月 8 日,计划结束时间为 2024 年 12 月 1日
2、承台:本标段剩余承台 3 座(砼 4200 方), 计划开始时间为 2024 年 11 月 4 日,计划结束时间为 2024 年12 月 18 日
3、桥台:本标段剩余桥台 6 座(砼 1200 方),计划开始时间为 2024 年 11 月 11 日,计划结束时间为 2024 年 12 月 20日
4、墩柱:本标段剩余墩柱 1 根(砼 30 方), 计划开始时间为 2024 年 11 月 28 日,计划结束时间为 2024 年 12月 3 日
5、盖梁:本标段剩余盖梁 1 片(砼 70 方),计划开始时间为 2024 年 11 月 10 日,计划结束时间为 2024 年 11 月20 日
6、预制混凝土箱梁:本标段剩余箱梁 3 跨,18 片
冬施期间主要进行箱梁排架的搭设及模板、钢筋的施工
7、现浇箱梁:本标段共有现浇梁 2 跨
