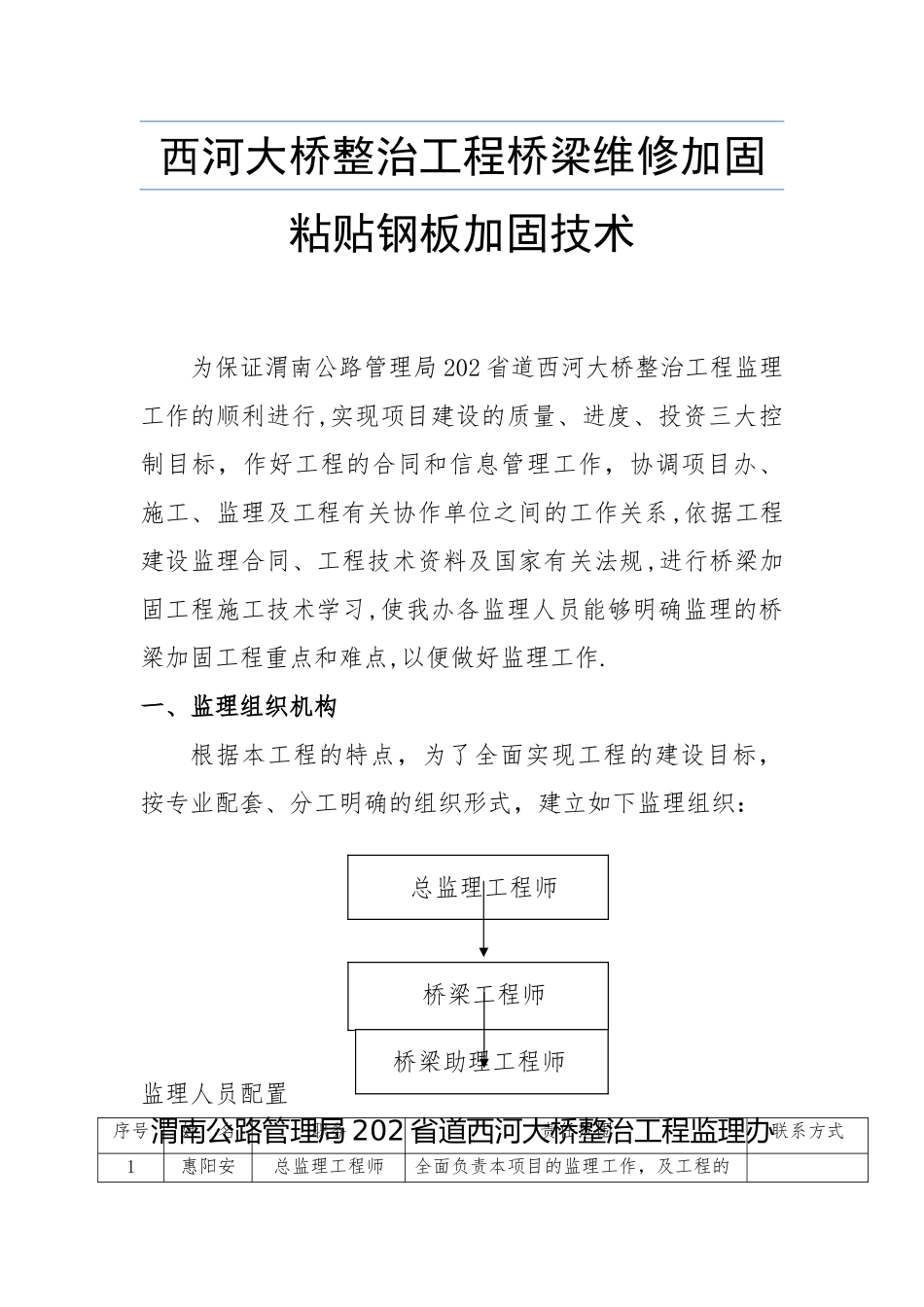

西河大桥整治工程桥梁维修加固粘贴钢板加固技术为保证渭南公路管理局 202 省道西河大桥整治工程监理工作的顺利进行,实现项目建设的质量、进度、投资三大控制目标,作好工程的合同和信息管理工作,协调项目办、施工、监理及工程有关协作单位之间的工作关系,依据工程建设监理合同、工程技术资料及国家有关法规,进行桥梁加固工程施工技术学习,使我办各监理人员能够明确监理的桥梁加固工程重点和难点,以便做好监理工作

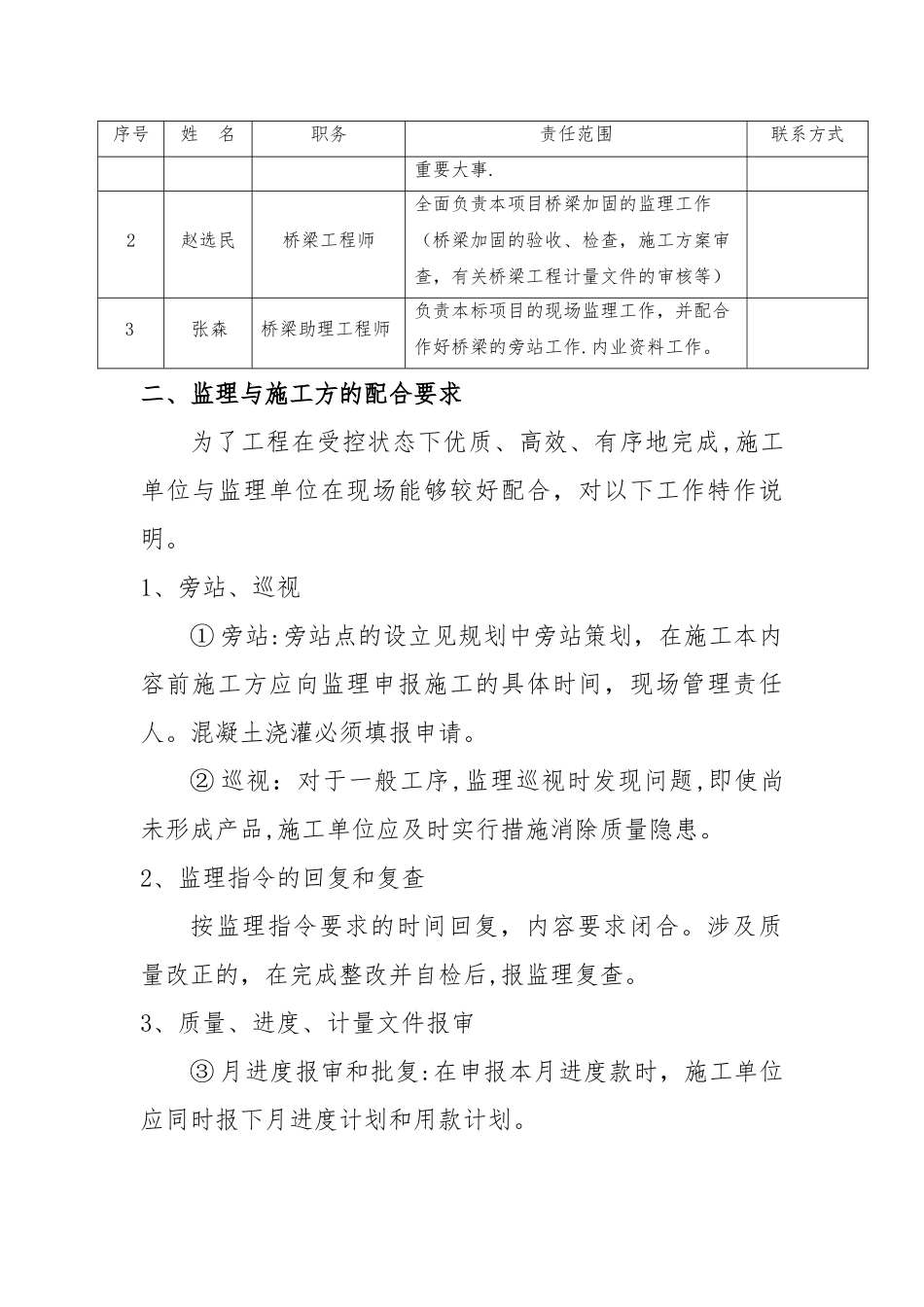

一、监理组织机构根据本工程的特点,为了全面实现工程的建设目标,按专业配套、分工明确的组织形式,建立如下监理组织:监理人员配置序号姓 名职务责任范围联系方式1惠阳安总监理工程师全面负责本项目的监理工作,及工程的渭南公路管理局 202 省道西河大桥整治工程监理办总监理工程师桥梁工程师桥梁助理工程师序号姓 名职务责任范围联系方式重要大事
2赵选民桥梁工程师全面负责本项目桥梁加固的监理工作(桥梁加固的验收、检查,施工方案审查,有关桥梁工程计量文件的审核等)3张森桥梁助理工程师负责本标项目的现场监理工作,并配合作好桥梁的旁站工作
内业资料工作
二、监理与施工方的配合要求为了工程在受控状态下优质、高效、有序地完成,施工单位与监理单位在现场能够较好配合,对以下工作特作说明
1、旁站、巡视① 旁站:旁站点的设立见规划中旁站策划,在施工本内容前施工方应向监理申报施工的具体时间,现场管理责任人
混凝土浇灌必须填报申请
② 巡视:对于一般工序,监理巡视时发现问题,即使尚未形成产品,施工单位应及时实行措施消除质量隐患
2、监理指令的回复和复查按监理指令要求的时间回复,内容要求闭合
涉及质量改正的,在完成整改并自检后,报监理复查
3、质量、进度、计量文件报审③ 月进度报审和批复:在申报本月进度款时,施工单位应同时报下月进度计划和用款计划

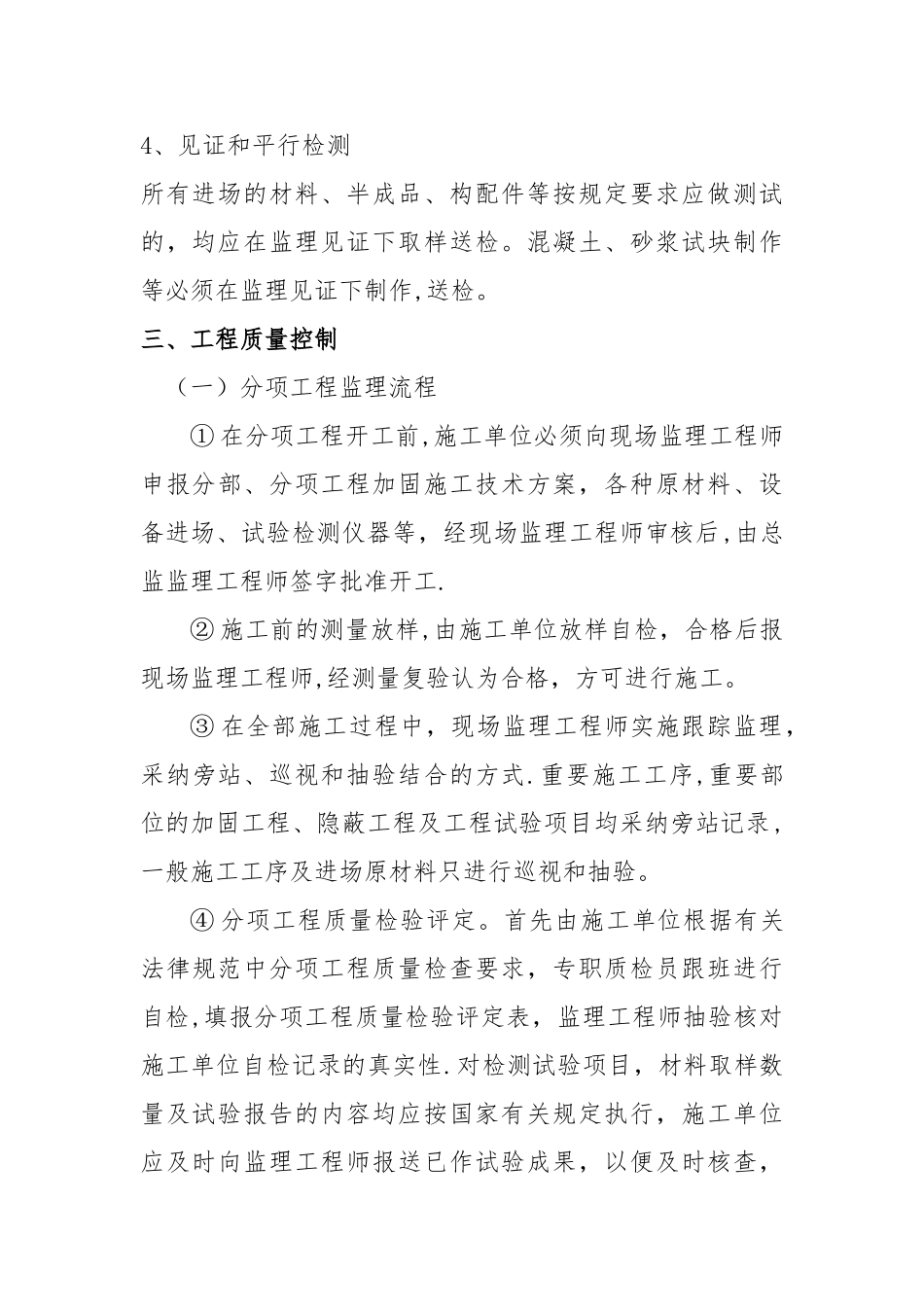

4、见证和平行检测所有进场的材料、半成品、构配件等按规定要求应做测试的,均
