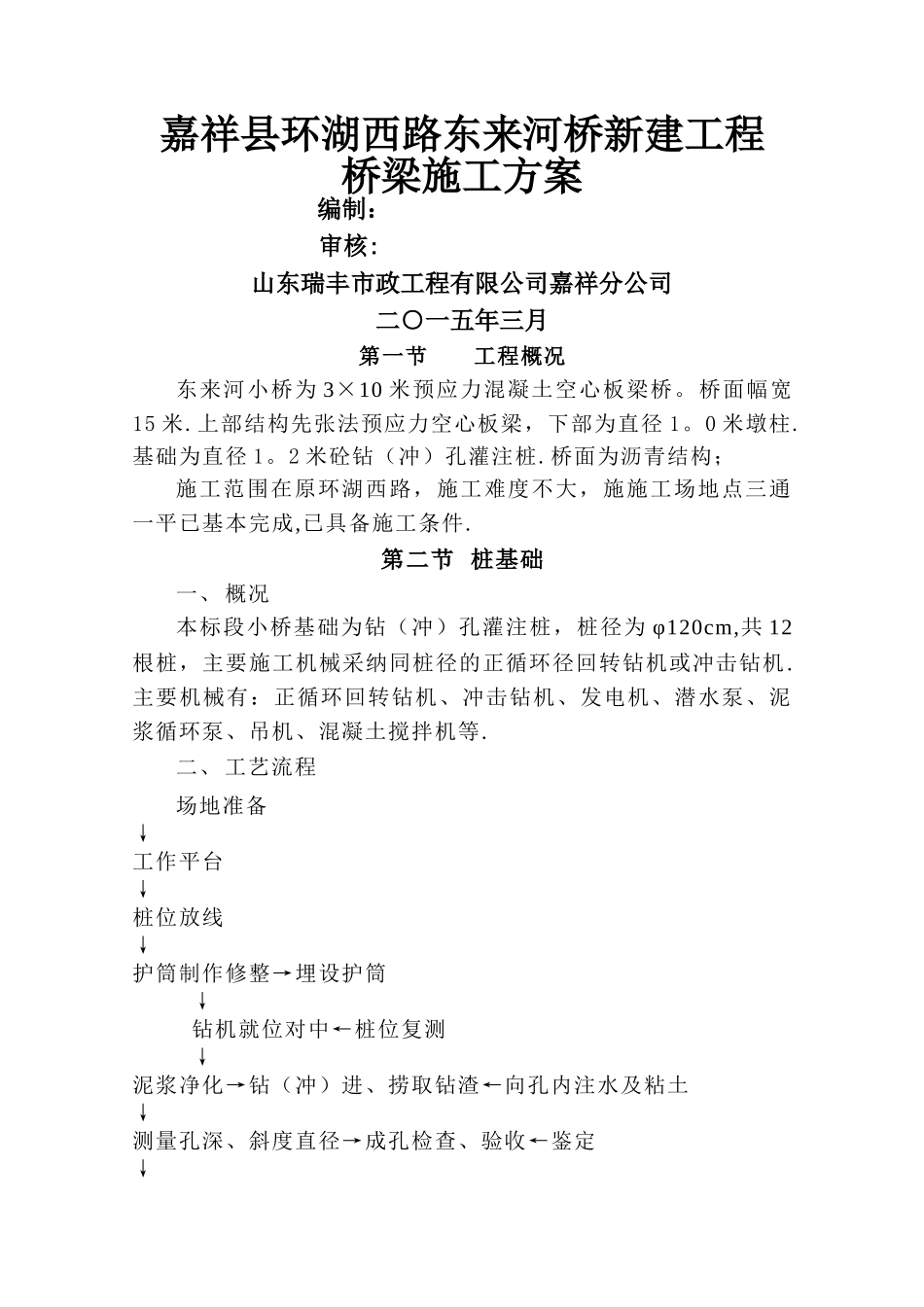

嘉祥县环湖西路东来河桥新建工程桥梁施工方案 编制: 审核:山东瑞丰市政工程有限公司嘉祥分公司二○一五年三月第一节工程概况东来河小桥为 3×10 米预应力混凝土空心板梁桥
桥面幅宽15 米
上部结构先张法预应力空心板梁,下部为直径 1
基础为直径 1
2 米砼钻(冲)孔灌注桩
桥面为沥青结构;施工范围在原环湖西路,施工难度不大,施施工场地点三通一平已基本完成,已具备施工条件
第二节 桩基础一、 概况本标段小桥基础为钻(冲)孔灌注桩,桩径为 φ120cm,共 12根桩,主要施工机械采纳同桩径的正循环径回转钻机或冲击钻机
主要机械有:正循环回转钻机、冲击钻机、发电机、潜水泵、泥浆循环泵、吊机、混凝土搅拌机等

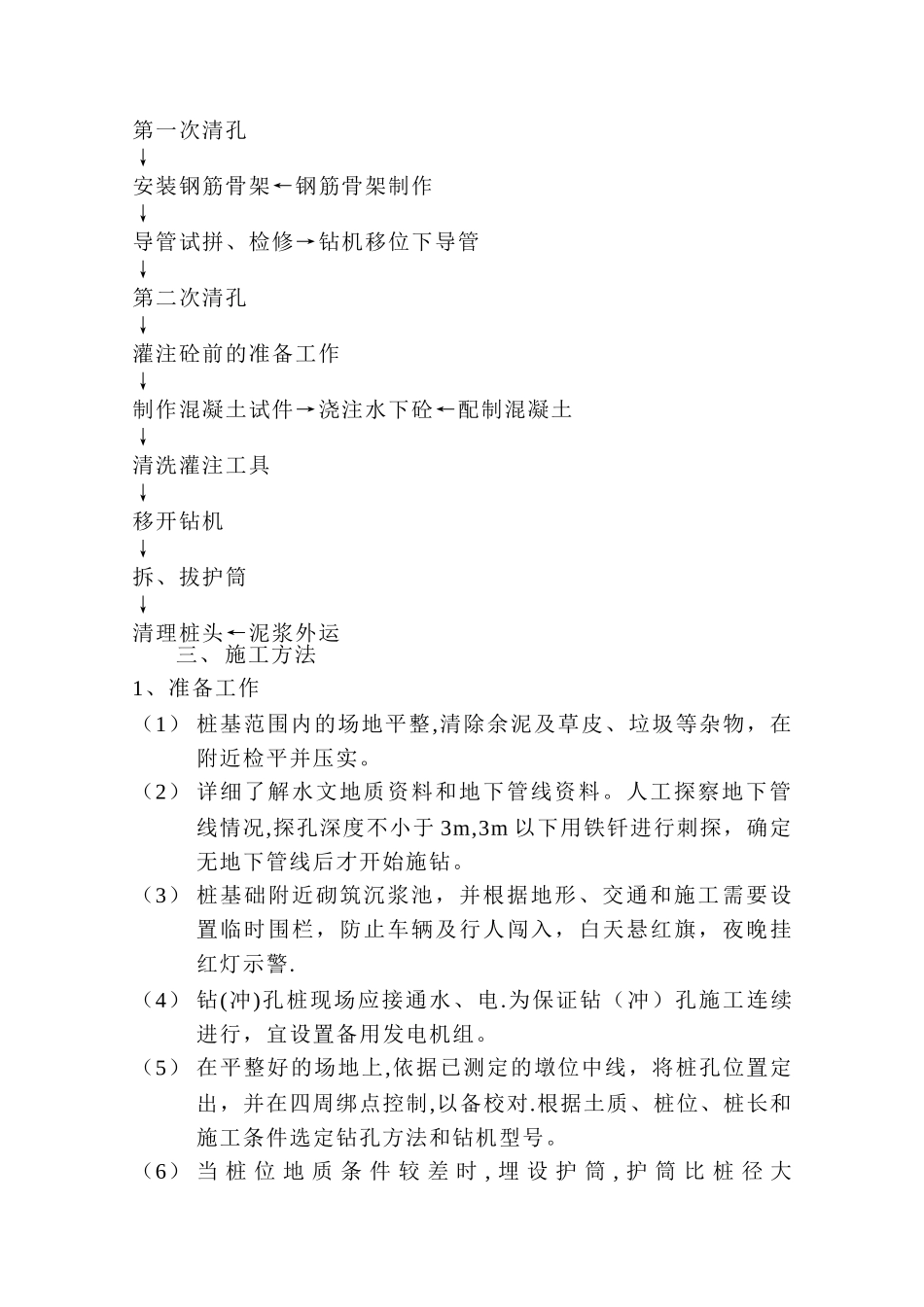

二、 工艺流程场地准备↓工作平台↓桩位放线↓护筒制作修整→埋设护筒↓钻机就位对中←桩位复测↓泥浆净化→钻(冲)进、捞取钻渣←向孔内注水及粘土↓测量孔深、斜度直径→成孔检查、验收←鉴定↓第一次清孔↓安装钢筋骨架←钢筋骨架制作↓导管试拼、检修→钻机移位下导管↓第二次清孔↓灌注砼前的准备工作↓制作混凝土试件→浇注水下砼←配制混凝土↓清洗灌注工具↓移开钻机↓拆、拔护筒↓清理桩头←泥浆外运三、 施工方法1、准备工作(1) 桩基范围内的场地平整,清除余泥及草皮、垃圾等杂物,在附近检平并压实
(2) 详细了解水文地质资料和地下管线资料
人工探察地下管线情况,探孔深度不小于 3m,3m 以下用铁钎进行刺探,确定无地下管线后才开始施钻
(3) 桩基础附近砌筑沉浆池,并根据地形、交通和施工需要设置临时围栏,防止车辆及行人闯入,白天悬红旗,夜晚挂红灯示警
(4) 钻(冲)孔桩现场应接通水、电
为保证钻(冲)孔施工连续进行,宜设置备用发电机组
(5) 在平整好的场地上,依据已测定的墩位中线,将桩孔位置定出,并在四周绑点控制,以备校对
根据土质、桩位、桩长和施工条件选定钻孔方法和钻机型号
