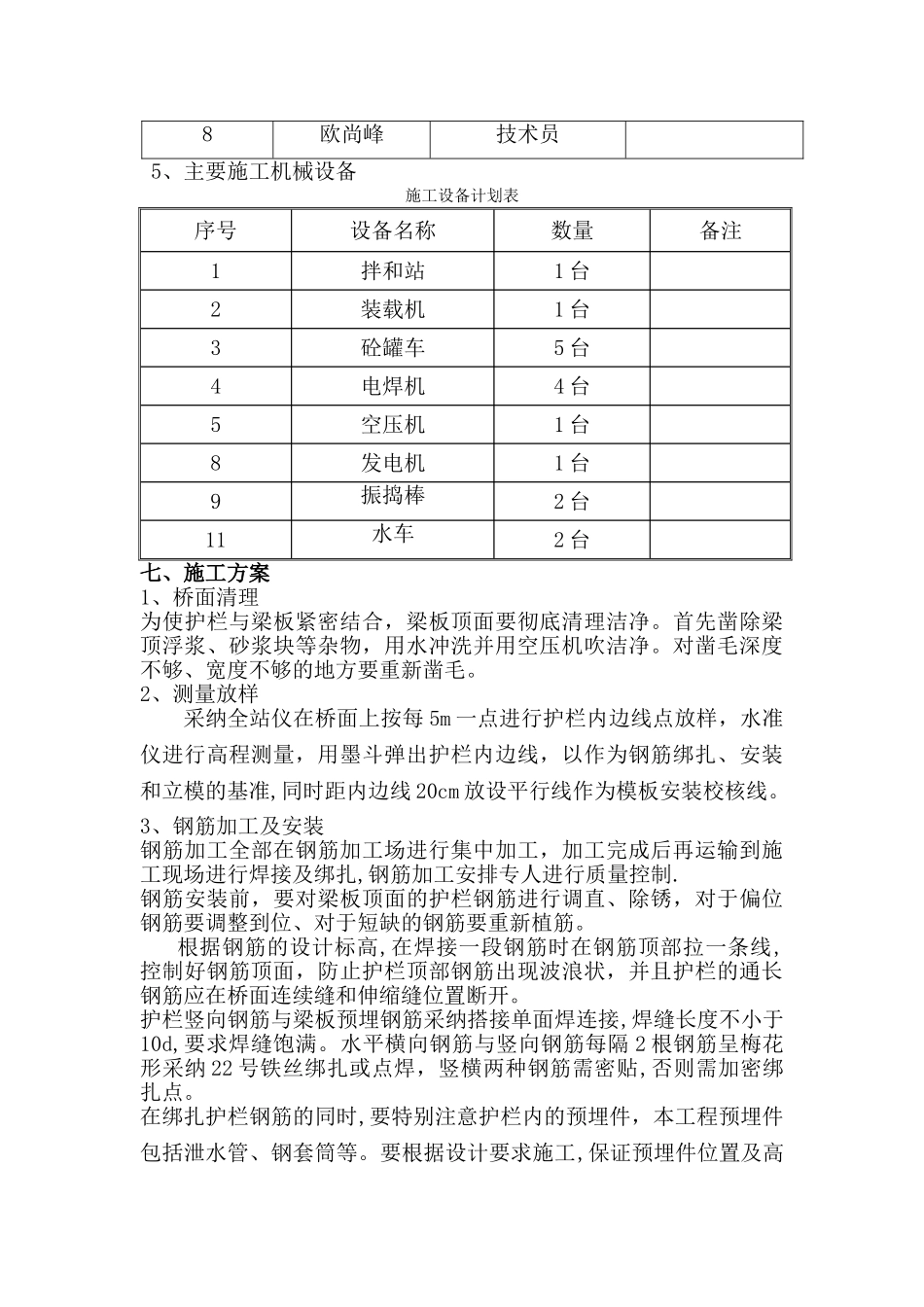

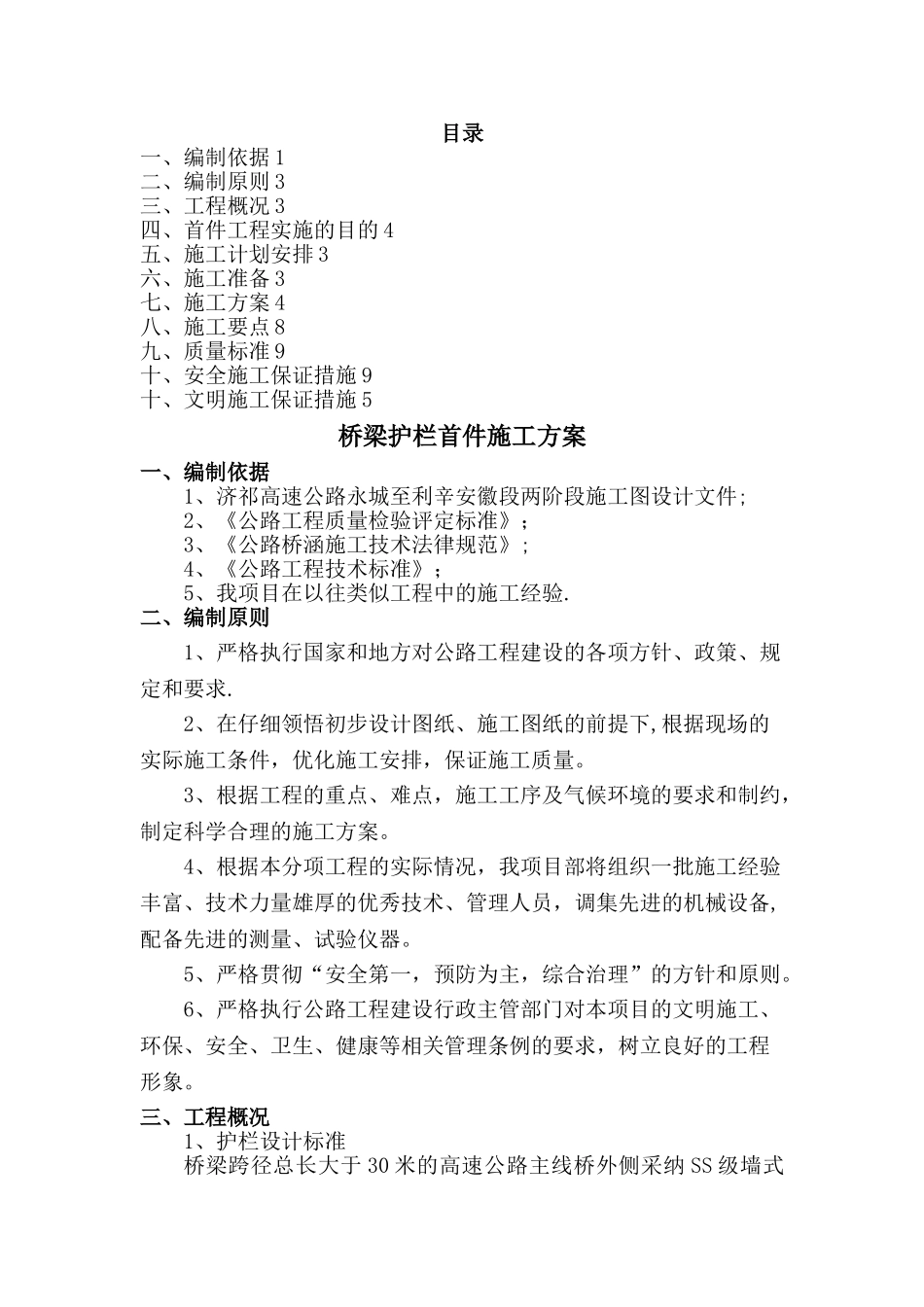

目录一、编制依据 1二、编制原则 3三、工程概况 3四、首件工程实施的目的 4五、施工计划安排 3六、施工准备 3七、施工方案 4八、施工要点 8九、质量标准 9十、安全施工保证措施 9十、文明施工保证措施 5桥梁护栏首件施工方案一、编制依据1、济祁高速公路永城至利辛安徽段两阶段施工图设计文件;2、《公路工程质量检验评定标准》;3、《公路桥涵施工技术法律规范》;4、《公路工程技术标准》;5、我项目在以往类似工程中的施工经验.二、编制原则 1、严格执行国家和地方对公路工程建设的各项方针、政策、规定和要求. 2、在仔细领悟初步设计图纸、施工图纸的前提下,根据现场的实际施工条件,优化施工安排,保证施工质量。 3、根据工程的重点、难点,施工工序及气候环境的要求和制约,制定科学合理的施工方案。4、根据本分项工程的实际情况,我项目部将组织一批施工经验丰富、技术力量雄厚的优秀技术、管理人员,调集先进的机械设备,配备先进的测量、试验仪器。5、严格贯彻“安全第一,预防为主,综合治理”的方针和原则。 6、严格执行公路工程建设行政主管部门对本项目的文明施工、环保、安全、卫生、健康等相关管理条例的要求,树立良好的工程形象。三、工程概况1、护栏设计标准桥梁跨径总长大于 30 米的高速公路主线桥外侧采纳 SS 级墙式护栏(外包式),桥梁跨径总长小于等于 30 米的高速公路主线桥外侧采纳波形梁护栏,高速公路主线桥内侧均采纳 SB 级墙式护栏(非外包式)。互通立交的主线桥和匝道桥外侧采纳 SS 级墙式护栏,支线上跨桥外侧采纳 SB 级墙式护栏; 2、我标段内中、小、分离立交桥共 20 座,根据设计标准,主线桥梁内侧均采纳 SB 级墙式护栏,其中主线有 5 座桥梁外侧采纳波形梁护栏,其余均采纳 SS 级护栏,互通匝道采纳 SS 级护栏;3、我标段将桥梁护栏首件工程选择在 K17+401 中桥左幅内侧,此桥内侧 SB 级护栏共 32 米。四、首件工程实施的目的 1、确定人员与设备的合理配备及施工工艺、方法的合理性;2、确定混凝土拆模时间;3、人员的熟练程度对工序的影响; 4、确定混凝土配合比及坍落度; 5、总结质量控制经验,指导规模化施工; 6、优化劳动组合。五、施工计划安排根据工程总体安排本项首件工程在 K17+401 中桥左幅内侧施工,计划开工时间:2024 年 6 月 18 日.六、施工准备1、技术准备熟悉和掌握有关的图纸设计和施工法律规范要求,护栏施工前做好施工技术交底及安全技术...
